| تاریخ | 1403.04.05 |
|---|
| تهیه کننده: | محمد زال نژاد (کارشناس اجراء) |
|---|
| دمای فعلی | 29 |
|---|
| وضعیت هوا | آفتابی |
|---|
| نیروی انسانی | |
|---|
| 1-شغل | سرپرست تدارکات |
|---|
| 1-تعداد نفرات | 1 |
|---|
| نیروهای | امانی |
|---|
| 2-شغل | سرپرست hae |
|---|
| 2-تعداد نفرات | 1 |
|---|
| نیروهای | امانی |
|---|
| 3-شغل | حراست |
|---|
| 3-تعداد نفرات | 3 |
|---|
| نیروهای | پیمانی |
|---|
| 4-شغل | کارگر |
|---|
| 4-تعداد نفرات | 4 |
|---|
| نیروهای | پیمانی |
|---|
| 5-شغل | اپراتور تاورکرین |
|---|
| 5-تعداد نفرات | 1 |
|---|
| نیروهای | پیمانی |
|---|
| 6-شغل | پیمانکار نصب اسکلت |
|---|
| 6-تعداد نفرات | 9 |
|---|
| نیروهای | پیمانی |
|---|
| 7-شغل | پیمانکار آرماتوربندی دیوار حائل |
|---|
| 7-تعداد نفرات | 5 |
|---|
| نیروهای | پیمانی |
|---|
| 8-شغل | پیمانکار آب بندی |
|---|
| 8-تعداد نفرات | 1 |
|---|
| نیروهای | پیمانی |
|---|
| ماشین آلات | |
|---|
| 1-ماشین | تاور کرین |
|---|
| تعداد | 1 |
|---|
| 2-ماشین | دیزل ژنراتور |
|---|
| تعداد | 1 |
|---|
| مصالح وارده به کارگاه | |
|---|
| شرح عملیات روز | |
|---|
| 1- شرح کار | نصب تیر فرعی و اصلی اسکلت در فاز یک |
|---|
| واحد | عدد |
|---|
| مقدار | 10 |
|---|
| 2- شرح کار | شاقول کردن ستون های اسکلت در فاز یک |
|---|
| 3- شرح کار | پیچ ریزی تیرهای اصلی و فرعی اسکلت فاز یک |
|---|
| 4- شرح کار | اجرای بوت آب بند استراد ها و دستک های مورب سازه نگهبان در ضلع شرق |
|---|
| 5- شرح کار | ادامه عملیات خم ، برش و بافت آرماتور دیوار حائل در ضلع شمال |
|---|
| 6- شرح کار | نظافت کانکس ، کمپ کارگری ، سرویس های کارگری و ستادی |
|---|
| 7- شرح کار | جمع آوری ضایعات ممبرا داخل گود و جابجایی میلگرد های داخل گود |
|---|
| 8- شرح کار | جمع آوری پوشش و داربست روی دپوی میلگرد کنار اتاق حراست |
|---|

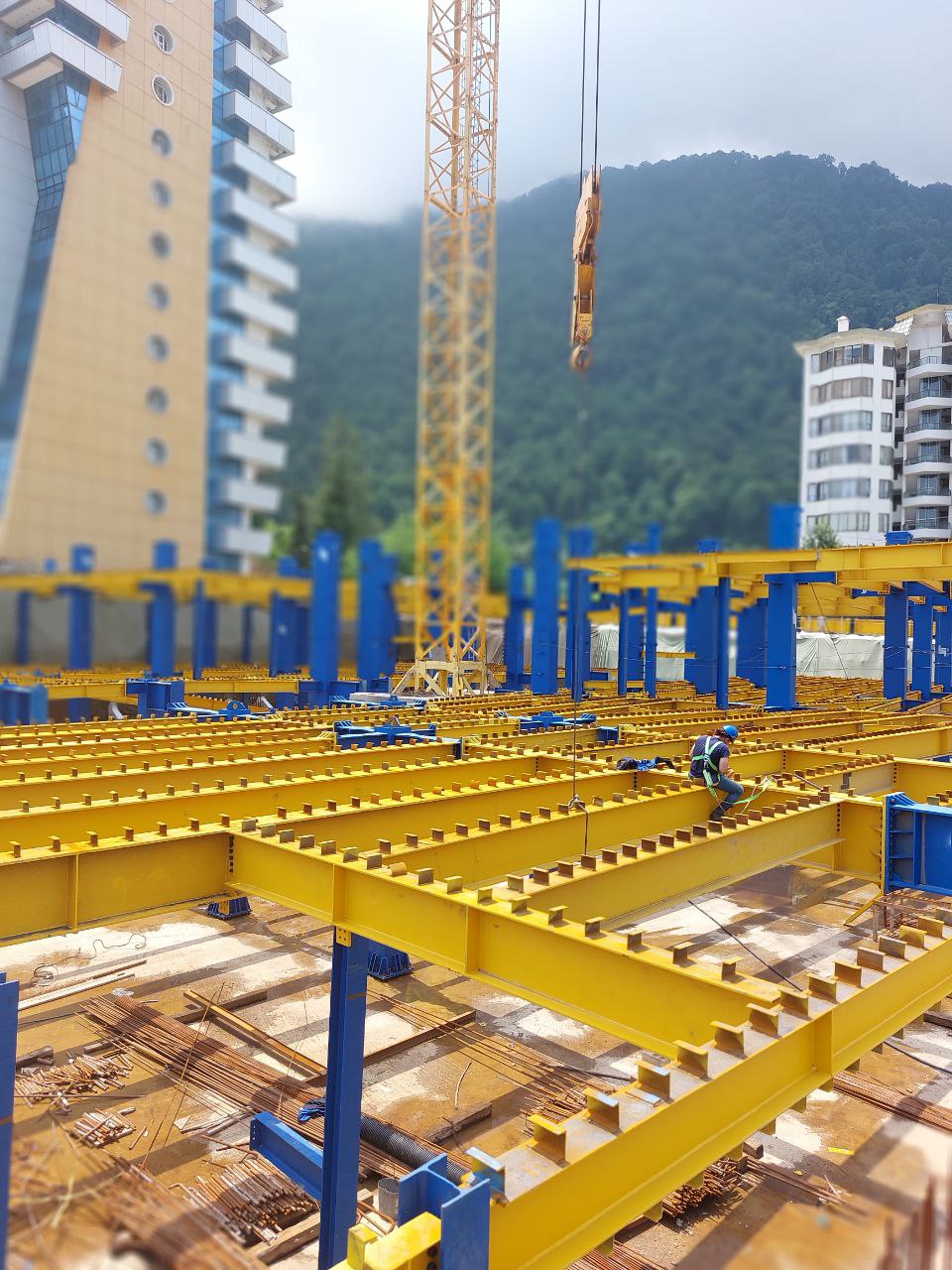

| تصویر کارگاه |  |
