| تاریخ | 1402.08.18 |
|---|---|
| تهیه کننده: | امیرحسین پیله ور (سرپرست دفتر فنی) |
| دمای فعلی | 17 |
| وضعیت هوا | آفتابی |
| نیروی انسانی | |
| 1-شغل | سرپرست کارگاه |
| 1-تعداد نفرات | 1 |
| نیروهای | امانی |
| 2-شغل | سرپرست دفترفنی |
| 2-تعداد نفرات | 1 |
| نیروهای | امانی |
| 3-شغل | سرپرست اجرا - کارشناس اجرا |
| 3-تعداد نفرات | 2 |
| نیروهای | امانی |
| 4-شغل | تدارکات - انباردار |
| 4-تعداد نفرات | 2 |
| نیروهای | امانی |
| 5-شغل | مالی - HSE |
| 5-تعداد نفرات | 2 |
| نیروهای | امانی |
| 6-شغل | آبدارچی - فورمن |
| 6-تعداد نفرات | 2 |
| نیروهای | امانی |
| 7-شغل | نقشه بردار |
| 7-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 8-شغل | حراست |
| 8-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 9-شغل | کارگر |
| 9-تعداد نفرات | 10 |
| نیروهای | پیمانی |
| 10-شغل | پیمانکار اجرای فونداسیون |
| 10-تعداد نفرات | 7 |
| نیروهای | پیمانی |
| 11-شغل | پیمانکار سازه نگهبان |
| 11-تعداد نفرات | 9 |
| نیروهای | پیمانی |
| 12-شغل | پیمانکار زهکشی |
| 12-تعداد نفرات | 5 |
| نیروهای | پیمانی |
| 13-شغل | پیمانکار حفر چاله |
| 13-تعداد نفرات | 3 |
| نیروهای | پیمانی |
| 14-شغل | راننده بیل مکانیکی |
| 14-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | بیل مکانیکی زنجیری |
| تعداد | 1 |
| 2-ماشین | کامیون کمپرسی |
| تعداد | 2 |
| 3-ماشین | کمپرسور باد |
| تعداد | 1 |
| 4-ماشین | دریل واگن |
| تعداد | 1 |
| 5-ماشین | جرثقیل 20 تن |
| تعداد | 1 |
| مصالح وارده به کارگاه | |
| 1-شرح | ماسه 0.4 |
| واحد | تن |
| مقدار | 16.75 |
| 2-شرح | لوله و اتصالات |
| مقدار | طبق لیست ورودی |
| شرح عملیات روز | |
| 1- شرح کار | خاکبرداری رمپ و بارگیری و حمل به بیرون از کارگاه توسط کامیون کمپرسی |
| واحد | سرویس |
| مقدار | 8 |
| 2- شرح کار | برش و رزوه میلگرد های فونداسیون |
| 3- شرح کار | بافت آرماتور ریشه دیوار حائل در ضلع شمال |
| 4- شرح کار | نصب پلیت های دیواره ضلع شرق جهت نصب استرات سازه نگهبان |
| 5- شرح کار | مش بندی و اجرای شاتکریت دیواره ضلع شرق |
| 6- شرح کار | اجرای ورق های آب بندی زیر فونداسیون به همراه دوخت ورق |
| 7- شرح کار | جابه جایی میلگردها از محل دپو تا پای کار توسط جرثقیل 20 تن |
| 8- شرح کار | جمع آوری گل و لای و لجن برداری توسط کارگر و پمپ لجن کش در قسمت شمالی گود |
| 9- شرح کار | حفر چاله دستی جهت اجرای فونداسیون شاسی فلزی مربوط به دوطبقه کردن کانکس های دفاتر کارگاه |
| توضیحات و مشکلات | به جهت سست بودن خاک مسیر رمپ ناشی از بارندگی روزهای قبل خاکبرداری و انتقال خاک به بیرون به کندی و با ظرفیت کمتری صورت پذیرفت  |

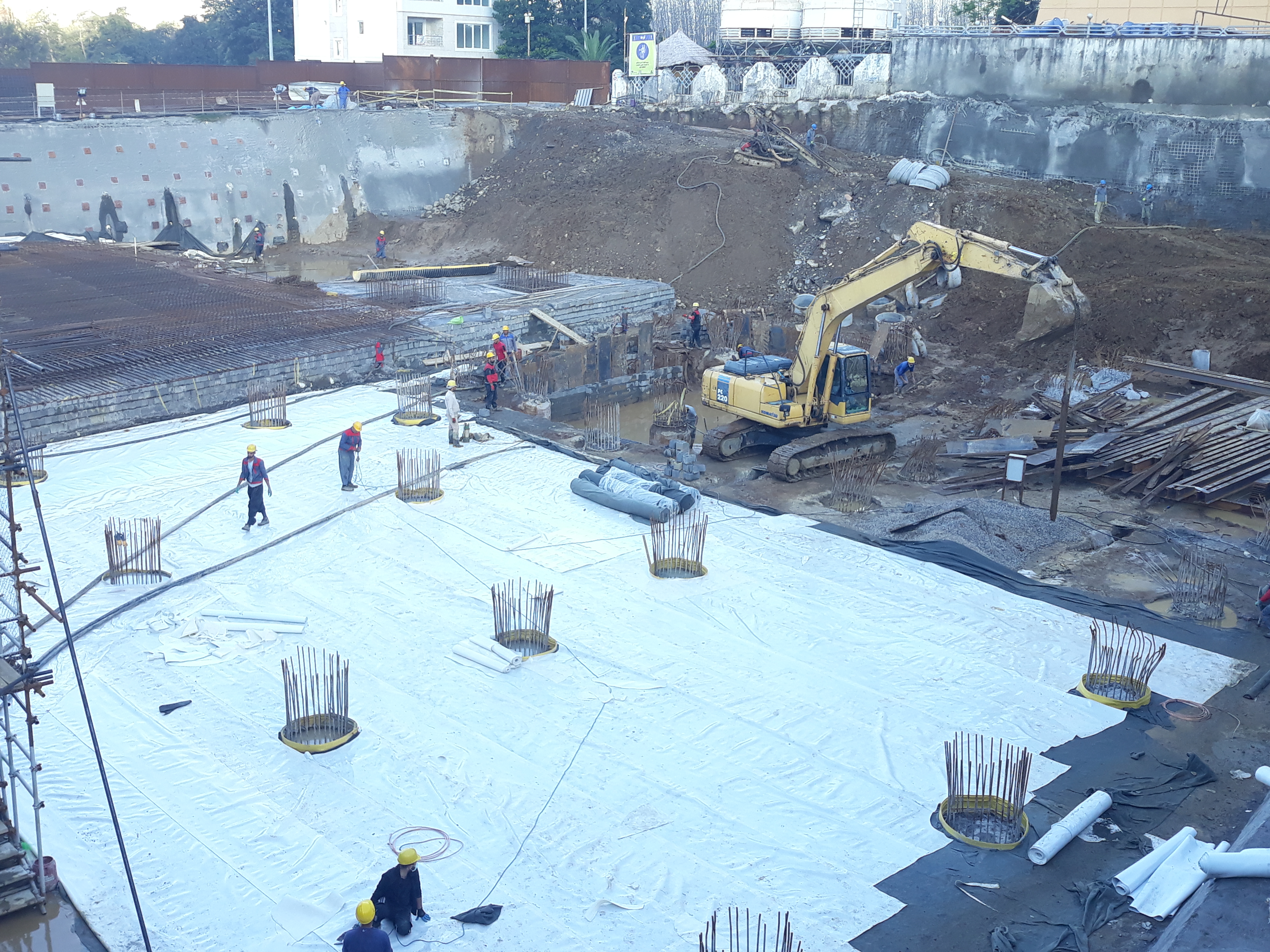

| تصویر کارگاه | ![]()  |
