| تاریخ | 1402.08.15 |
|---|
| تهیه کننده: | امیرحسین پیله ور (سرپرست دفتر فنی) |
|---|
| دمای فعلی | 19 |
|---|
| وضعیت هوا | آفتابی |
|---|
| نیروی انسانی |  |
|---|
| 1-شغل | مدیر پروژه |
|---|
| 1-تعداد نفرات | 1 |
|---|
| نیروهای | امانی |
|---|
| 2-شغل | سرپرست کارگاه |
|---|
| 2-تعداد نفرات | 1 |
|---|
| نیروهای | امانی |
|---|
| 3-شغل | سرپرست دفترفنی |
|---|
| 3-تعداد نفرات | 1 |
|---|
| نیروهای | امانی |
|---|
| 4-شغل | سرپرست اجرا - کارشناس اجرا |
|---|
| 4-تعداد نفرات | 2 |
|---|
| نیروهای | امانی |
|---|
| 5-شغل | تدارکات - انباردار |
|---|
| 5-تعداد نفرات | 2 |
|---|
| نیروهای | امانی |
|---|
| 6-شغل | مالی - HSE |
|---|
| 6-تعداد نفرات | 2 |
|---|
| نیروهای | امانی |
|---|
| 7-شغل | فورمن 1 - آبدارچی1 |
|---|
| 7-تعداد نفرات | 2 |
|---|
| نیروهای | امانی |
|---|
| 8-شغل | نقشه بردار |
|---|
| 8-تعداد نفرات | 1 |
|---|
| نیروهای | پیمانی |
|---|
| 9-شغل | حراست |
|---|
| 9-تعداد نفرات | 2 |
|---|
| نیروهای | پیمانی |
|---|
| 10-شغل | کارگر |
|---|
| 10-تعداد نفرات | 11 |
|---|
| نیروهای | پیمانی |
|---|
| 11-شغل | پیمانکار اجرای فونداسیون |
|---|
| 11-تعداد نفرات | 3 |
|---|
| نیروهای | پیمانی |
|---|
| 12-شغل | پیمانکار سازه نگهبان |
|---|
| 12-تعداد نفرات | 5 |
|---|
| نیروهای | پیمانی |
|---|
| 13-شغل | پیمانکار زهکشی3 - اکیپ داربست بند2 |
|---|
| 13-تعداد نفرات | 5 |
|---|
| نیروهای | پیمانی |
|---|
| 14-شغل | راننده بیل مکانیکی |
|---|
| 14-تعداد نفرات | 1 |
|---|
| نیروهای | پیمانی |
|---|
| ماشین آلات |  |
|---|
| 1-ماشین | دستگاه حفاری مایت |
|---|
| تعداد | 1 |
|---|
| 2-ماشین | بیل مکانیکی چرخ زنجیری |
|---|
| تعداد | 1 |
|---|
| 3-ماشین | پمپ دکل بتن |
|---|
| تعداد | 1 |
|---|
| 4-ماشین | تراک میکسر |
|---|
| تعداد | 5 |
|---|
| 5-ماشین | کمپرسور باد |
|---|
| تعداد | 1 |
|---|
| 6-ماشین | جرثقیل 20 تن |
|---|
| تعداد | 1 |
|---|
| مصالح وارده به کارگاه |  |
|---|
| 1-شرح | بتن عیار 450 |
|---|
| واحد | مترمکعب |
|---|
| مقدار | 7.6 |
|---|
| 2-شرح | بتن عیار 200 |
|---|
| واحد | مترمکعب |
|---|
| مقدار | 28.5 |
|---|
| 3-شرح | بلوک سیمانی |
|---|
| واحد | عدد |
|---|
| مقدار | 1000 |
|---|
| 4-شرح | کول |
|---|
| واحد | عدد |
|---|
| مقدار | 8 |
|---|
| 5-شرح | ماسه 0.4 |
|---|
| واحد | تن |
|---|
| مقدار | 16.1 |
|---|
| شرح عملیات روز |  |
|---|
| 1- شرح کار | بتن ریزی کف منهول فاضلاب با عیار 450 |
|---|
| واحد | مترمکعب |
|---|
| مقدار | 7.6 |
|---|
| 2- شرح کار | اجرای بتن مگر پرکننده تا تراز زیر فونداسیون باعیار 200 در ضلع شمال |
|---|
| واحد | متر مکعب |
|---|
| مقدار | 28.5 |
|---|
| 3- شرح کار | جوشکاری و نصب عضو مایل سازه نگهبان ضلع جنوب |
|---|
| 4- شرح کار | انتقال مصالح زهکشی و آب بندی و میلگردها با جرثقیل 20 تن به داخل گود |
|---|
| 5- شرح کار | اجرای سایه بان مقابل کمپ کارگری با داربست توسط اکیپ داربست بند |
|---|
| 6- شرح کار | بافت شبکه آرماتور فونداسیون در زون 1 |
|---|
| 7- شرح کار | اجرای ورق های آب بندی در زیر فونداسیون در زون2 |
|---|
| 8- شرح کار | گروت ریزی بر روی سطوح شمع ها جهت اجرای عملیات آب بندی |
|---|
| 9- شرح کار | خم و برش آرماتورهای دیوار حائل در ضلع شمال و غرب |
|---|

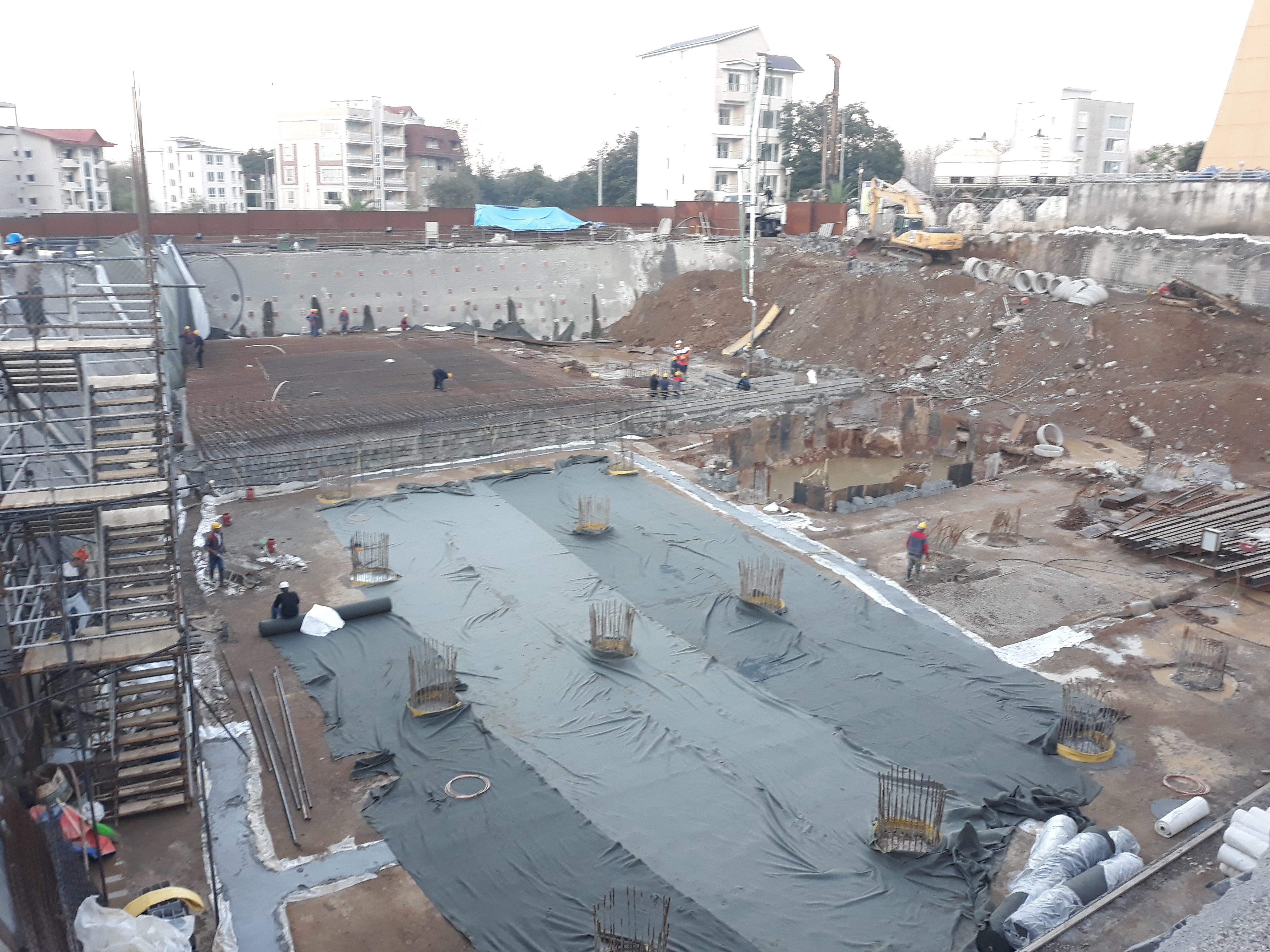

| تصویر کارگاه |   |
