تاریخ1405.07.12
تهیه کننده:محمد زال نژاد
دمای فعلی21
وضعیت هوابارانی
نیروی انسانی
1-شغلمدیرپروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست pmo
2-تعداد نفرات1
نیروهایامانی
3-شغلمدیر فنی - کارشناسان دفتر فنی
3-تعداد نفرات7
نیروهایامانی
4-شغلسرپست اجرا -کارشناس اجرا
4-تعداد نفرات2
نیروهایامانی
5-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت - کارشناس مالی و اداری
5-تعداد نفرات3
نیروهایامانی
6-شغلکارشناس نقشه برداری
6-تعداد نفرات1
نیروهایپیمانی
7-شغلخدمات - فورمن
7-تعداد نفرات2
نیروهایامانی
8-شغلکارگر
8-تعداد نفرات7
نیروهایپیمانی
9-شغلنیروی حراست
9-تعداد نفرات3
نیروهایپیمانی
10-شغلاپراتور تاورکرین
10-تعداد نفرات1
نیروهایپیمانی
11-شغلپیمانکار مجری نما (شعاع)
11-تعداد نفرات6
نیروهایپیمانی
12-شغلپیمانکار اجرای سقف عرشه فولادی و کامپوزیت
12-تعداد نفرات1
نیروهایپیمانی
13-شغلپیمانکار مکانیکال (علیجانی) 15 نفر (11 فعال - 4 غیر فعال)
13-تعداد نفرات15
نیروهایپیمانی
14-شغلپیمانکار مجری پوشش ضد حریق 2نفر - پیمانکار مجری وال پست (جنت صادقی) 5 نفر- پیمانکار مجری دیوار چینی (جنت صادقی) 4نفر
14-تعداد نفرات11
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور( 1فعال-1غیر فعال )
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
4-ماشینجرثقیل
تعداد1
مصالح وارده به کارگاه
1-شرحلوله اتصالات
واحدکیلوگرم
مقدار12215
شرح عملیات روز
1- شرح کاررفع ایراد جوش محل اتصال ویندووال طبقه پنجم تراز 24.71+ توسط پیمانکار مجری نما
2- شرح کارادامه عملیات تیغه چینی طبقات ششم تراز 29.03+ توسط پیمانکار مجری دیوارچینی
3- شرح کارادامه عملیات تیغه چینی طبقات هفتم تراز 33.35+ توسط پیمانکار مجری دیوارچینی
4- شرح کاراجرای ملات وال مش رایزر طبقه چهارم تراز 20.39+ توسط نیروی کارگری کارگاه
5- شرح کاراجری فنس محافظتی دیوار انبار تاسیسات در تراز 7.30- توسط نیروی کارگری کارگاه
6- شرح کارادامه عملیات نصب بست و لوله کشی فاضلاب طبقه سوم تراز 16.07+توسط پیمانکار مجری تاسیسات
7- شرح کاراپراتوری آسانسور کارگاهی توسط نیروی فورمن کارگاه
8- شرح کارجابجایی شن موجود در تراز 7.30- توسط نیروی کارگری کارگاه
9- شرح کارنظافت سایت توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-کمبود نیروی کارگری کارگاه

مهمانان:
1-آقای صادق کوستانی (مهمان مهندس کامل)

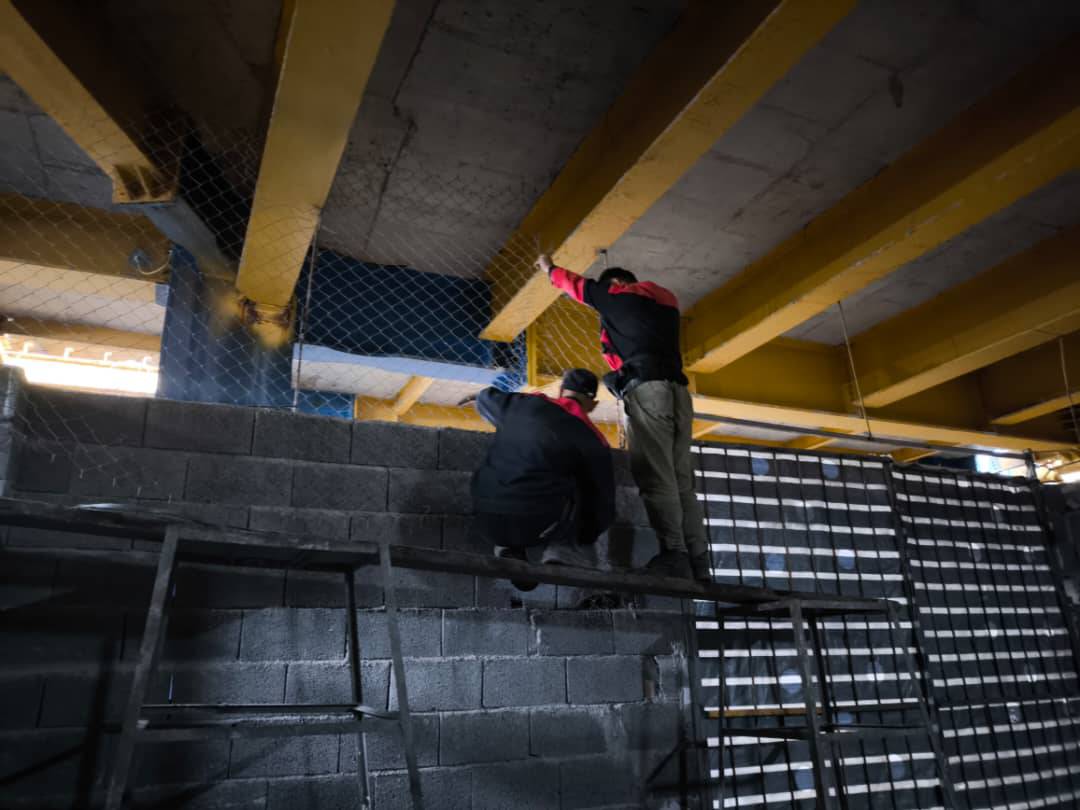

تصویر کارگاهتصویر کارگاه
