تاریخ1405.07.07
تهیه کننده:محمد زال نژاد
دمای فعلی31
وضعیت هواآفتابی
نیروی انسانی
1-شغلمدیرپروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست pmo
2-تعداد نفرات1
نیروهایامانی
3-شغلمدیر فنی - کارشناسان دفتر فنی
3-تعداد نفرات7
نیروهایامانی
4-شغلسرپست اجرا -کارشناس اجرا
4-تعداد نفرات2
نیروهایامانی
5-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت - کارشناس مالی و اداری
5-تعداد نفرات3
نیروهایامانی
6-شغلکارشناس نقشه برداری
6-تعداد نفرات1
نیروهایپیمانی
7-شغلفورمن
7-تعداد نفرات1
نیروهایامانی
8-شغلکارگر
8-تعداد نفرات5
نیروهایپیمانی
9-شغلنیروی حراست
9-تعداد نفرات3
نیروهایپیمانی
10-شغلاپراتور تاورکرین 1 نفر - پیمانکار مجری نما (شعاع) 5نفر
10-تعداد نفرات6
نیروهایپیمانی
11-شغلپیمانکار مکانیکال (علیجانی) 10نفر - پیمانکار مجری پوشش ضد حریق 2نفر
11-تعداد نفرات12
نیروهایپیمانی
12-شغلپیمانکار مجری وال پست (جنت صادقی) 4نفر - پیمانکار مجری دیوار چینی (جنت صادقی) 2نفر
12-تعداد نفرات6
نیروهایپیمانی
13-شغلپیمانکارمجری الکتریکال (محمدی )
13-تعداد نفرات2
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال-1غیر فعال )
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحبلوک 20*40*10
واحدپالت
مقدار18
شرح عملیات روز
1- شرح کارراه اندازی کلایمرهای ضلع غربی توسط پیمانکار مجری نما
2- شرح کارادامه عملیات تیغه چینی طبقات ششم تراز 29.03+ توسط پیمانکار مجری دیوارچینی
3- شرح کارریگری تاورکرین توسط نیروی کارگری کارگاه
4- شرح کارپیاده سازی خط تراز کمربندهای افقی طبقه نهم ضلع شرقی تراز 41.99+ و کنترل نهایی هم راستایی دیوار برای نصب فریم طبقه اول تراز 7.43+ توسط پیمانکار نقشه برداری

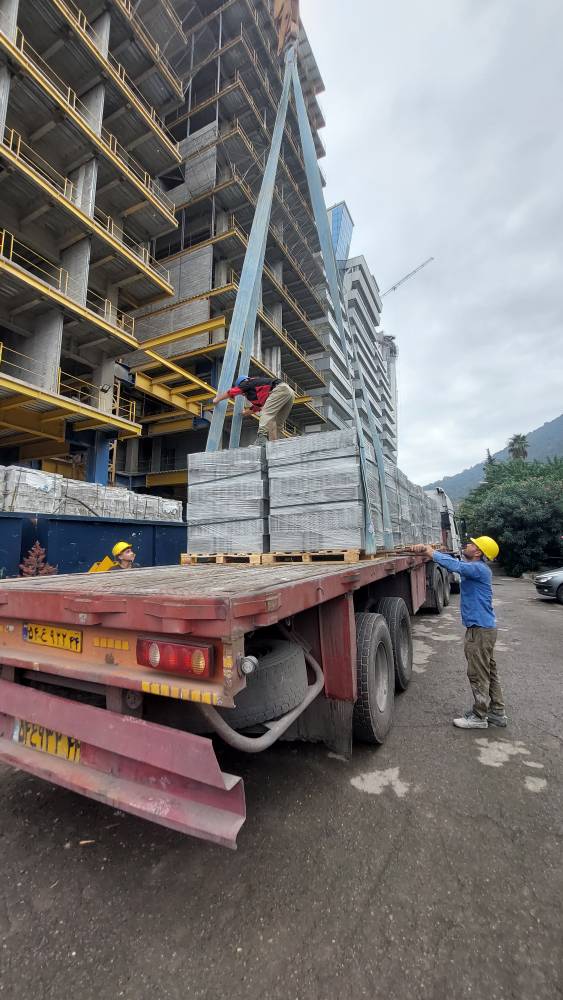

5- شرح کارتخلیه بار ارسالی بلوک توسط نیروی کارگری کارگاه
6- شرح کارادامه عملیات نصب بست و لوله کشی فاضلاب طبقه دوم تراز 11.75+ توسط پیمانکار مجری تاسیسات
7- شرح کاراپراتوری آسانسور کارگاهی توسط نیروی فورمن کارگاه
8- شرح کارنظافت سایت
9- شرح کاراجرای داربست طبقه دوم توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-کمبود نیروی کارگری کارگاه

مهمانان:
1-آقای بندور (مهمان دکتر شریعت منش )
2-آقای بائی لاشکی (کارشناس اندازه گیری درب و پنجره upvc)
3-آقای عزیزی و مومن پور (مهمان مهندس اردم )

تصویر کارگاهتصویر کارگاه
