تاریخ1405.07.02
تهیه کننده:محمد زال نژاد
دمای فعلی27
وضعیت هواآفتابی
نیروی انسانی
1-شغلمدیرپروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست pmo
2-تعداد نفرات1
نیروهایامانی
3-شغلمدیر فنی - کارشناسان دفتر فنی
3-تعداد نفرات6
نیروهایامانی
4-شغلسرپرست اجرا - کارشناس اجرا
4-تعداد نفرات2
نیروهایامانی
5-شغلمدیر انبار و سرپرست حراست
5-تعداد نفرات1
نیروهایامانی
6-شغلکارشناس نقشه برداری
6-تعداد نفرات1
نیروهایپیمانی
7-شغلخدمات - فورمن
7-تعداد نفرات2
نیروهایامانی
8-شغلکارگر
8-تعداد نفرات4
نیروهایپیمانی
9-شغلنیروی حراست
9-تعداد نفرات3
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین 1نفر - پیمانکار مجری نما (شعاع) 5نفر
11-تعداد نفرات6
نیروهایپیمانی
12-شغلپیمانکار اجرای سقف عرشه فولادی و کامپوزیت 1نفر- پیمانکار مکانیکال (علیجانی) 10نفر
12-تعداد نفرات11
نیروهایپیمانی
13-شغلپیمانکار مجری پوشش ضد حریق 1نفر (عدم کارکرد)- پیمانکار مجری وال پست (جنت صادقی) 2
13-تعداد نفرات3
نیروهایپیمانی
14-شغلپیمانکار مجری دیوار چینی (جنت صادقی) 8نفر - پیمانکار مجری کاشی کاری (جنت صادقی) 1نفر
14-تعداد نفرات9
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال-1غیر فعال )
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحاتصالات pvc
مقدار تجمعیمطابق لیست
2-شرحتیرآهن سایز 22
واحدشاخه 12 متری
مقدار1
3-شرحباطری شارژ شده
واحدعدد
مقدار2
شرح عملیات روز
1- شرح کارادامه عملیات دیوارچینی طبقه ششم تراز 29.03+ توسط پیمانکار مجری صادقی
2- شرح کاررفع ایراد جوشکاری زیرسازی ویندووال طبقه پنجم تراز 24.71+ توسط پیمانکار مجری نما
3- شرح کارریگری تاورکرین توسط نیروی کارگری کارگاه
4- شرح کارتکمیل نقشه کنترل نشست توسط پیمانکار نقشه برداری
5- شرح کاراجرای وال مش دیواره های طبقه اول تراز 7.43+ توسط نیروی کارگری کارگاه
6- شرح کارادامه عملیات نصب بست و لوله کشی فاضلاب طبقه دوم تراز 11.75+ توسط پیمانکار مجری تاسیسات
7- شرح کارادامه عملیات رنگ آمیزی نبشی شاسی داکت تاسیسات از طبقه ششم و هشتم تراز 29.03+ تا 37.67+ توسط پیمانکار مجری تاسیسات
8- شرح کارآماده سازی (زنگ زدایی و رنگ آمیزی) تیرآهن الحاقی طبقه سیزدهم تراز 60.22+ توسط نیروی کارگری کارگاه
9- شرح کارادامه عملیات کاشی کاری (سرامیک کف) سرویس های بهداشتی دفاتر اداری تجهیزکارگاه توسط پیمانکار مجری صادقی
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-کمبود نیروی کارگری کارگاه

مهمانان:
1-آقایان مهندس ابن الرضا و فخیم ( شرکت شعاع )
2-آقای مهندس سجودی (جهت اندازه گیری درب و پنجره)

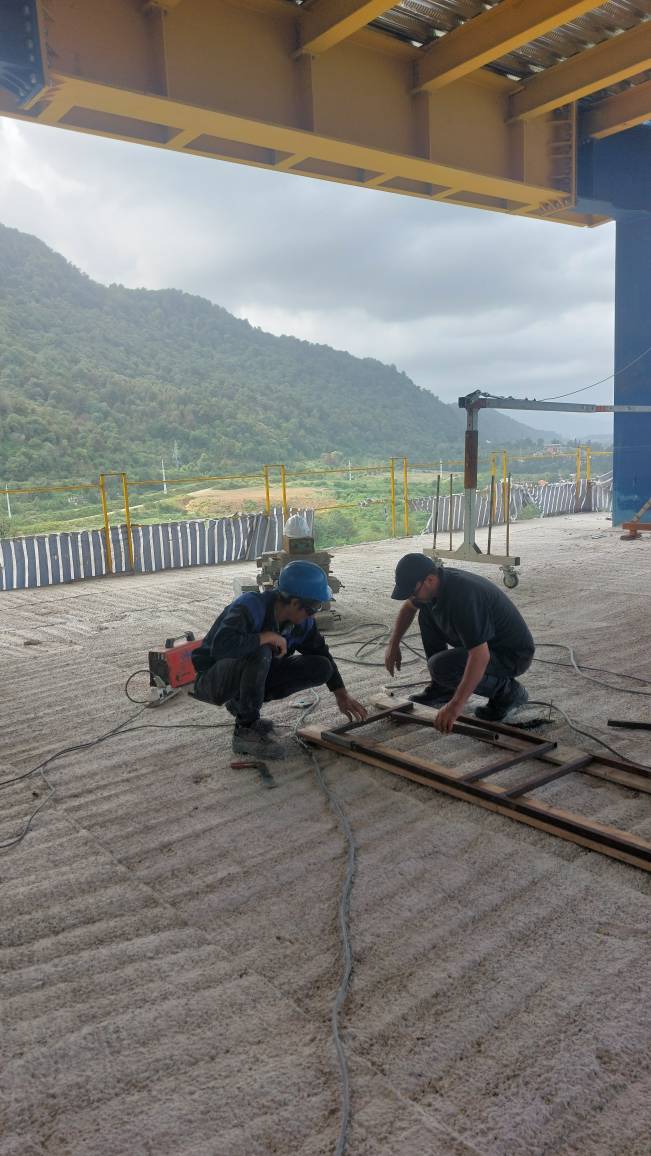

تصویر کارگاهتصویر کارگاه
