تاریخ1405.06.31
تهیه کننده:محمد زال نژاد
دمای فعلی29
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست pmo
1-تعداد نفرات1
نیروهایامانی
2-شغلمدیر فنی - کارشناسان دفتر فنی
2-تعداد نفرات7
نیروهایامانی
3-شغلسرپرست اجرا - کارشناس اجرا
3-تعداد نفرات2
نیروهایامانی
4-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت - کارشناس مالی و اداری
4-تعداد نفرات3
نیروهایامانی
5-شغلکارشناس نقشه برداری
5-تعداد نفرات1
نیروهایپیمانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایپیمانی
7-شغلکارگر
7-تعداد نفرات4
نیروهایپیمانی
8-شغلنیروی حراست
8-تعداد نفرات3
نیروهایپیمانی
9-شغلنماینده دستگاه نظارت
9-تعداد نفرات1
نیروهایپیمانی
10-شغلاپراتور تاورکرین 1نفر - پیمانکار مجری نما (شعاع) 5نفر
10-تعداد نفرات6
نیروهایپیمانی
11-شغلپیمانکار اجرای سقف عرشه فولادی و کامپوزیت 4نفر - پیمانکار مکانیکال (علیجانی) 9نفر
11-تعداد نفرات13
نیروهایپیمانی
12-شغلپیمانکار مجری پوشش ضد حریق 1نفر (عدم کارکرد)
12-تعداد نفرات1
نیروهایپیمانی
13-شغلپیمانکار مجری وال پست (جنت صادقی) 3نفر - پیمانکار مجری دیوار چینی (جنت صادقی) 4نفر
13-تعداد نفرات7
نیروهایپیمانی
14-شغلپیمانکار مجری کاشی کاری (جنت صادقی) 1
14-تعداد نفرات1
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال-1غیر فعال )
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحبلوک سبک 20*40*10
واحدپالت
مقدار18
2-شرحزونکن a4
واحدعدد
مقدار4
3-شرحکاغذ a4
واحدبسته
مقدار2
4-شرحآب آشامیدنی
واحدگالن 20 لیتری
مقدار10
5-شرحپودر سیمان
واحدپاکت
مقدار2
6-شرحقوطی آهن 20*20
واحدشاخه
مقدار45
7-شرحقوطی آهن 30*50
واحدشاخه
مقدار1
8-شرحنبشی 3*3
واحدشاخه
مقدار2
شرح عملیات روز
1- شرح کارادامه عملیات دیوارچینی طبقه ششم تراز 29.03+ توسط پیمانکار مجری صادقی
2- شرح کارانتقال سیم بکسل و کابل های برق مربوط به کلایمر از همکف و زیرزمین به طبقه دوازدهم توسط پیمانکار مجری نما
3- شرح کارریگری تاورکرین جهت تخلیه و انتقال بلوک به طبقات توسط نیروی کارگری کارگاه
4- شرح کارادامه عملیات نصب ورق عرشه فولادی در تراز 60.35+ توسط پیمانکار مجری سقف
5- شرح کاراجرای وال مش دیواره های طبقه اول تراز 7.43+ توسط نیروی کارگری کارگاه
6- شرح کارادامه عملیات نصب بست و لوله کشی فاضلاب طبقه دوم تراز 11.75+ توسط پیمانکار مجری تاسیسات
7- شرح کاربرداشت از وضع موجود رایزرهای تاسیسات طبقه یازدهم و ترسیم ازبیلت نهایی دیوار طبقه چهارم توسط پیمانکار نقشه برداری
8- شرح کاربرشکاری و آماده سازی تیرآهن الحاقی طبقه سیزدهم تراز 60.22+ توسط نیروی کارگری کارگاه
9- شرح کارادامه عملیات کاشی کاری (سرامیک کف) سرویس های بهداشتی دفاتر اداری تجهیزکارگاه توسط پیمانکار مجری صادقی
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-کمبود نیروی کارگری کارگاه

مهمانان:
1-آقای عمرانی (مهمان شرکت شعاع )

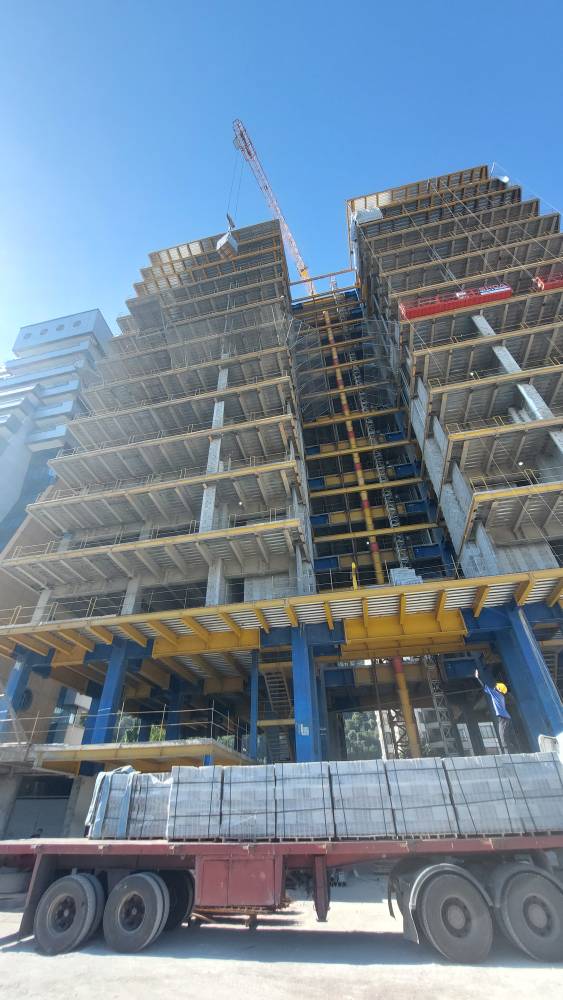

تصویر کارگاهتصویر کارگاه
