تاریخ1405.06.15
تهیه کننده:محمد زال نژاد
دمای فعلی32
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست pmo
1-تعداد نفرات1
نیروهایامانی
2-شغلمدیر فنی - کارشناسان دفتر فنی
2-تعداد نفرات6
نیروهایامانی
3-شغلکارشناس اجرا
3-تعداد نفرات1
نیروهایامانی
4-شغلسرپرست ایمنی و بهداشت - کارشناس مالی و اداری
4-تعداد نفرات2
نیروهایامانی
5-شغلکارشناس نقشه برداری
5-تعداد نفرات1
نیروهایپیمانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایپیمانی
7-شغلکارگر
7-تعداد نفرات5
نیروهایپیمانی
8-شغلنیروی حراست
8-تعداد نفرات3
نیروهایپیمانی
9-شغلنماینده دستگاه نظارت
9-تعداد نفرات1
نیروهایپیمانی
10-شغلاپراتور تاورکرین 1نفر - پیمانکار مجری نما (شعاع) 6نفر
10-تعداد نفرات7
نیروهایپیمانی
11-شغلپیمانکار اجرای سقف عرشه فولادی و کامپوزیت 1نفر- پیمانکار مکانیکال (علیجانی) 9نفر
11-تعداد نفرات10
نیروهایپیمانی
12-شغلپیمانکار مجری پوشش ضد حریق 3 نفر - پیمانکار مجری وال پست (جنت صادقی) 2نفر
12-تعداد نفرات5
نیروهایپیمانی
13-شغلپیمانکار مجری دیوار چینی (جنت صادقی) 4 نفر - پیمانکار مجری کاشی کاری (جنت صادقی) 1نفر
13-تعداد نفرات5
نیروهایپیمانی
14-شغلپیمانکارمجری الکتریکال (محمدی )
14-تعداد نفرات4
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال - 1غیرفعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحدوربین تعمیر شده
واحددستگاه
مقدار1
2-شرحخرید آبدارخانه
3-شرحلوله و اتصالات پولیکا(آبرسانی طبقات و فاضلاب سرویس بهداشتی)
واحدمطابق لیست وارده
4-شرحلوازم پوشش سقف سرویس بهداشتی
واحدمطابق لیست وارده
5-شرحپاور آسانسور کارگاهی
واحددستگاه
مقدار1
6-شرحفیوز صنعتی آسانسور کارگاهی
واحدعدد
مقدار3
شرح عملیات روز
1- شرح کارادامه عملیات لوله کشی و نصب بست های رایزر فاضلاب جهت جوشکاری طبقه دوم تراز 11.75+ بهمراه لوله کشی فاضلاب طبقه سوم توسط پیمانکار مجری تاسیسات
2- شرح کاراپراتوری آسانسور کارگاهی توسط نیروی فورمن کارگاه
3- شرح کاراصلاح فول جوش زیرسازی های ویندووال در طبقه هفتم تراز33.35+ توسط پیمانکار مجری نما
4- شرح کارتخلیه نخاله طبقه ششم تراز 29.03+ توسط نیروی کارگری کارگاه
5- شرح کاراجرای هندریل حفاظتی اطراف داکت های طبقات 1 تا 9 تراز های 7.43+ الی 41.99+ توسط نیروی کارگری کارگاه
6- شرح کارادامه عملیات دیوارچینی طبقه ششم تراز 29.03+ توسط پیمانکار صادقی
7- شرح کارادامه عملیات کاشی کاری سرویس های بهداشتی توسط پیمانکار مجری صادقی
8- شرح کارتعمیر و راه اندازی آسانسور کارگاهی توسط نیروی فورمن کارگاه
9- شرح کارادامه عملیات تیغه چینی و اجرای وال مش تکمیلی طبقه سوم تراز 16.07+ توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-کمبود نیروی کارگری کارگاه

مهمانان :
1- آقای محمودی (پیمانکار تامین کننده ماشین آلات)
2-آقایان سمائی و فاتحی (مهمان مهندس اردم)

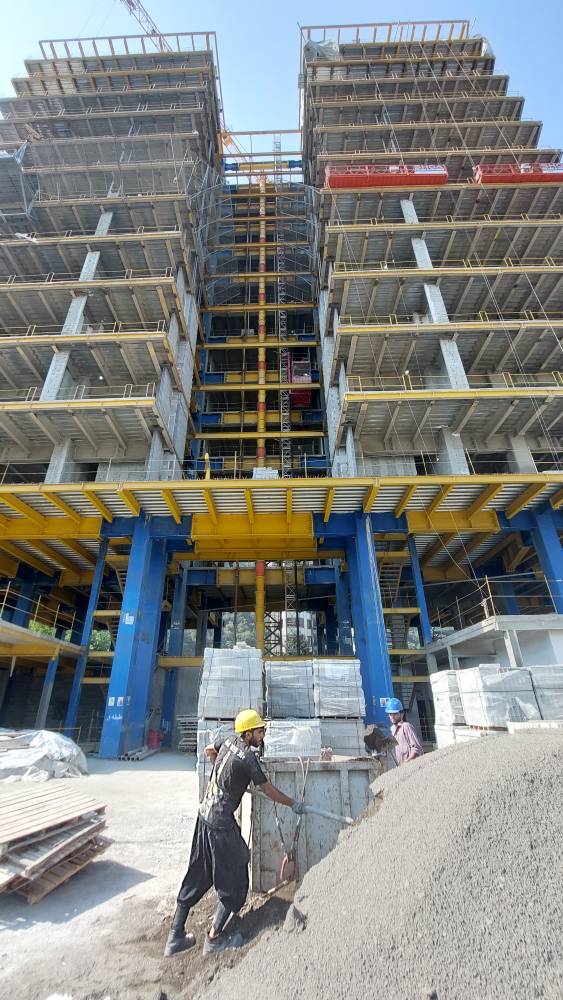

تصویر کارگاهتصویر کارگاه
