تاریخ1405.06.13
تهیه کننده:محمد زال نژاد
دمای فعلی32
وضعیت هواآفتابی
نیروی انسانی
1-شغلکارگر
1-تعداد نفرات5
نیروهایپیمانی
2-شغلنیروی حراست
2-تعداد نفرات2
نیروهایپیمانی
3-شغلپیمانکار مجری نما (شعاع)
3-تعداد نفرات3
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(غیرفعال)
تعداد2
2-ماشینتاور کرین(غیرفعال)
تعداد1
3-ماشینآسانسور کارگاهی(غیرفعال)
تعداد1
مصالح وارده به کارگاه
شرح عملیات روز
1- شرح کارنظافت و تاچ آپ سبد کلایمر توسط پیمانکار مجری نما
2- شرح کارتخلیه نخاله طبقه سوم تراز 16.07+ توسط نیروی کارگری کارگاه
3- شرح کاراجرای دیوار محافظ لایه های آب بند در ضلع غرب توسط نیروی کارگری کارگاه
4- شرح کارنظافت سایت
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-کمبود نیروی کارگری کارگاه
7-عملیات اجرایی به دلیل عدم صدور مجوز کار در ایام تعطیل از سوی شهرک نمک آبرود متوقف گردید.

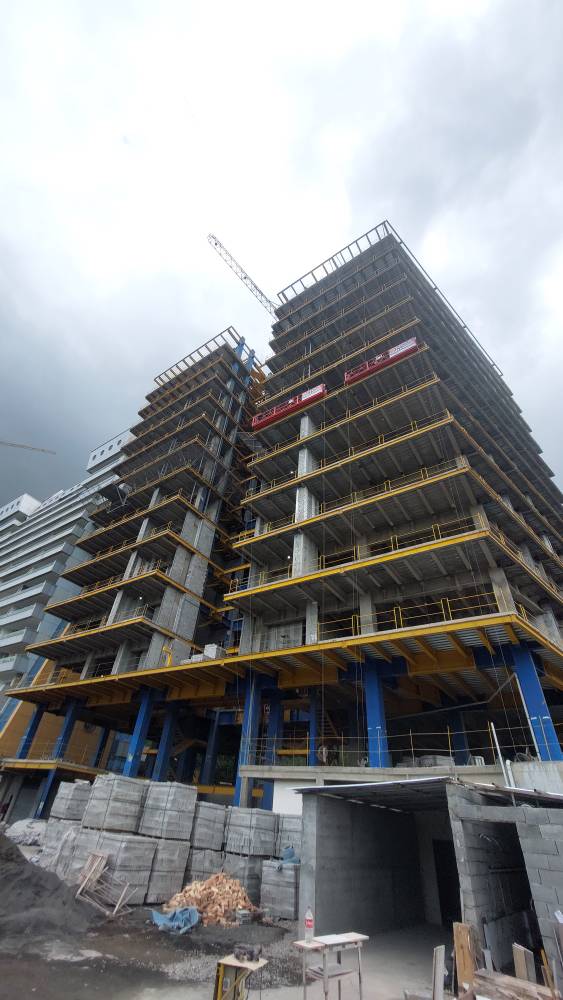

تصویر کارگاهتصویر کارگاه
