تاریخ1405.06.12
تهیه کننده:محمد زال نژاد
دمای فعلی28
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست pmo
1-تعداد نفرات1
نیروهایامانی
2-شغلمدیر فنی - کارشناسان دفتر فنی
2-تعداد نفرات6
نیروهایامانی
3-شغلکارشناس اجرا
3-تعداد نفرات1
4-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت
4-تعداد نفرات2
نیروهایامانی
5-شغلکارشناس نقشه برداری
5-تعداد نفرات1
نیروهایپیمانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات5
نیروهایپیمانی
8-شغلنیروی حراست
8-تعداد نفرات2
نیروهایپیمانی
9-شغلاپراتور تاورکرین
9-تعداد نفرات1
نیروهایپیمانی
10-شغلپیمانکار مجری نما (شعاع)
10-تعداد نفرات5
نیروهایپیمانی
11-شغلپیمانکار مکانیکال (علیجانی)
11-تعداد نفرات3
نیروهایپیمانی
12-شغلپیمانکار مجری پوشش ضد حریق
12-تعداد نفرات3
نیروهایپیمانی
13-شغلپیمانکار مجری وال پست (جنت صادقی)
13-تعداد نفرات1
نیروهایپیمانی
14-شغلپیمانکار مجری دیوار چینی (جنت صادقی) 8نفر - پیمانکار مجری کاشی کاری (جنت صادقی) 2نفر
14-تعداد نفرات10
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال - 1غیرفعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحبلوک سبک سایز 20*10*40
واحدپالت 165 عددی
مقدار18
شرح عملیات روز
1- شرح کارادامه عملیات لوله کشی و نصب بست های رایزر فاضلاب جهت جوشکاری طبقه دوم تراز 11.75+ توسط پیمانکار مجری تاسیسات
2- شرح کاراپراتوری آسانسور کارگاهی توسط نیروی فورمن کارگاه
3- شرح کارتکمیل فول جوش زیرسازی های ویندووال تراز 37.67+ توسط پیمانکار مجری نما
4- شرح کارتخلیه نخاله طبقه دوم تراز 7.43+ توسط نیروی کارگری کارگاه
5- شرح کارانتقال بلوک، ماسه و سیمان به طبقه ششم تراز 29.03+ توسط پیمانکار صادقی
6- شرح کارادامه عملیات دیوارچینی طبقه ششم تراز 29.03+ توسط پیمانکار صادقی
7- شرح کارادامه عملیات کاشی کاری سرویس های بهداشتی توسط پیمانکار مجری صادقی
8- شرح کارادامه عملیات نصب و تثبیت بیس پلیت هندریل های نما بوسیله بولت در تراز های29.03+ و33.35+ توسط پیمانکار مجری نما
9- شرح کارادامه عملیات تیغه چینی و اجرای وال مش تکمیلی طبقه سوم تراز 16.07+ توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-کمبود نیروی کارگری کارگاه

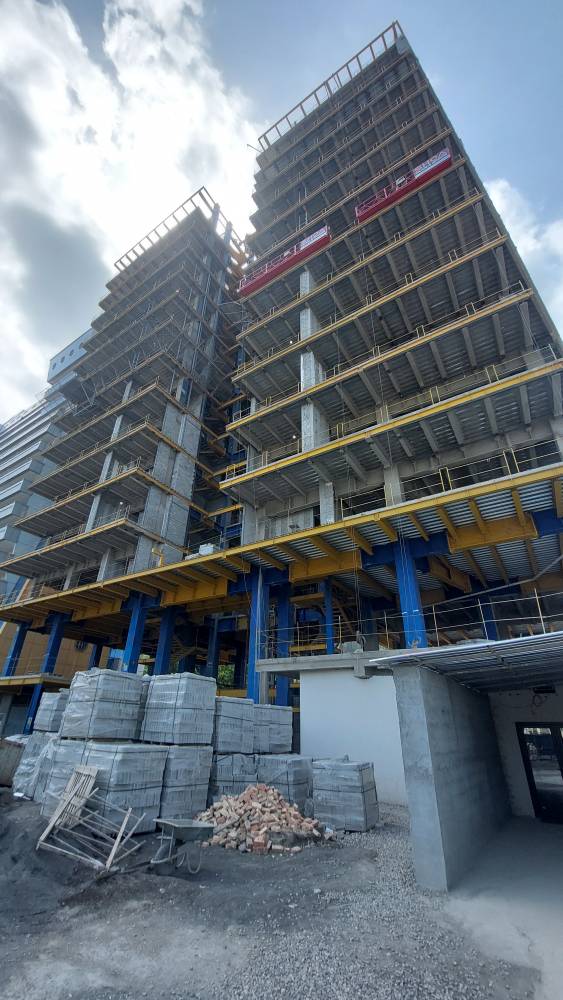

تصویر کارگاهتصویر کارگاه
