تاریخ1405.06.11
تهیه کننده:محمد زال نژاد
دمای فعلی30
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست pmo
1-تعداد نفرات1
نیروهایامانی
2-شغلمدیر فنی - کارشناسان دفتر فنی
2-تعداد نفرات8
نیروهایامانی
3-شغلکارشناس اجرا
3-تعداد نفرات1
نیروهایامانی
4-شغلمدیر انبار و سرپرست - حراست سرپرست ایمنی و بهداشت - کارشناس مالی و اداری
4-تعداد نفرات3
نیروهایامانی
5-شغلکارشناس نقشه برداری
5-تعداد نفرات1
نیروهایپیمانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات5
نیروهایپیمانی
8-شغلنیروی حراست
8-تعداد نفرات2
نیروهایپیمانی
9-شغلنماینده دستگاه نظارت
9-تعداد نفرات1
نیروهایپیمانی
10-شغلاپراتور تاورکرین 1نفر - پیمانکار مجری نما (شعاع) 5نفر
10-تعداد نفرات6
نیروهایپیمانی
11-شغلپیمانکار مکانیکال (علیجانی) 10نفر - پیمانکار مجری پوشش ضد حریق 3نفر
11-تعداد نفرات13
نیروهایپیمانی
12-شغلپیمانکار مجری وال پست (جنت صادقی) 2نفر - پیمانکار مجری دیوار چینی (جنت صادقی) 6نفر
12-تعداد نفرات8
نیروهایپیمانی
13-شغلپیمانکار مجری کاشی کاری (جنت صادقی)
13-تعداد نفرات2
نیروهایپیمانی
14-شغلپیمانکارمجری الکتریکال (محمدی )
14-تعداد نفرات1
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال - 1غیرفعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحکاغذ a4
واحدبسته
مقدار1
2-شرحکاغذ a3
واحدبسته
مقدار1
3-شرحترموگپ
واحدکیلوگرم
مقدار23655
شرح عملیات روز
1- شرح کارادامه عملیات لوله کشی و نصب بست های رایزر فاضلاب جهت جوشکاری طبقه دوم تراز 11.75+ توسط پیمانکار مجری تاسیسات
2- شرح کاراپراتوری آسانسور کارگاهی توسط نیروی فورمن کارگاه
3- شرح کارتکمیل فول جوش زیرسازی های ویندووال تراز 37.67+ توسط پیمانکار مجری نما

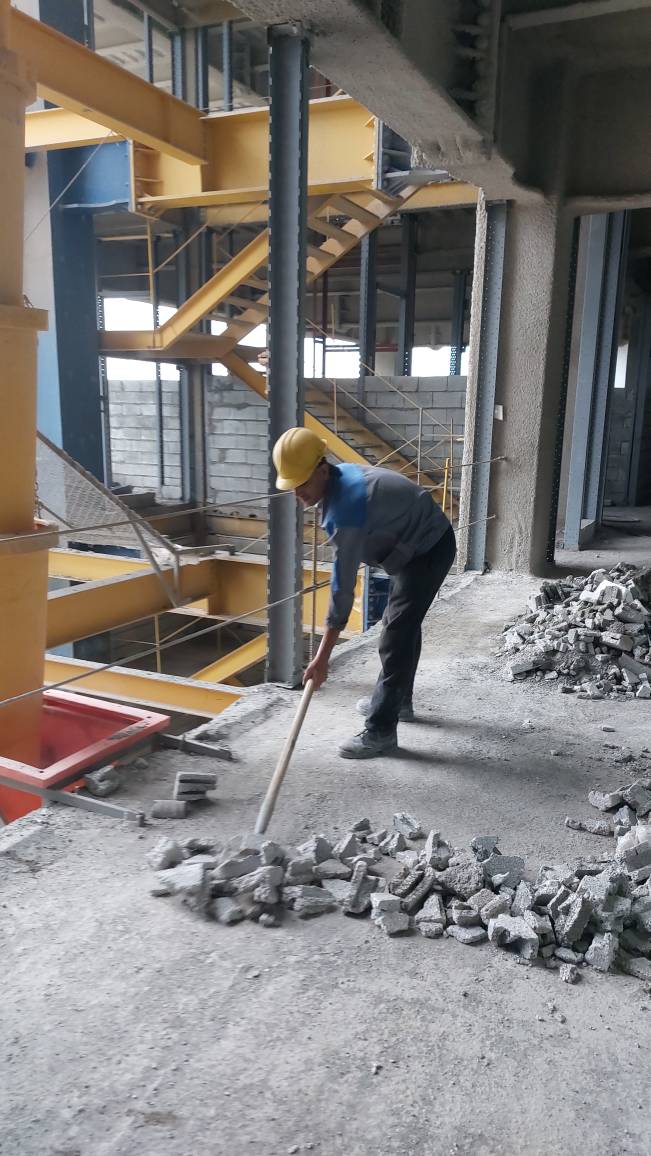

4- شرح کارتخلیه نخاله طبقه اول و دوم ترازهای 7.43+ و 11.75+ توسط نیروی کارگری کارگاه
5- شرح کارانتقال بلوک، ماسه و سیمان به طبقه ششم تراز 29.03+ توسط نیروی کارگری کارگاه
6- شرح کارادامه عملیات دیوارچینی طبقه ششم تراز 29.03+ توسط پیمانکار صادقی
7- شرح کارادامه عملیات کاشی کاری سرویس های بهداشتی توسط پیمانکار مجری صادقی
8- شرح کارادامه عملیات نصب و تثبیت بیس پلیت هندریل های نما بوسیله بولت در تراز های29.03+ و 37.67+ و 33.35+ توسط پیمانکار مجری نما
9- شرح کارادامه عملیات تیغه چینی و اجرای وال مش تکمیلی طبقه اول تراز 7.43+ توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-کمبود نیروی کارگری کارگاه

تصویر کارگاهتصویر کارگاه
