تاریخ1405.06.07
تهیه کننده:محمد زال نژاد
دمای فعلی35
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست pmo
1-تعداد نفرات1
نیروهایامانی
2-شغلکارشناسان دفتر فنی
2-تعداد نفرات5
نیروهایامانی
3-شغلکارشناس اجرا
3-تعداد نفرات1
نیروهایامانی
4-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت - کارشناس مالی و اداری
4-تعداد نفرات3
نیروهایامانی
5-شغلکارشناس نقشه برداری
5-تعداد نفرات1
نیروهایپیمانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات6
نیروهایپیمانی
8-شغلنیروی حراست
8-تعداد نفرات2
نیروهایپیمانی
9-شغلاپراتور تاورکرین 1نفر - پیمانکار مجری نما (شعاع) 7نفر
9-تعداد نفرات8
نیروهایپیمانی
10-شغلپیمانکار مکانیکال (علیجانی)
10-تعداد نفرات5
نیروهایپیمانی
11-شغلپیمانکار مجری وال پست (جنت صادقی)
11-تعداد نفرات2
نیروهایپیمانی
12-شغلپیمانکار مجری دیوار چینی (جنت صادقی)
12-تعداد نفرات5
نیروهایپیمانی
13-شغلپیمانکار مجری کاشی کاری (جنت صادقی)
13-تعداد نفرات2
نیروهایپیمانی
14-شغلپیمانکار تامین کننده ماشین آلات (محمودی)
14-تعداد نفرات2
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال - 1غیرفعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
4-ماشینبیل تراکتوری
تعداد1
5-ماشینتراکتور حمل بار
تعداد1
مصالح وارده به کارگاه
1-شرحروغن موتور
واحدلیتر
مقدار40
2-شرحفیلتر روغن
واحدعدد
مقدار2
شرح عملیات روز
1- شرح کارمونتاژ بازوهای زرافه ای مربوط به کلایمر نما توسط پیمانکار نما
2- شرح کارساخت زیرسازی فلزی سرامیک توسط پیمانکار مجری نما
3- شرح کارادامه عملیات فول جوش زیرسازی های ویندووال در طبقه دوم تراز 11.75+ توسط پیمانکار مجری نما
4- شرح کاررفع ایرادات جوشکاری زیرسازی های فولادی ویندووال نما در طبقه هشتم تراز 37.67+ توسط پیمانکار مجری نما
5- شرح کارادامه عملیات کرگیری داکت های اتاق مکانیکال در طبقه هشتم تراز 37.67+ توسط پیمانکار مجری تاسیسات
6- شرح کارادامه عملیات همبندی ارت المان های فلزی سازه در طبقه یازدهم تراز 50.63+ توسط پیمانکار تاسیسات علیجانی
7- شرح کارادامه عملیات اجرای زیرساخت تاسیسات(شیارزنی) طبقه سوم تراز 16.07+ توسط پیمانکار مجری تاسیسات علیجانی
8- شرح کارادامه عملیات پیاده سازی نقاط شیارزنی طبقه اول تراز 7.43+ توسط پیمانکار مجری تاسیسات
9- شرح کارادامه عملیات کرگیری اصلاحی طبقه هفتم تراز 33.35+ توسط پیمانکار مجری تاسیسات
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-کمبود نیروی کارگری کارگاه
7-عملیات اجرایی به دلیل عدم صدور مجوز کار در ایام تعطیل از سوی شهرک نمک آبرود متوقف گردید.

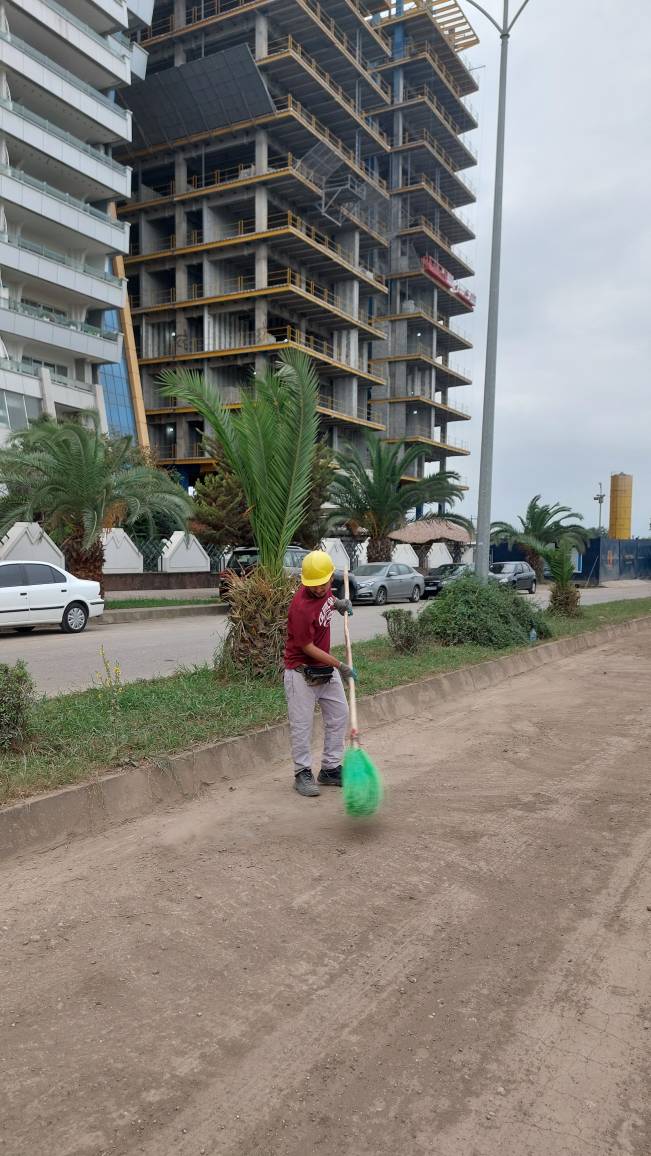

تصویر کارگاهتصویر کارگاه
