تاریخ1405.06.05
تهیه کننده:محمد زال نژاد
دمای فعلی30
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست pmo
1-تعداد نفرات1
نیروهایامانی
2-شغلکارشناسان دفتر فنی
2-تعداد نفرات4
نیروهایامانی
3-شغلکارشناس اجرا
3-تعداد نفرات1
نیروهایامانی
4-شغلمدیر انبار و سرپرست - حراست سرپرست ایمنی و بهداشت
4-تعداد نفرات2
نیروهایامانی
5-شغلکارشناس نقشه برداری
5-تعداد نفرات1
نیروهایپیمانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات4
نیروهایپیمانی
8-شغلنیروی حراست
8-تعداد نفرات2
نیروهایپیمانی
9-شغلنماینده دستگاه نظارت
9-تعداد نفرات1
نیروهایپیمانی
10-شغلاپراتور تاورکرین
10-تعداد نفرات1
نیروهایپیمانی
11-شغلپیمانکار مجری نما (شعاع)
11-تعداد نفرات5
نیروهایپیمانی
12-شغلپیمانکار مکانیکال (علیجانی)
12-تعداد نفرات5
نیروهایپیمانی
13-شغلپیمانکار مجری وال پست (جنت صادقی)
13-تعداد نفرات1
نیروهایپیمانی
14-شغلپیمانکار مجری دیوار چینی (جنت صادقی)
14-تعداد نفرات6
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال-1غیرفعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
4-ماشیننیسان حمل بار
تعداد1
5-ماشینتراکتور حمل بار
تعداد1
6-ماشینبیل تراکتوری
تعداد1
مصالح وارده به کارگاه
شرح عملیات روز
1- شرح کارپیاده سازی نقاط کرگیری طبقه هشتم تراز 37.67+ و برداشت نقشه ازبیلت یک رگه دیوار طبقه ششم تراز 29.03+ نیمه شرقی توسط پیمانکار نقشه برداری
2- شرح کارادامه عملیات ماهیچه کشی اطراف ستون طبقه دوازدهم تراز 54.95+ توسط نیروی کارگری کارگاه
3- شرح کارادامه عملیات همبندی ارت طبقه یازدهم توسط پیمانکار علیجانی
4- شرح کارادامه عملیات اصلاح داکت های تاسیسات در طبقه سوم تراز 16.07+ توسط پیمانکار مجری تاسیسات
5- شرح کارنظافت بلوار ابریشم توسط نیروی کارگری کارگاه
6- شرح کارادامه عملیات نصب وال پست طبقه نهم تراز 41.99+ توسط پیمانکار مجری صادقی
7- شرح کارادامه عملیات کرگیری داکت های اتاق مکانیکال در طبقه 7 تراز 33.35+ توسط پیمانکار مجری تاسیسات
8- شرح کارانتقال نخاله های موجود در تراز 7.30- به ضلع غرب پروژه توسط پیمانکار محمودی
9- شرح کارادامه عملیات مونتاژ سبدها و بازو های زرافه ای 2 عدد کلایمر ضلع غرب توسط پیمانکار مجری نما
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-کمبود نیروی کارگری کارگاه

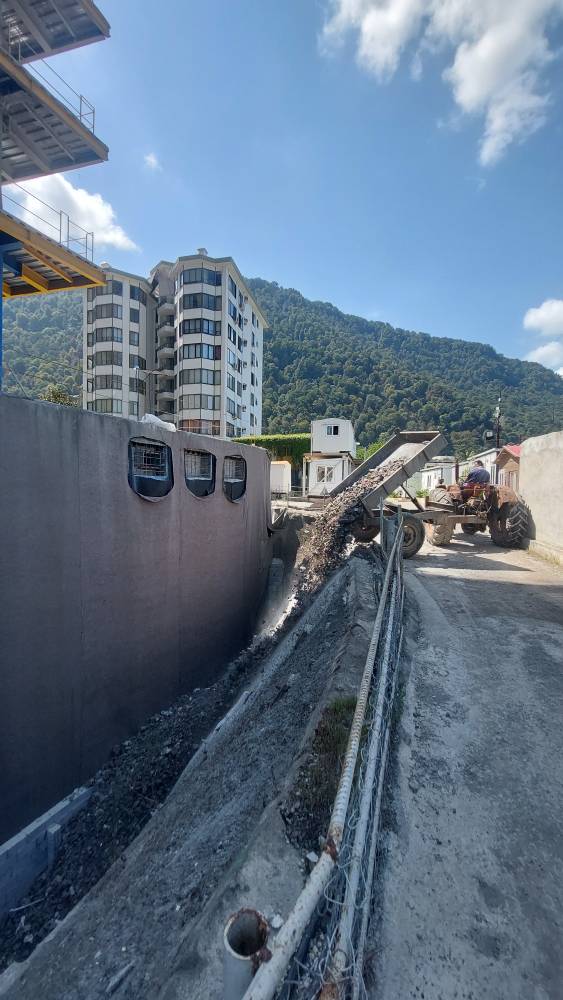

تصویر کارگاهتصویر کارگاه
