تاریخ1405.05.27
تهیه کننده:محمد زال نژاد
دمای فعلی35
وضعیت هواآفتابی
نیروی انسانی
1-شغلمدیرپروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست pmo
2-تعداد نفرات1
نیروهایامانی
3-شغلمدیر فنی - کارشناسان دفتر فنی
3-تعداد نفرات7
نیروهایامانی
4-شغلکارشناس اجرا
4-تعداد نفرات1
نیروهایامانی
5-شغلمدیر انبار و سرپرست - حراست سرپرست ایمنی و بهداشت - کارشناس مالی و اداری
5-تعداد نفرات3
نیروهایامانی
6-شغلکارشناس نقشه برداری
6-تعداد نفرات1
نیروهایپیمانی
7-شغلخدمات - فورمن
7-تعداد نفرات2
نیروهایامانی
8-شغلکارگر
8-تعداد نفرات4
نیروهایپیمانی
9-شغلنیروی حراست
9-تعداد نفرات3
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین 1نفر- پیمانکار مجری نما (شعاع) 5نفر
11-تعداد نفرات6
نیروهایپیمانی
12-شغلپیمانکار نصب اسکلت 2 نفر_ پیمانکار مکانیکال (علیجانی) 8 نفر
12-تعداد نفرات10
نیروهایپیمانی
13-شغلپیمانکار مجری پوشش ضد حریق 3نفر- پیمانکار مجری وال پست (جنت صادقی) 3نفر
13-تعداد نفرات6
نیروهایپیمانی
14-شغلپیمانکار مجری دیوار چینی (جنت صادقی) 3نفر - پیمانکار مجری کاشی کاری (جنت صادقی) 2 نفر_ پیمانکار خرید ضایعات(عسگری) 4 نفر
14-تعداد نفرات9
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال-1غیرفعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
شرح عملیات روز
1- شرح کارادامه عملیات زیرساخت تاسیسات (اجرای شیار) در طبقه چهارم تراز 20.39+ توسط پیمانکار تاسیسات
2- شرح کارادامه عملیات فول جوش زیرسازی سربالای ویندووال در ترازهای 11.75+ و 50.63+ توسط پیمانکار مجری نما
3- شرح کارترسیم نقشه ازبیلت وضع موجود یک رگه دیوار های طبقه ششم جهت اخذ تاییدیه فنی و کنترل نقاط وال پست اجرا شده طبقه دوم تراز 11.75+ توسط پیمانکار نقشه برداری
4- شرح کارادامه عملیات پاشش پوشش ضد حریق طبقه دهم تراز 46.31+ توسط پیمانکار مجری شرکت بتا
5- شرح کارجابجایی آهن آلات مورد نیاز جهت ساخت پیش قاب درب های ورودی توسط نیروی کارگری کارگاه
6- شرح کاراجرای کاور پوششی اطراف سازه در طبقه دهم تراز 46.31+ توسط نیروی کارگری کارگاه
7- شرح کارشروع عملیات نصب استراکچر وال هنگ از انبار به طبقه دوم در تراز 11.75+ توسط پیمانکار مجری تاسیسات
8- شرح کارریگری تاور کرین توسط نیروی کارگری کارگاه
9- شرح کارادامه عملیات همبندی ارتینگ طبقه یازدهم تراز 50.63+ توسط پیمانکار علیجانی
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-کمبود نیروی کارگری کارگاه

مهمانان:
1-آقای دهقان (مهمان مدیریت محترم پروژه)
2-آقای صیادی نژاد (مهمان مدیریت محترم پروژه)

خروج:
ضایعات آهن 1195 کیلوگرم
ضایعات آهن 2170 کیلوگرم

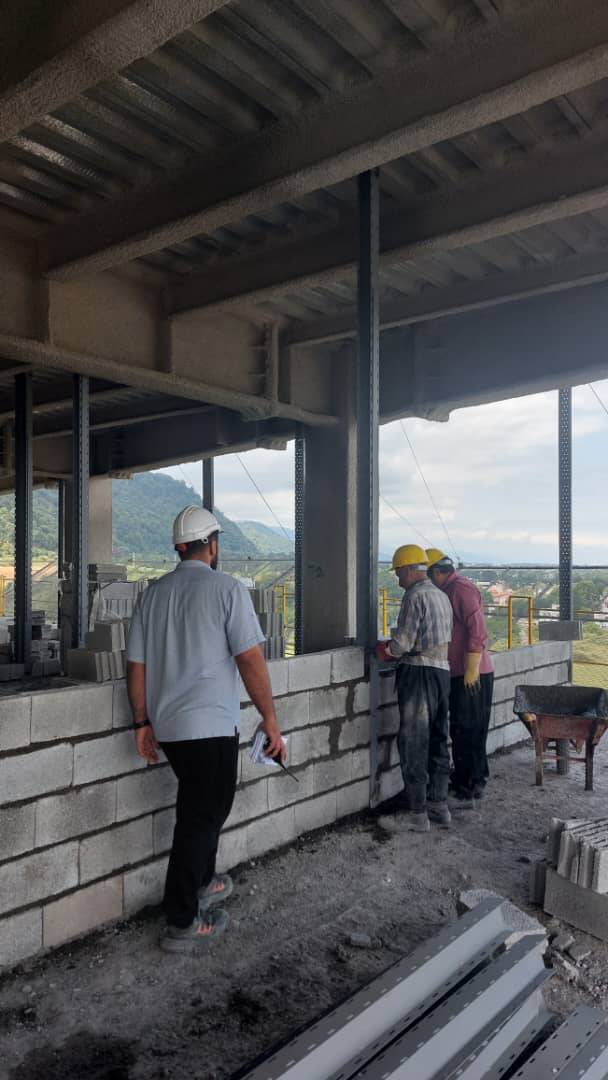

تصویر کارگاهتصویر کارگاه
