تاریخ1405.05.26
تهیه کننده:محمد زال نژاد
دمای فعلی30
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست pmo
1-تعداد نفرات1
نیروهایامانی
2-شغلمدیر فنی - کارشناس دفتر فنی
2-تعداد نفرات6
نیروهایامانی
3-شغلکارشناس اجرا
3-تعداد نفرات1
نیروهایامانی
4-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت - کارشناس مالی و اداری
4-تعداد نفرات3
نیروهایامانی
5-شغلکارشناس نقشه برداری
5-تعداد نفرات1
نیروهایپیمانی
6-شغلفورمن
6-تعداد نفرات1
نیروهایپیمانی
7-شغلکارگر
7-تعداد نفرات4
نیروهایپیمانی
8-شغلنیروی حراست
8-تعداد نفرات3
نیروهایپیمانی
9-شغلنماینده دستگاه نظارت
9-تعداد نفرات1
نیروهایپیمانی
10-شغلاپراتور تاورکرین 1نفر- پیمانکار مجری نما (شعاع) 5نفر
10-تعداد نفرات6
نیروهایپیمانی
11-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی)
11-تعداد نفرات4
نیروهایپیمانی
12-شغلپیمانکار مجری پوشش ضد حریق 3نفر- پیمانکار مجری وال پست (جنت صادقی) 3نفر
12-تعداد نفرات6
نیروهایپیمانی
13-شغلپیمانکار مجری دیوار چینی (جنت صادقی)
13-تعداد نفرات3
نیروهایپیمانی
14-شغلپیمانکار مجری کاشی کاری (جنت صادقی)
14-تعداد نفرات2
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال-1غیرفعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحگازوئیل
واحدلیتر
مقدار2000
2-شرحبنزین
واحدلیتر
مقدار20
شرح عملیات روز
1- شرح کارادامه عملیات زیرساخت تاسیسات (پیاده سازی نقاط شیار) در طبقه چهارم تراز 20.39+ توسط پیمانکار تاسیسات
2- شرح کارادامه عملیات فول جوش زیرسازی سربالای ویندووال در تراز 7.43+ در طبقه یکم توسط پیمانکار مجری نما
3- شرح کارانتقال ابزارآلات پیمانکار مجری تاسیسات به همکف توسط نیروی کارگری کارگاه
4- شرح کارادامه عملیات پاشش پوشش ضد حریق طبقه دهم تراز 46.31+ توسط پیمانکار مجری شرکت بتا
5- شرح کارجابجایی آهن آلات مورد نیاز جهت ساخت پیش قاب درب های ورودی توسط نیروی کارگری کارگاه
6- شرح کارنظافت کانال آب ضلع شمال توسط نیروی کارگری کارگاه
7- شرح کارشروع عملیات نصب استراکچر وال هنگ از انبار به طبقه دوم در تراز 11.75+ توسط پیمانکار مجری تاسیسات ر
8- شرح کارریگری تاور کرین توسط نیروی کارگری کارگاه
9- شرح کارجمع آوری تخته زیرپایی ضلع جنوب و انتقال آن به انبار توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-کمبود نیروی کارگری کارگاه

مهمانان:
1-آقای رمضانی (رستوران تامین کننده نهار پرسنلی)

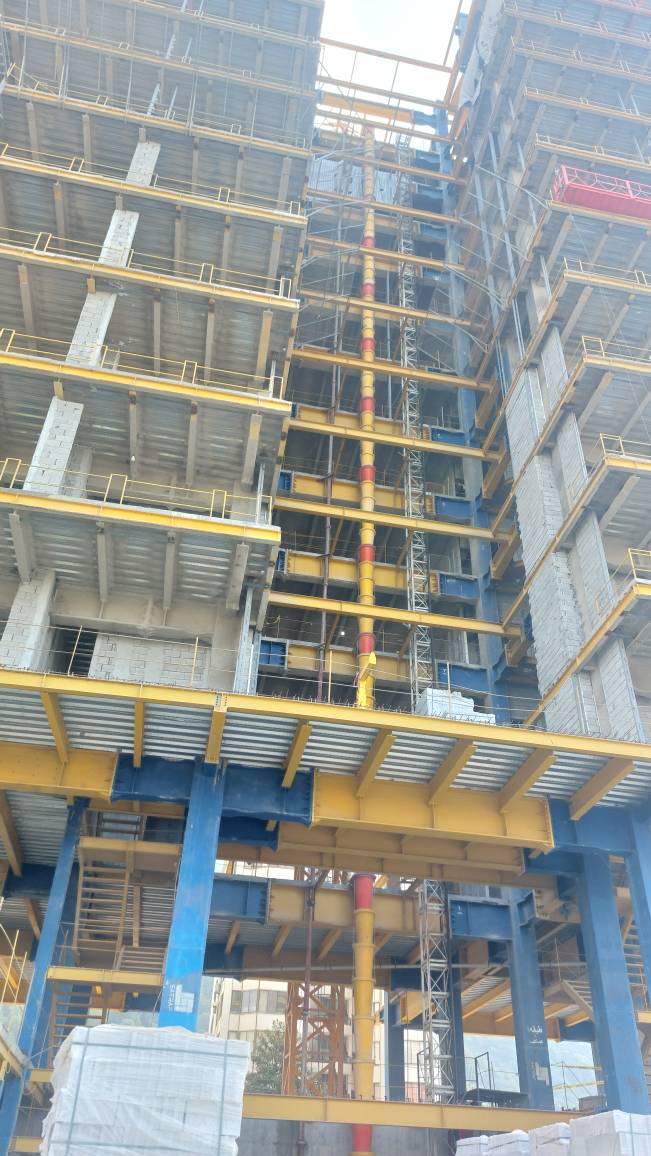

تصویر کارگاهتصویر کارگاه
