تاریخ1405.05.25
تهیه کننده:محمد زال نژاد
دمای فعلی29
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست pmo
1-تعداد نفرات1
نیروهایامانی
2-شغلمدیر فنی - کارشناس دفتر فنی
2-تعداد نفرات7
نیروهایامانی
3-شغلکارشناس اجرا
3-تعداد نفرات1
نیروهایامانی
4-شغلسرپرست ایمنی و بهداشت
4-تعداد نفرات1
نیروهایامانی
5-شغلکارشناس نقشه برداری
5-تعداد نفرات1
نیروهایپیمانی
6-شغلکارگر
6-تعداد نفرات4
نیروهایپیمانی
7-شغلنیروی حراست
7-تعداد نفرات3
نیروهایپیمانی
8-شغلنماینده دستگاه نظارت
8-تعداد نفرات1
نیروهایپیمانی
9-شغلاپراتور تاورکرین
9-تعداد نفرات1
نیروهایپیمانی
10-شغلپیمانکار مجری نما (شعاع)
10-تعداد نفرات5
نیروهایپیمانی
11-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی)
11-تعداد نفرات4
نیروهایپیمانی
12-شغلپیمانکار مجری پوشش ضد حریق
12-تعداد نفرات3
نیروهایپیمانی
13-شغلپیمانکار مجری وال پست (جنت صادقی)
13-تعداد نفرات2
نیروهایپیمانی
14-شغلپیمانکار مجری کاشی کاری (جنت صادقی)
14-تعداد نفرات2
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال-1غیرفعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحگازوئیل
واحدلیتر
مقدار2000
شرح عملیات روز
1- شرح کارادامه عملیات زیرساخت تاسیسات (پیاده سازی نقاط شیار) در طبقه چهارم تراز 20.39+ توسط پیمانکار تاسیسات
2- شرح کارادامه عملیات فول جوش زیرسازی سربالای ویندووال در تراز 7.43+ در طبقه یکم توسط پیمانکار مجری نما
3- شرح کارادامه عملیات سیمانکاری داکت های تاسیسات طبقه سوم تراز 16.07+ توسط نیروی کارگری کارگاه
4- شرح کارادامه عملیات پاشش پوشش ضد حریق طبقه دهم تراز 46.31+ توسط پیمانکار مجری شرکت بتا
5- شرح کارجابجایی آهن آلات مورد نیاز جهت ساخت پیش قاب درب های ورودی توسط نیروی کارگری کارگاه
6- شرح کاراصلاح نعل درگاه طبقه اول تراز 7.43+ توسط نیروی کارگری کارگاه
7- شرح کارتحویل و جابجایی استراکچر وال هنگ از انبار به طبقه دوم در تراز 11.75+ توسط پیمانکار مجری تاسیسات
8- شرح کارریگری تاور کرین توسط نیروی کارگری کارگاه
9- شرح کارادامه عملیات ساخت پیش قاب درب های ورودی واحدها توسط پیمانکار مجری آقای صادقی
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-کمبود نیروی کارگری کارگاه

مهمانان:
1-خانم هدایی (مهمان مهندس گلمکانی)
2-آقای مهندس باطانی (مهمان مهندس زال نژاد)
3-آقای محسنی(مهمان مهندس زال نژاد)

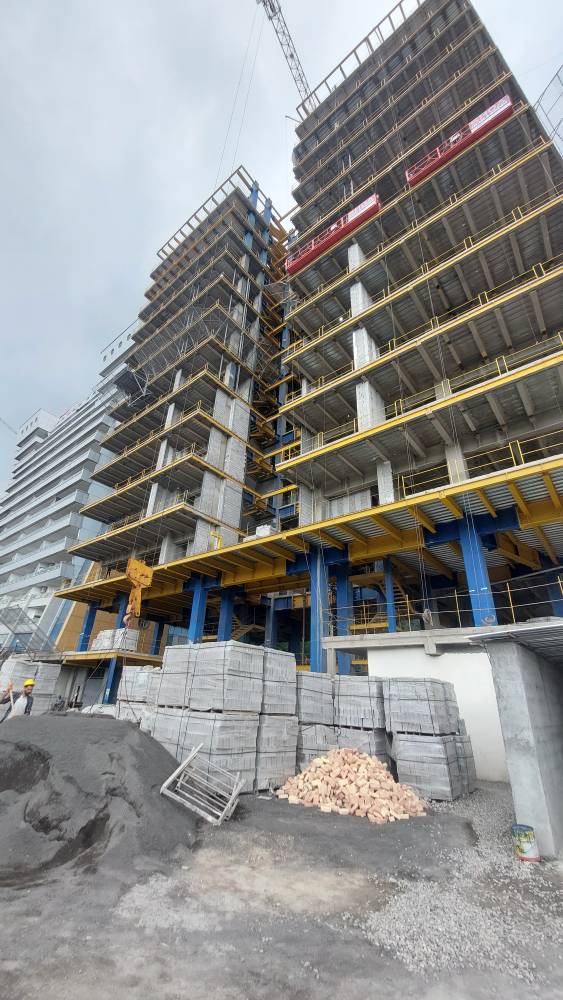

تصویر کارگاهتصویر کارگاه
