تاریخ1405.05.20
تهیه کننده:محمد زال نژاد
دمای فعلی30
وضعیت هواآفتابی
نیروی انسانی
1-شغلمدیرپروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست pmo
2-تعداد نفرات1
نیروهایامانی
3-شغلمدیر فنی - کارشناس دفتر فنی
3-تعداد نفرات7
نیروهایامانی
4-شغلکارشناس اجرا
4-تعداد نفرات1
نیروهایامانی
5-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت - کارشناس مالی و اداری
5-تعداد نفرات3
نیروهایامانی
6-شغلکارشناس نقشه برداری
6-تعداد نفرات1
نیروهایپیمانی
7-شغلخدمات
7-تعداد نفرات1
نیروهایپیمانی
8-شغلکارگر
8-تعداد نفرات5
نیروهایپیمانی
9-شغلنیروی حراست
9-تعداد نفرات3
نیروهایپیمانی
10-شغلاپراتور تاورکرین 1نفر- پیمانکار مجری نما (شعاع) 7نفر
10-تعداد نفرات8
نیروهایپیمانی
11-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی)
11-تعداد نفرات6
نیروهایپیمانی
12-شغلپیمانکار مجری پوشش ضد حریق
12-تعداد نفرات3
نیروهایپیمانی
13-شغلپیمانکار مجری وال پست (جنت صادقی)
13-تعداد نفرات3
نیروهایپیمانی
14-شغلپیمانکار مجری کاشی کاری (جنت صادقی)
14-تعداد نفرات2
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال-1غیرفعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحبنزین
واحدلیتر
مقدار20
2-شرحماسه 04
واحدکیلوگرم
مقدار17285
3-شرحسیم ظرفشویی
واحدکیلوگرم
مقدار1.65
4-شرحتیغه شیشه پاکن
واحدعدد
مقدار20
5-شرحکلیپس و گوه
واحدبسته
مقدار5
شرح عملیات روز
1- شرح کارادامه عملیات زیرساخت تاسیسات(پیاده سازی نقاط شیار) در طبقه سوم تراز 16.07+ توسط پیمانکار مجری تاسیسات
2- شرح کارادامه عملیات فول جوش زیرسازی سربالای ویندووال در تراز 50.63+ در طبقه یازدهم توسط پیمانکار مجری نما
3- شرح کارپیاده سازی نقاط کر داکت های تاسیسات در طبقه دوم تراز 7.43+ توسط پیمانکار نقشه برداری
4- شرح کارادامه عملیات پاشش پوشش ضد حریق طبقه دهم تراز 46.31+ توسط پیمانکار مجری شرکت بتا
5- شرح کارادامه عملیات تیغه چینی طبقه چهارم توسط نیروی کارگری کارگاه
6- شرح کارادامه عملیات کرگیری داکت های تاسیسات طبقات دوم تراز 11.75+ توسط پیمانکار مجری تاسیسات
7- شرح کاراجرای سرامیک کف دفاتر اداری بخش مدیریت و کارفرما توسط پیمانکار مجری آقای صادقی
8- شرح کارریگری تاور کرین توسط نیروی کارگری کارگاه
9- شرح کارادامه عملیات ساخت پیش قاب درب های ورودی واحدها توسط پیمانکار مجری آقای صادقی
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-کمبود نیروی کارگری کارگاه

مهمانان:
1-آقایان پروانه و ضیایی (مهمان مدیریت محترم پروژه )

خروج:
گازوئیل 2000 لیتر

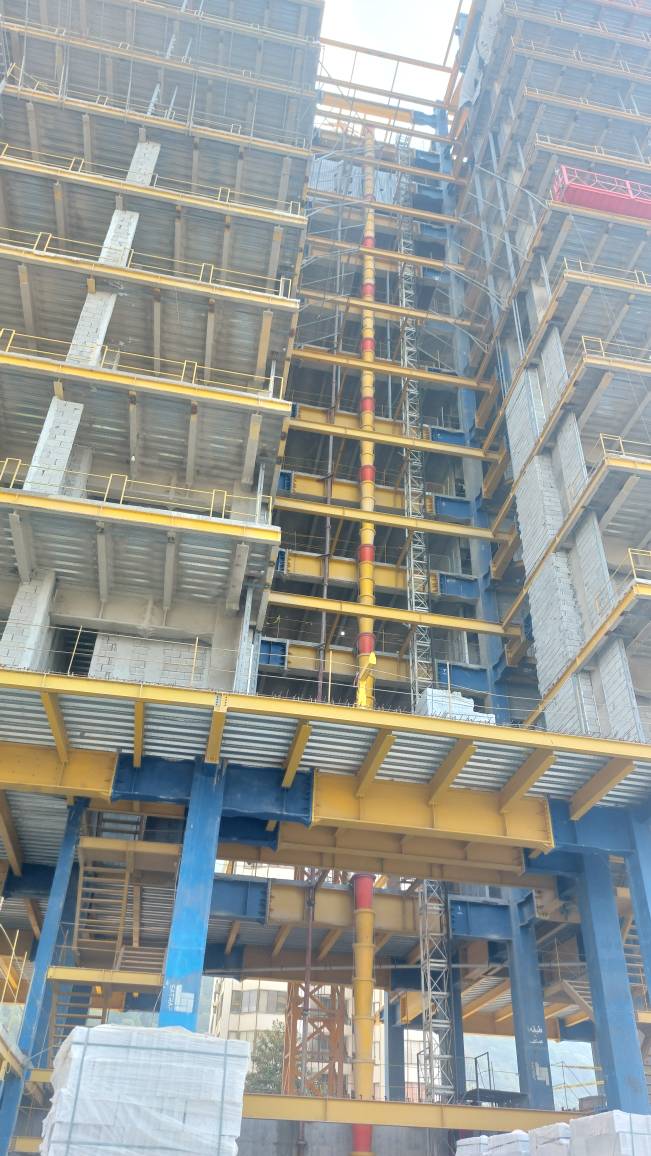

تصویر کارگاهتصویر کارگاه
