تاریخ1405.05.12
تهیه کننده:محمد زال نژاد
دمای فعلی19
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست pmo
1-تعداد نفرات1
نیروهایامانی
2-شغلمدیر فنی - کارشناس دفتر فنی
2-تعداد نفرات6
نیروهایامانی
3-شغلکارشناس اجرا
3-تعداد نفرات1
نیروهایامانی
4-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت - کارشناس مالی و اداری
4-تعداد نفرات3
نیروهایامانی
5-شغلکارشناس نقشه برداری
5-تعداد نفرات1
نیروهایپیمانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات2
نیروهایپیمانی
8-شغلنیروی حراست
8-تعداد نفرات3
نیروهایپیمانی
9-شغلاپراتور تاورکرین
9-تعداد نفرات1
نیروهایپیمانی
10-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی)
10-تعداد نفرات5
نیروهایپیمانی
11-شغلپیمانکار مجری نما (شعاع)
11-تعداد نفرات5
نیروهایپیمانی
12-شغلپیمانکار مجری وال پست و دیوار چینی
12-تعداد نفرات9
نیروهایپیمانی
13-شغلپیمانکار مجری پوشش ضد حریق
13-تعداد نفرات3
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال- 1 غیرفعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحلوله اتصالات بوش فیت، بست سایلنت و پروفیل
شرح عملیات روز
1- شرح کارادامه عملیات رنگ آمیزی پروفیل های زیرسازی سرامیک و هندریل نما توسط پیمانکار مجری نما
2- شرح کاریک نفر نیروی کارگری در اختبار پیمانکار نقشه برداری جهت پیاده سازی نقاط
3- شرح کارادامه عملیات ساخت و رنگ آمیزی وال پست های افقی طبقه چهارم و پنجم تراز های 20.39+و 24.71+ توسط پیمانکاری مجری وال پست
4- شرح کارنظافت پروفیل های سری جدید زیرسازی هندریل و سرامیک زون یک توسط پیمانکار مجری نما
5- شرح کارادامه عملیات زیرسازی المان های فلزی سازه جهت اجرای عملیات پوشش مقاوم در برابر حریق طبقه یازدهم توسط پیمانکار مجری شرکت بتا
6- شرح کاراپراتوری آسانسور کارگاهی توسط نیروی فورمن کارگاه
7- شرح کارادامه عملیات فول جوش شاسی رایزرهای تاسیسات در طبقات پنجم و هفتم ترازهای 24.71 +و 33.35+ توسط پیمانکار مجری تاسیسات
8- شرح کارنظافت طبقه دوازدهم توسط نیروی کارگری کارگاه
9- شرح کارنظافت راه پله مرکزی توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-کمبود نیروی کارگری کارگاه

خروج:
پرینتر واحد انبار جهت تعمیر 1 دستگاه

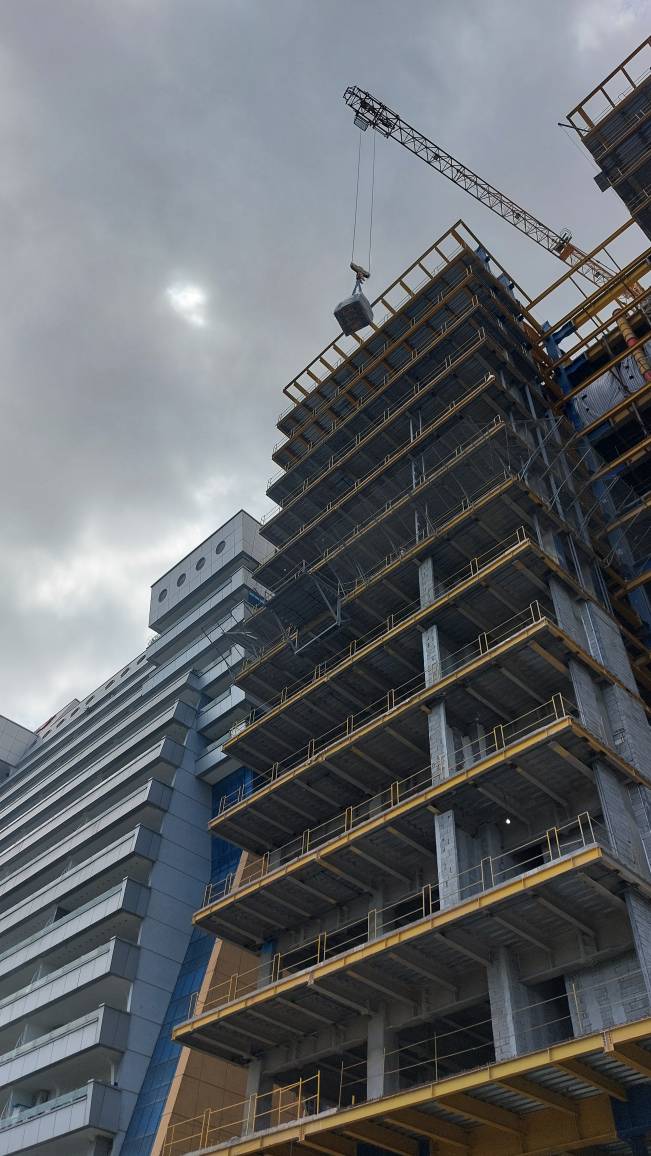

تصویر کارگاهتصویر کارگاه
