تاریخ1405.05.08
تهیه کننده:محمد زال نژاد
دمای فعلی23
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست pmo
1-تعداد نفرات1
نیروهایامانی
2-شغلمدیر فنی - کارشناس دفتر فنی
2-تعداد نفرات5
نیروهایامانی
3-شغلکارشناس اجرا
3-تعداد نفرات2
نیروهایامانی
4-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت
4-تعداد نفرات2
نیروهایامانی
5-شغلکارشناس نقشه برداری
5-تعداد نفرات1
نیروهایپیمانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات2
نیروهایپیمانی
8-شغلنیروی حراست
8-تعداد نفرات3
نیروهایپیمانی
9-شغلاپراتور تاورکرین
9-تعداد نفرات1
نیروهایپیمانی
10-شغلپیمانکار نصب اسکلت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی)
11-تعداد نفرات3
نیروهایپیمانی
12-شغلپیمانکار مجری نما (شعاع)
12-تعداد نفرات5
نیروهایپیمانی
13-شغلپیمانکار مجری پوشش ضد حریق
13-تعداد نفرات3
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال- 1 غیرفعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
شرح عملیات روز
1- شرح کارتحویل ابزارآلات به انبار توسط پیمانکار نصب اسکلت
2- شرح کارپیاده سازی خط تراز نعل درگاه ها و کمربند های افقی طبقه ششم و هفتم توسط پیمانکار نقشه برداری
3- شرح کاراجرای کلاف دکت های تاسیسات در ضلع غرب تراز 54.95+ توسط پیمانکار مجری تاسیسات علیجانی
4- شرح کارادامه عملیات رنگ آمیزی پروفیل های فلزی 100*40 زیرسازی نما توسط پیمانکار مجری نما
5- شرح کارشروع عملیات زیرسازی المان های فلزی سازه جهت اجرای عملیات پوشش مقاوم در برابر حریق طبقه یازدهم توسط پیمانکار مجری شرکت بتا
6- شرح کاراپراتوری آسانسور کارگاهی توسط نیروی فورمن کارگاه
7- شرح کارادامه عملیات فول جوش شاسی رایزرهای تاسیسات در طبقه نهم تراز 41.99+ توسط پیمانکار مجری تاسیسات
8- شرح کارنظافت طبقه نهم توسط نیروی کارگری کارگاه
9- شرح کارادامه عملیات کرگیری داکت های تاسیسات در ترازهای 24.71+ و 29.03+ توسط پیمانکار مجری تاسیسات
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-عدم حضور نفرات اجرایی (پیمانکار دیوار چینی )
7-کمبود نیروی کارگری کارگاه

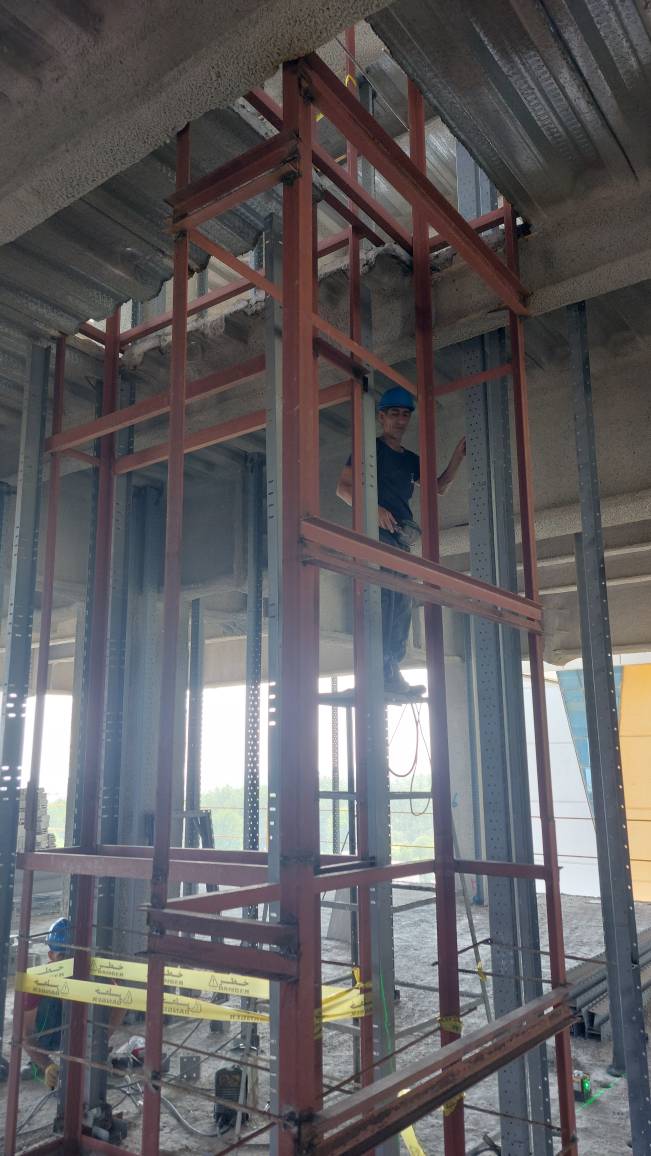

تصویر کارگاهتصویر کارگاه
