تاریخ1405.05.07
تهیه کننده:محمد زال نژاد
دمای فعلی22
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست pmo
1-تعداد نفرات1
نیروهایامانی
2-شغلمدیر فنی - کارشناس دفتر فنی
2-تعداد نفرات6
نیروهایامانی
3-شغلکارشناس اجرا
3-تعداد نفرات2
نیروهایامانی
4-شغلمدیر انبار و سرپرست حراست
4-تعداد نفرات1
نیروهایامانی
5-شغلسرپرست ایمنی و بهداشت - کارشناس مالی و اداری - کارشناس نقشه برداری
5-تعداد نفرات3
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات2
نیروهایپیمانی
8-شغلنیروی حراست
8-تعداد نفرات2
نیروهایپیمانی
9-شغلنماینده دستگاه نظارت
9-تعداد نفرات1
نیروهایپیمانی
10-شغلاپراتور تاورکرین
10-تعداد نفرات1
نیروهایپیمانی
11-شغلپیمانکار نصب اسکلت
11-تعداد نفرات1
نیروهایپیمانی
12-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی)
12-تعداد نفرات3
نیروهایپیمانی
13-شغلپیمانکار مجری نما (شعاع)
13-تعداد نفرات5
نیروهایپیمانی
14-شغلپیمانکار مجری وال پست 1نفر- پیمانکار مجری پوشش ضد حریق 3نفر
14-تعداد نفرات4
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال- 1 غیرفعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحورق عرشه فولادی
واحدکیلوگرم
مقدار12335
شرح عملیات روز
1- شرح کارتحویل ابزارآلات به انبار توسط پیمانکار نصب اسکلت
2- شرح کارتکمیل نقشه ازبیلت شاقولی نهایی ستون های سازه در فاز نهم توسط پیمانکار نقشه برداری
3- شرح کاراجرای کرپی رایزرهای تاسیسات طبقه نهم و دهم تراز 41.99+ و 46.31+ توسط پیمانکار مجری تاسیسات علیجانی
4- شرح کارانتقال مصالح به طبقات توسط نیروی کارگری کارگاه
5- شرح کارشروع عملیات زیرسازی المان های فلزی سازه جهت اجرای عملیات پوشش مقاوم در برابر حریق طبقه یازدهم توسط پیمانکار مجری شرکت بتا
6- شرح کاراپراتوری آسانسور کارگاهی توسط نیروی فورمن کارگاه
7- شرح کارادامه عملیات فول جوش شاسی رایزرهای تاسیسات در طبقه نهم تراز 41.99+ توسط پیمانکار مجری تاسیسات
8- شرح کارنظافت طبقات ششم، هفتم و هشتم توسط نیروی کارگری کارگاه
9- شرح کارتثبیت بیس پلیت های نگهدارنده شاسی رایزرهای تاسیسات بوسیله انکر بولت در ترازهای 41.99+ و 46.31+ توسط پیمانکار مجری تاسیسات
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-عدم حضور نفرات اجرایی (پیمانکار دیوار چینی )
7-کمبود نیروی کارگری کارگاه

مهمانان:
1-آقایان خوش کردار و نیک آزاد (بازدید کننده)
2-آقای خورشیدی (مهمان مهندس اردم)

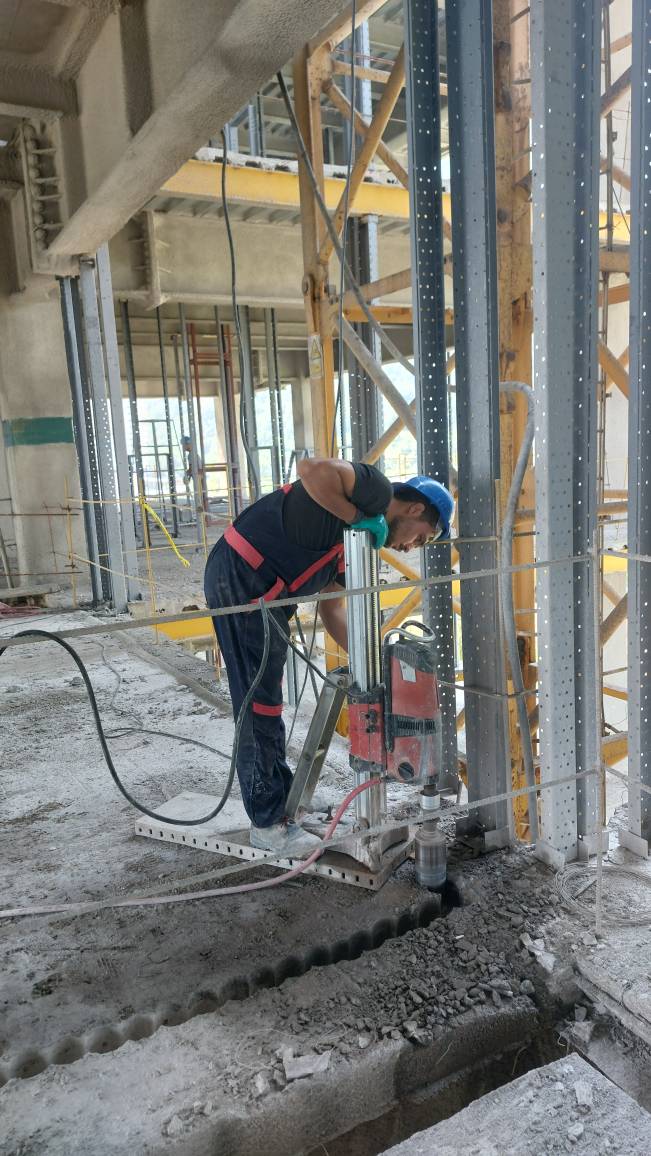

تصویر کارگاهتصویر کارگاه
