تاریخ1405.05.06
تهیه کننده:محمد زال نژاد
دمای فعلی23
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست pmo
1-تعداد نفرات1
نیروهایامانی
2-شغلمدیر فنی - کارشناس دفتر فنی
2-تعداد نفرات5
نیروهایامانی
3-شغلکارشناس اجرا
3-تعداد نفرات2
نیروهایامانی
4-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت - کارشناس مالی و اداری
4-تعداد نفرات3
نیروهایامانی
5-شغلکارشناس نقشه برداری
5-تعداد نفرات1
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات2
نیروهایپیمانی
8-شغلنیروی حراست
8-تعداد نفرات2
نیروهایپیمانی
9-شغلنماینده دستگاه نظارت
9-تعداد نفرات1
نیروهایپیمانی
10-شغلاپراتور تاورکرین
10-تعداد نفرات1
نیروهایپیمانی
11-شغلپیمانکار نصب اسکلت
11-تعداد نفرات1
نیروهایپیمانی
12-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی) 4نفر - پیمانکار مجری نما (شعاع)5 نفر
12-تعداد نفرات9
نیروهایپیمانی
13-شغلپیمانکار مجری وال پست
13-تعداد نفرات2
نیروهایپیمانی
14-شغلپیمانکار مجری پوشش ضد حریق
14-تعداد نفرات3
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال- 1 غیرفعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحکارتریج شارژه شده
واحددستگاه
مقدار2
2-شرحزونکن a4
واحدعدد
مقدار2
3-شرحکاغذ A4
واحدبسته
مقدار1
شرح عملیات روز
1- شرح کارتاچ آپ قطعات اسکلت فلزی در فاز نهم توسط پیمانکار نصب اسکلت
2- شرح کارپیاده سازی تراز نعل درگاه و کمربند های افقی دیوار در طبقه ششم توسط پیمانکار نقشه برداری
3- شرح کاراجرای کرپی رایزرهای تاسیسات طبقه نهم و دهم تراز 41.99+ و 46.31+ توسط پیمانکار مجری تاسیسات علیجانی
4- شرح کاراصلاح وال پست اجرا شده طبقه ششم و هفتم تراز 29.03+ و تراز 33.35+ توسط پیمانکار مجری وال پست
5- شرح کارشروع عملیات زیرسازی المان های فلزی سازه جهت اجرای عملیات پوشش مقاوم در برابر حریق طبقه یازدهم توسط پیمانکار مجری شرکت بتا
6- شرح کاراپراتوری آسانسور کارگاهی توسط نیروی فورمن کارگاه
7- شرح کارادامه عملیات شاسی کشی طبقات نهم و دهم تراز های 41.99+ و 46.31+ توسط پیمانکار مجری تاسیسات
8- شرح کارتخلیه بار ارسالی ضایعات به محل دپو توسط نیروی کارگری کارگاه
9- شرح کاریک نفر نیروی کارگری در اختیار پیمانکار نقشه برداری جهت پیاده سازی نقاط
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-عدم حضور نفرات اجرایی (پیمانکار دیوار چینی )
7-کمبود نیروی کارگری کارگاه

خروج :
کارتریج شارژه شده 2 دستگاه

مهمانان:
1-آقایان مهندس ضیایی و پروانه (مهمان مهندس اردم)
2-آقای محمدی (پیمانکار الکتریکال)
3-آقای واحدی (مهمان شرکت شعاع)
4-آقایان سپهری (بازدید کننده)

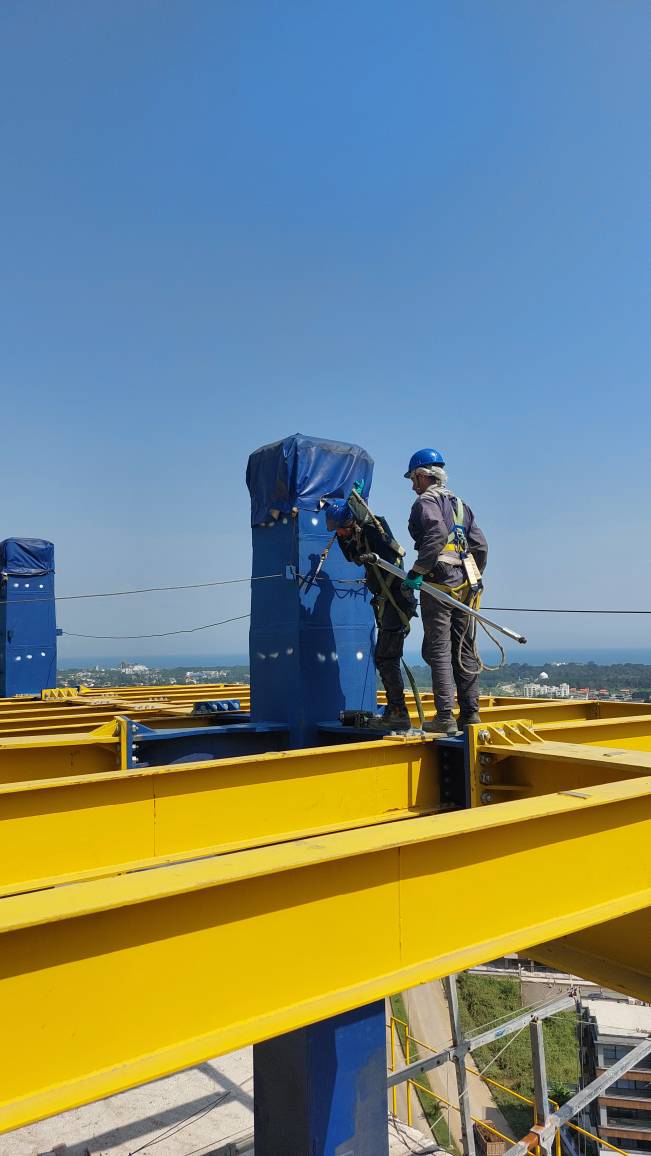

تصویر کارگاهتصویر کارگاه
