تاریخ1405.05.04
تهیه کننده:محمد زال نژاد
دمای فعلی24
وضعیت هواآفتابی
نیروی انسانی
1-شغلمدیرپروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست pmo
2-تعداد نفرات1
نیروهایامانی
3-شغلمدیر فنی - کارشناس دفتر فنی
3-تعداد نفرات5
نیروهایامانی
4-شغلکارشناس اجرا
4-تعداد نفرات2
نیروهایامانی
5-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت - کارشناس مالی و اداری
5-تعداد نفرات3
نیروهایامانی
6-شغلکارشناس نقشه برداری
6-تعداد نفرات1
نیروهایامانی
7-شغلخدمات - فورمن
7-تعداد نفرات2
نیروهایامانی
8-شغلکارگر
8-تعداد نفرات4
نیروهایپیمانی
9-شغلنیروی حراست
9-تعداد نفرات3
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین 1نفر- پیمانکار نصب اسکلت 2نفر
11-تعداد نفرات3
نیروهایپیمانی
12-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی)
12-تعداد نفرات4
نیروهایپیمانی
13-شغلپیمانکار مجری نما (شعاع)
13-تعداد نفرات4
نیروهایپیمانی
14-شغلپیمانکار مجری وال پست 2نفر- پیمانکار مجری پوشش ضد حریق 2نفر
14-تعداد نفرات4
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال- 1 غیرفعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحپنل کولر اسپلیت 18 هزار (تعمیر شده)
واحددستگاه
مقدار1
2-شرحکمپرسور 18 هزار (تعمیر شده)
واحددستگاه
مقدار1
3-شرحآجر گری
واحدعدد
مقدار1000
4-شرحسکشن آسانسور کارگاهی
واحدقطعه
مقدار6
شرح عملیات روز
1- شرح کارادامه عملیات سفتکاری اتصالات فاز نهم اسکلت توسط پیمانکار مجری نصب
2- شرح کارادامه عملیات شاسی کشی رایزرهای تاسیسات طبقه دهم و یازدهم توسط پیمانکار تاسیسات
3- شرح کاراجرای براکت های وال مش طبقه چهارم تراز 20.39+ توسط نیروی کارگری کارگاه
4- شرح کاراصلاح وال پست اجرا شده طبقه ششم تراز 29.03+ توسط پیمانکار مجری وال پست
5- شرح کارادامه عملیات کرگیری طبقه هشتم توسط پیمانکار مجری تاسیسات
6- شرح کاراپراتوری آسانسور کارگاهی توسط نیروی فورمن کارگاه
7- شرح کارشاقولی کلاف رایزرهای تاسیسات در تراز 46.31+ و 50.63+ توسط پیمانکار مجری تاسیسات
8- شرح کارتخلیه بار ارسالی سکشن آسانسور کارگاهی توسط نیروی کارگری کارگاه
9- شرح کاریک نفر نیروی کارگری در اختیار پیمانکار نقشه برداری جهت پیاده سازی نقاط
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-عدم حضور نفرات اجرایی (پیمانکار دیوار چینی )
7-کمبود نیروی کارگری کارگاه

مهمانان:
1-آقایان محسنی و بطر (برندینگ)
2-آقایان هدایت پور، حسینی و رحمانی (مهمان مدیریت محترم پروژه)
3-آقای بهروز حاجی آبادی(تعمیرکار تاورکرین )
4- آقای محمدی (پیمانکار الکتریکال )
5-آقای سلطانی (نصاب کولرگازی)
6-آقایان علیجانی، ایزدی و اکبری (مهمان مدیریت محترم پروژه)

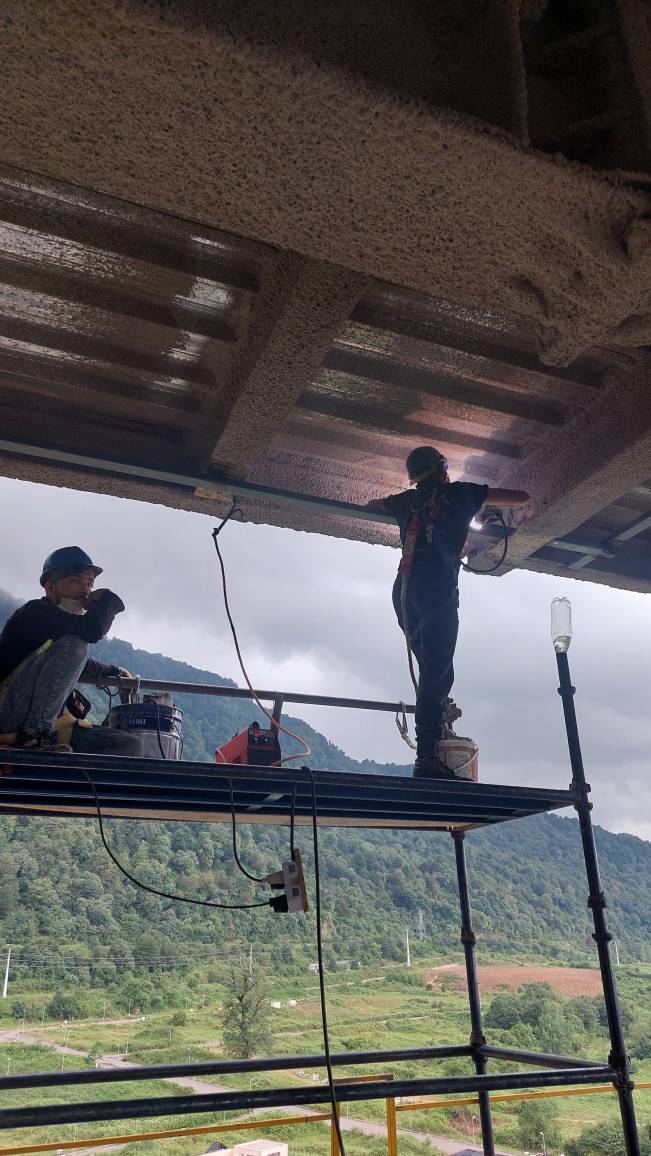

تصویر کارگاهتصویر کارگاه
