تاریخ1405.05.03
تهیه کننده:محمد زال نژاد
دمای فعلی20
وضعیت هواآفتابی
نیروی انسانی
1-شغلمدیرپروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست pmo
2-تعداد نفرات1
نیروهایامانی
3-شغلمدیر فنی - کارشناس دفتر فنی
3-تعداد نفرات5
نیروهایامانی
4-شغلکارشناس اجرا
4-تعداد نفرات2
نیروهایامانی
5-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت - کارشناس مالی و اداری
5-تعداد نفرات3
نیروهایامانی
6-شغلکارشناس نقشه برداری
6-تعداد نفرات1
نیروهایپیمانی
7-شغلخدمات - فورمن
7-تعداد نفرات2
نیروهایامانی
8-شغلکارگر
8-تعداد نفرات4
نیروهایپیمانی
9-شغلنیروی حراست
9-تعداد نفرات3
نیروهایپیمانی
10-شغلاپراتور تاورکرین
10-تعداد نفرات1
نیروهایپیمانی
11-شغلپیمانکار نصب اسکلت
11-تعداد نفرات2
نیروهایپیمانی
12-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی) 4نفر - پیمانکار مجری نما (شعاع) 3نفر
12-تعداد نفرات7
نیروهایپیمانی
13-شغلپیمانکار مجری وال پست
13-تعداد نفرات2
نیروهایپیمانی
14-شغلپیمانکار مجری پوشش ضد حریق
14-تعداد نفرات2
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال- 1 غیرفعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
شرح عملیات روز
1- شرح کارادامه عملیات سفتکاری اتصالات فاز نهم اسکلت توسط پیمانکار مجری نصب
2- شرح کارادامه عملیات رنگ آمیزی نبشی های رایزرهای تاسیسات توسط پیمانکار مجری تاسیسات
3- شرح کاراجرای نعل درگاه و کمربندهای میانی دیوارهای اجرا شده توسط نیروی کارگری کارگاه
4- شرح کارادامه عملیات رنگ آمیزی و نصب وال پست های طبقه هشتم توسط پیمانکار مجری وال پست
5- شرح کارادامه عملیات کرگیری طبقه دوم توسط پیمانکار مجری تاسیسات
6- شرح کاراپراتوری آسانسور کارگاهی توسط نیروی فورمن کارگاه
7- شرح کاراجرای هندریل حفاظتی اطراف داکت های تاسیسات در ضلع شرق طبقات9 توسط نیروی کارگری کارگاه
8- شرح کارانتقال مصالح به طبقه چهارم جهت اجرای عملیات دیوارچینی توسط نیروی کارگری کارگاه
9- شرح کاریک نفر نیروی کارگری در اختیار پیمانکار نقشه برداری جهت پیاده سازی نقاط
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-عدم حضور نفرات اجرایی (پیمانکار دیوار چینی )
7-کمبود نیروی کارگری کارگاه

مهمانان:
1-آقای شفیعی (تعمیر دیزل ژنراتور )
2-آقایان سبزعلی و نعمتی (مهمان مدیریت محترم پروژه)
3-آقای بافرانی (مهمان مهندس کامل )
4- آقای موتمنی (تعمیرکار دیزل ژنراتور )

خروج :
جرثقیل زنجیری دستی 1 دستگاه

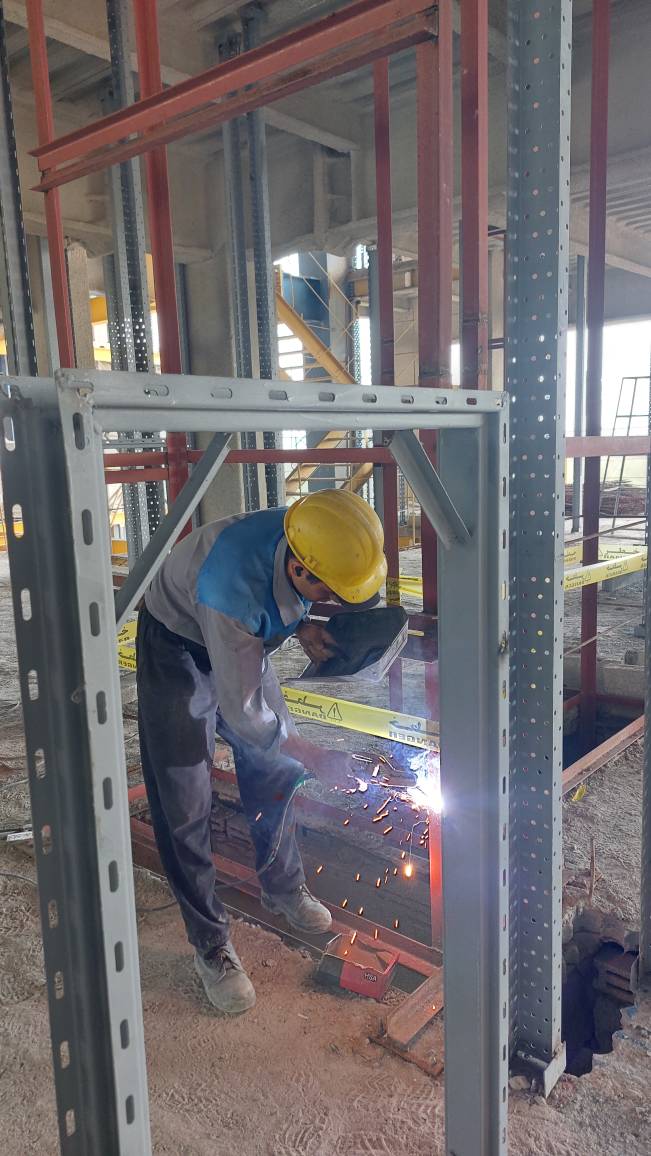

تصویر کارگاهتصویر کارگاه
