تاریخ1405.04.28
تهیه کننده:محمد زال نژاد
دمای فعلی14
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست pmo
1-تعداد نفرات1
نیروهایامانی
2-شغلمدیر فنی - کارشناس دفتر فنی
2-تعداد نفرات5
نیروهایامانی
3-شغلکارشناس اجرا
3-تعداد نفرات2
نیروهایامانی
4-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت - کارشناس مالی و اداری
4-تعداد نفرات3
نیروهایامانی
5-شغلکارشناس نقشه برداری
5-تعداد نفرات1
نیروهایپیمانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات4
نیروهایپیمانی
8-شغلنیروی حراست
8-تعداد نفرات3
نیروهایپیمانی
9-شغلنماینده دستگاه نظارت
9-تعداد نفرات1
نیروهایپیمانی
10-شغلپیمانکار نصب اسکلت
10-تعداد نفرات3
نیروهایپیمانی
11-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی)
11-تعداد نفرات3
نیروهایپیمانی
12-شغلپیمانکار مجری نما (شعاع)
12-تعداد نفرات4
نیروهایپیمانی
13-شغلپیمانکار مجری وال پست
13-تعداد نفرات3
نیروهایپیمانی
14-شغلپیمانکار مجری پوشش ضد حریق
14-تعداد نفرات2
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال- 1 غیرفعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحخرید لوازم پذیرایی آبدارخانه
2-شرحبنزین
واحدلیتر
مقدار60
شرح عملیات روز
1- شرح کارادامه عملیات سفتکاری اتصالات فاز نهم اسکلت توسط پیمانکار مجری نصب
2- شرح کارادامه عملیات رنگ آمیزی براکت های زیرسازی نما توسط پیمانکار مجری نما
3- شرح کارتخریب و بازکردن داکت های تاسیسات در نیمه شرقی، طبقات 11 و 12 توسط پیمانکار مجری تاسیسات
4- شرح کارادامه عملیات رنگ آمیزی و نصب وال پست های طبقه نهم توسط پیمانکار مجری وال پست
5- شرح کارکنترل کد ارتفاعی نعل درگاه های درب طبقات یکم تا پنجم و همچنین تحویل نقشه ازبیلت فاز نهم به پیمانکار جهت رفع ایرادات توسط پیمانکار نقشه برداری
6- شرح کاراپراتوری آسانسور کارگاهی توسط نیروی فورمن کارگاه
7- شرح کاراجرای کاور پوششی اطراف سازه در طبقه دهم توسط نیروی کارگری کارگاه
8- شرح کارانتقال مصالح به طبقه چهارم جهت اجرای عملیات دیوارچینی توسط نیروی کارگری کارگاه
9- شرح کارادامه عملیات جوشکاری تسمه های تقویتی وال پست اجرا شده توسط پیمانکار مجری وال پست
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-عدم حضور نفرات اجرایی (پیمانکار دیوار چینی )
7-کمبود نیروی کارگری کارگاه

مهمانان:
1-آقایان محمد پور و قدسی (مهمان مهندس رضوی)
2-آقایان مهندس رضوی، محسنی و حسینی (گروه برندینگ )
3-آقای حکیمی (معاونت شرکت امنیت سازان برتر)
4-آقای موگی دوست (مهمان مهندس اردم)

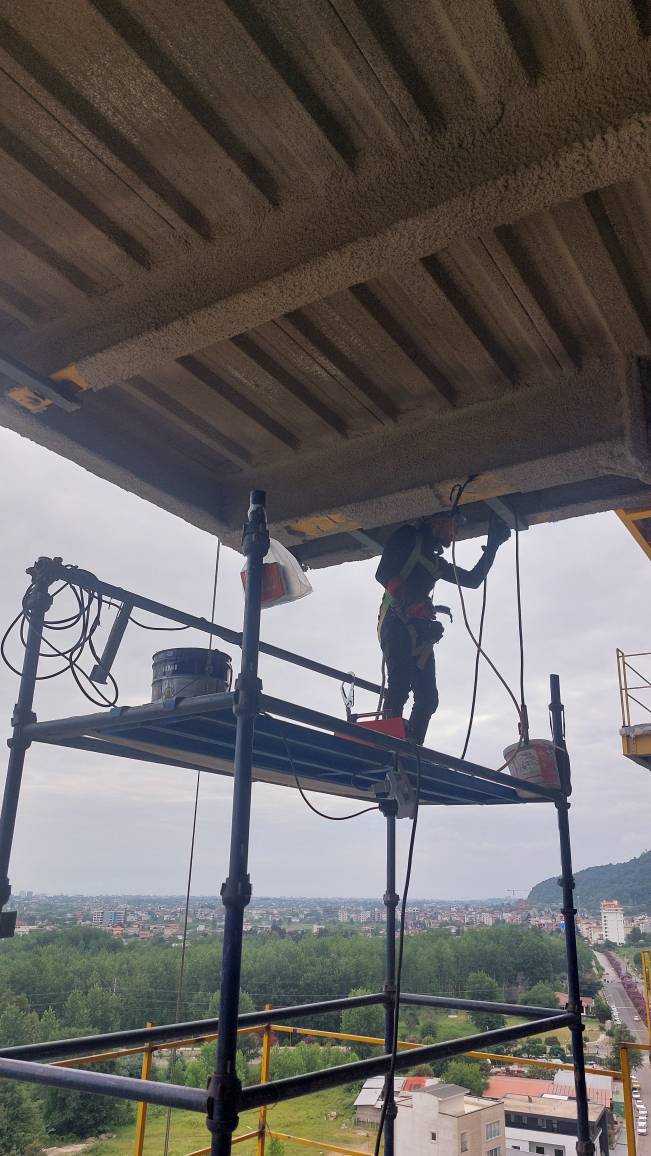

تصویر کارگاهتصویر کارگاه
