تاریخ1405.04.08
تهیه کننده:محمد زال نژاد
دمای فعلی13
وضعیت هواابری
نیروی انسانی
1-شغلمدیرپروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست pmo
2-تعداد نفرات1
نیروهایامانی
3-شغلمدیر فنی - کارشناس دفتر فنی
3-تعداد نفرات6
نیروهایامانی
4-شغلکارشناس اجرا
4-تعداد نفرات2
نیروهایامانی
5-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت - کارشناس مالی و اداری
5-تعداد نفرات3
نیروهایامانی
6-شغلکارشناس نقشه برداری
6-تعداد نفرات1
نیروهایپیمانی
7-شغلخدمات - فورمن
7-تعداد نفرات2
نیروهایامانی
8-شغلکارگر
8-تعداد نفرات4
نیروهایپیمانی
9-شغلنیروی حراست
9-تعداد نفرات3
نیروهایپیمانی
10-شغلاپراتور تاورکرین
10-تعداد نفرات1
نیروهایپیمانی
11-شغلپیمانکار نصب اسکلت
11-تعداد نفرات2
نیروهایپیمانی
12-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی)
12-تعداد نفرات4
نیروهایپیمانی
13-شغلپیمانکار مجری نما (شعاع)
13-تعداد نفرات8
نیروهایپیمانی
14-شغلپیمانکار مجری وال پست
14-تعداد نفرات2
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال-1غیر فعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحخرید آبدارخانه
شرح عملیات روز
1- شرح کارادامه عملیات جانمایی و نصب بیس پلیت کف هندریل های حفاظتی نما در تراز 33.35+ توسط پیمانکار مجری نما
2- شرح کاربرداشت نقشه ازبیلت قطعات اسکلت در تیرهای اصلی و فرعی اسکلت در طبقه یازدهم توسط پیمانکار نقشه برداری
3- شرح کارادامه عملیات رنگ آمیزی آهن آلات نبشی جهت اجرای رایزرهای تاسیسات توسط پیمانکار علیجانی
4- شرح کارادامه عملیات ساخت کلاف رایزرهای تاسیسات جهت شاسی کشی توسط پیمانکار مجری تاسیسات
5- شرح کارادامه عملیات شاسی کشی داکت های تاسیسات در تراز 24.71+ توسط پیمانکار مجری تاسیسات
6- شرح کارادامه عملیات برشکاری نبشی جهت کرپی خور کردن داکت ها تاسیساتی طبقه دوم تا هشتم تراز11.75+ تا 37.67+ توسط پیمانکار مجری تاسیسات
7- شرح کارادامه عملیات نصب کلاف طبقه دوم تا هشتم توسط پیمانکار مجری تاسیسات
8- شرح کاراپراتوری آسانسورکارگاهی توسط نیروی فورمن کارگاه
9- شرح کارنظافت طبقات دوم و سوم توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-عدم حضور نفرات اجرایی (پیمانکار دیوار چینی )
7-کمبود نیروی کارگری کارگاه

مهمانان:
1-آقایان رضوی و حسینی (مهمان مدیریت محترم پروژه)
2- آقای سعیدی و حیدری (مهمان مدیریت محترم پروژه)
3-آقای محسنی (مهمان مدیریت محترم پروژه)

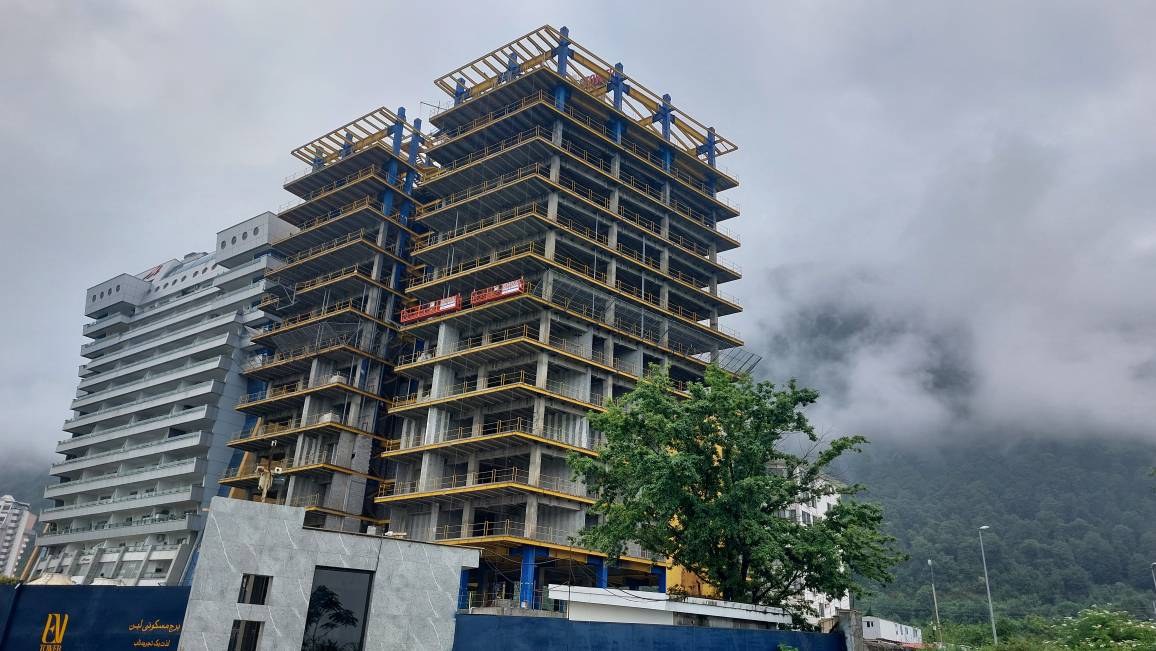

تصویر کارگاهتصویر کارگاه
