تاریخ1405.04.02
تهیه کننده:محمد زال نژاد
دمای فعلی19
وضعیت هواآفتابی
نیروی انسانی
1-شغلمدیر فنی - کارشناس دفتر فنی
1-تعداد نفرات5
نیروهایامانی
2-شغلکارشناس اجرا
2-تعداد نفرات1
نیروهایامانی
3-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت - کارشناس مالی و اداری
3-تعداد نفرات3
نیروهایامانی
4-شغلکارشناس نقشه برداری
4-تعداد نفرات1
نیروهایپیمانی
5-شغلفورمن
5-تعداد نفرات1
نیروهایامانی
6-شغلکارگر
6-تعداد نفرات4
نیروهایپیمانی
7-شغلنیروی حراست
7-تعداد نفرات3
نیروهایپیمانی
8-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی)
8-تعداد نفرات6
نیروهایپیمانی
9-شغلپیمانکار مجری نما (شعاع)
9-تعداد نفرات7
نیروهایپیمانی
10-شغلپیمانکار مجری وال پست
10-تعداد نفرات1
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال 1غیرفعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحماسه 04
واحدکیلوگرم
مقدار22740
2-شرحوال پست
واحدکیلوگرم
مقدار1335
شرح عملیات روز
1- شرح کاربرشکاری نبشی های سایز 6 توسط پیمانکار مجری نما
2- شرح کارادامه عملیات نصب بیس پلیت کف در طبقه هفتم توسط پیمانکار مجری نما
3- شرح کارادامه عملیات نصب زیرسازی های ویندووال در طبقه یازدهم توسط پیمانکار مجری نما
4- شرح کارادامه عملیات جانمایی و پیاده سازی نقاط بیس پلیت های نما در ترازهای 41.99+ و 37.67+ توسط پیمانکار مجری نما
5- شرح کارادامه عملیات اجرای زیرساخت تاسیسات (شیارزنی) طبقات دوم تراز 11.75+ توسط پیمانکار مجری تاسیسات
6- شرح کارپیاده نقاط جدید دیوار در طبقه سوم، کنترل شاقولی دیوارهای اجرا شده طبقه دوم و پیاده سازی تراز ارتفاعی نعل درگاه های طبقه ششم بهمراه کنترل مقاومت نعل درگاه های اجرا شده توسط پیمانکار نقشه برداری
7- شرح کارادامه عملیات فول جوش شاسی رایزرهای تاسیسات در تراز 29.03+ توسط پیمانکار مجری تاسیسات
8- شرح کارادامه عملیات کرگیری طبقه دوم توسط پیمانکار مجری تاسیسات
9- شرح کارجمع آوری و تخلیه نخاله پاکار طبقه چهارم توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-عدم حضور نفرات اجرایی (پیمانکار دیوار چینی )
7-کمبود نیروی کارگری کارگاه

مهمانان:
1-آقایان تندیسی (مهمان مهندس گلپور)
2-آقایان جوزقی (مهمان پیمانکار نما)

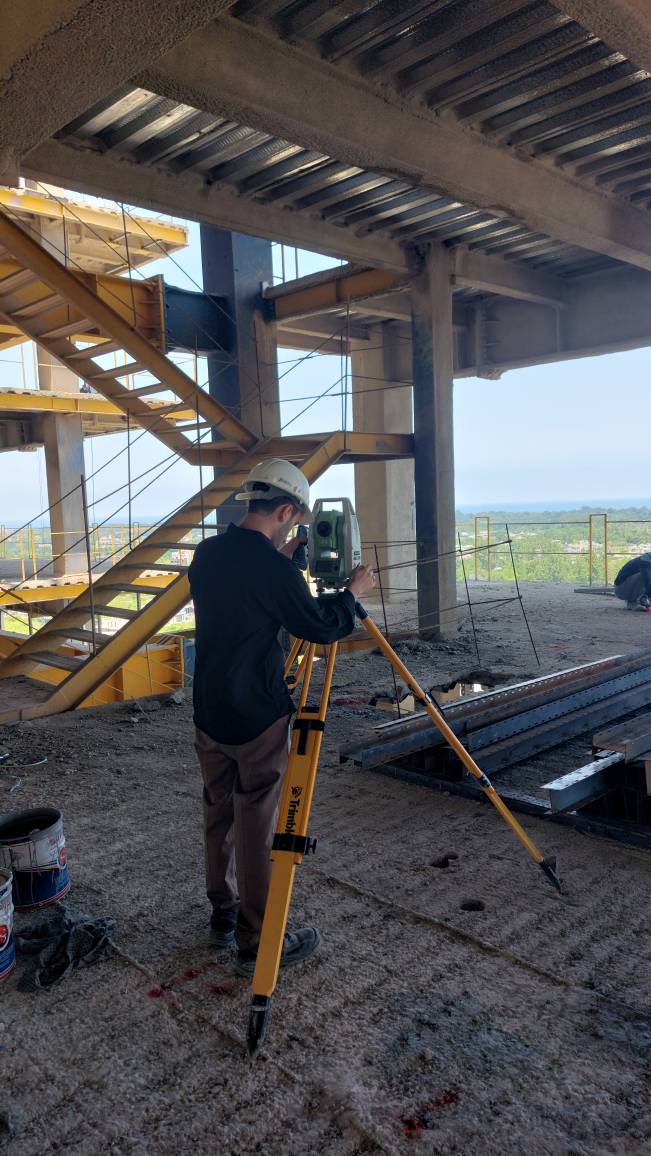

تصویر کارگاهتصویر کارگاه
