تاریخ1405.03.31
تهیه کننده:محمد زال نژاد
دمای فعلی20
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست pmo
1-تعداد نفرات1
نیروهایامانی
2-شغلمدیر فنی - کارشناس دفتر فنی
2-تعداد نفرات5
نیروهایامانی
3-شغلکارشناس اجرا
3-تعداد نفرات1
نیروهایامانی
4-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت - کارشناس مالی و اداری
4-تعداد نفرات3
نیروهایامانی
5-شغلکارشناس نقشه برداری
5-تعداد نفرات1
نیروهایپیمانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات4
نیروهایپیمانی
8-شغلنیروی حراست
8-تعداد نفرات3
نیروهایپیمانی
9-شغلپیمانکار اجرای سقف عرشه فولادی و کامپوزیت
9-تعداد نفرات2
نیروهایپیمانی
10-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی)
10-تعداد نفرات6
نیروهایپیمانی
11-شغلپیمانکار مجری نما (شعاع)
11-تعداد نفرات9
نیروهایپیمانی
12-شغلپیمانکار مجری وال پست
12-تعداد نفرات2
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال 1غیرفعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
شرح عملیات روز
1- شرح کاربرشکاری نبشی های سایز 6 توسط پیمانکار مجری نما
2- شرح کارادامه عملیات نصب بیس پلیت کف در طبقه ششم و هشتم توسط پیمانکار مجری نما
3- شرح کارادامه عملیات نصب زیرسازی های ویندووال در طبقه یازدهم توسط پیمانکار مجری نما
4- شرح کارادامه عملیات جانمایی محل نصب بیس پلیت های نما در تراز 37.67+ توسط پیمانکار مجری نما
5- شرح کارادامه عملیات اجرای زیرساخت (شیارزنی) طبقات دوم تا پنجم از تراز 11.75+ تا 24.71+ توسط پیمانکار مجری نما
6- شرح کارادامه عملیات ساخت کلاف داکت های تاسیسات و اجرای شاقولی داکت های تاسیسات نیمه شرقی در تراز 11.75+ تا 41.99+ توسط پیمانکار مجری تاسیسات
7- شرح کارادامه عملیات فول جوش شاسی رایزرهای تاسیسات در تراز 29.03+ توسط پیمانکار مجری تاسیسات
8- شرح کارادامه عملیات کرگیری طبقه چهارم توسط پیمانکار مجری تاسیسات
9- شرح کارادامه عملیات نصب وال پست های طبقه هشتم تراز 37.67+ توسط پیمانکار مجری تاسیسات
توضیحات و مشکلات

موانع و مشکلات :
1-خرابی دیزل ژنراتور
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-عدم حضور نفرات اجرایی (پیمانکار دیوار چینی )
7-کمبود نیروی کارگری کارگاه

مهمانان:
1-آقای موتمنی و دریانی(سرویس کار دیزل ژنراتور)

خروج:
لوازم و ابزارآلات پیمانکار مجری سقف کامپوزیت

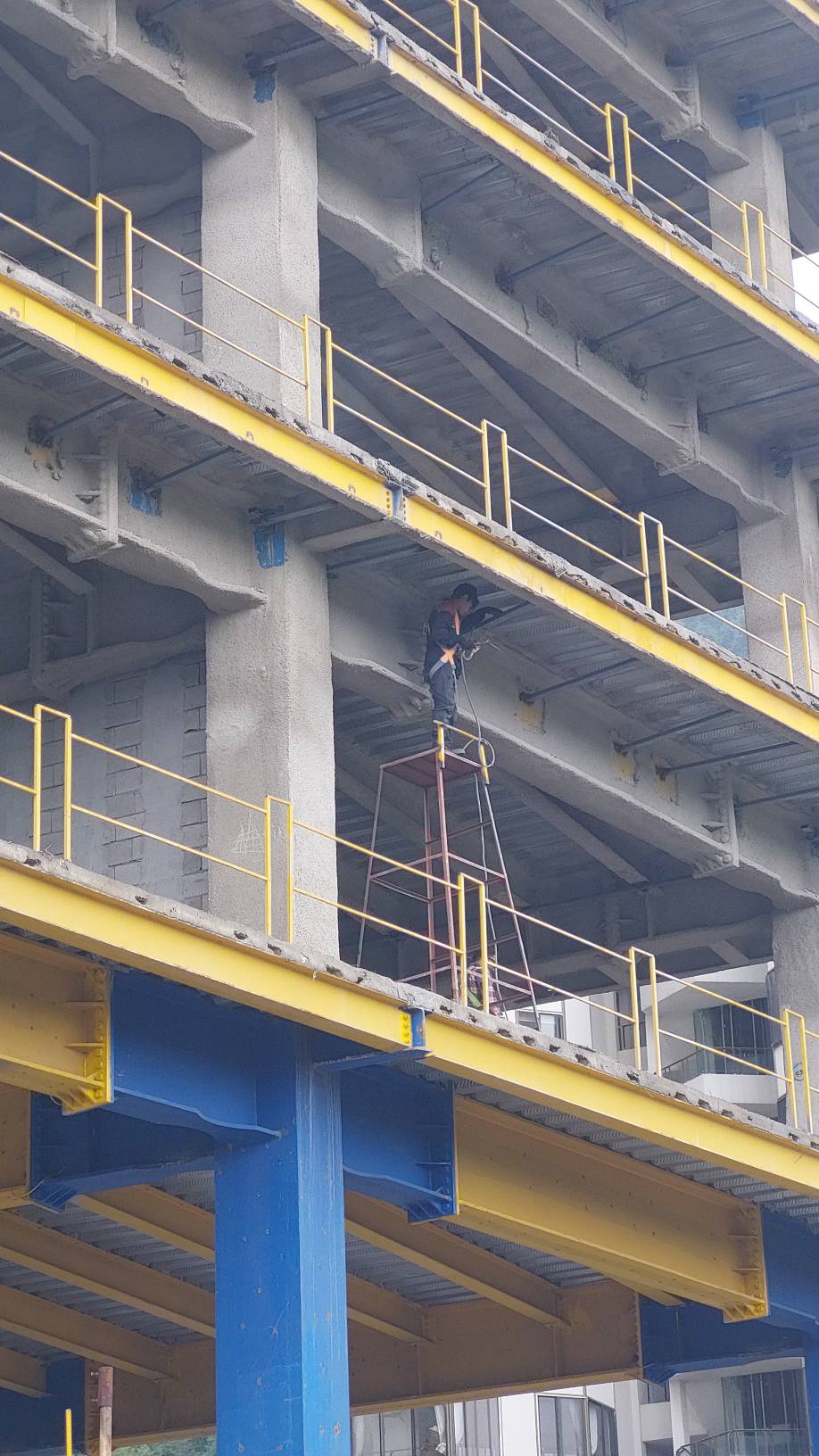

تصویر کارگاهتصویر کارگاه
