تاریخ1405.03.18
تهیه کننده:محمد زال نژاد
دمای فعلی10
وضعیت هواابری
نیروی انسانی
1-شغلمدیرپروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست کارگاه - سرپرست pmo
2-تعداد نفرات2
نیروهایامانی
3-شغلمدیر فنی - کارشناس دفتر فنی
3-تعداد نفرات6
نیروهایامانی
4-شغلکارشناس اجرا
4-تعداد نفرات2
نیروهایامانی
5-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت
5-تعداد نفرات2
نیروهایامانی
6-شغلکارشناس نقشه برداری
6-تعداد نفرات1
نیروهایپیمانی
7-شغلخدمات - فورمن
7-تعداد نفرات2
نیروهایامانی
8-شغلکارگر
8-تعداد نفرات5
نیروهایپیمانی
9-شغلنیروی حراست
9-تعداد نفرات3
نیروهایپیمانی
10-شغلپیمانکار نصب اسکلت
10-تعداد نفرات2
نیروهایپیمانی
11-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی)
11-تعداد نفرات5
نیروهایپیمانی
12-شغلپیمانکار مجری نما (شعاع)
12-تعداد نفرات5
نیروهایپیمانی
13-شغلپیمانکار مجری وال پست
13-تعداد نفرات3
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال 1غیرفعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحسطل شوتینگ
واحد56
مقدارعدد
2-شرحقیف شوتینگ
واحد22
مقدارعدد
3-شرحبست زباله
واحدعدد
مقدار21
4-شرحتراز لیزری برند بوش80-3 -360 درجه
واحددستگاه
مقدار1
شرح عملیات روز
1- شرح کارآماده سازی محل اتصال جوش ستون به ستون در فاز هشتم به نهم جهت اجرای تست التراسونیک توسط پیمانکار نصب اسکلت
2- شرح کارمونتاژ سبد های کلایمر نما در طبقه همکف جهت نصب توسط پیمانکار مجری نما
3- شرح کارنصب بیس پلیت های کف طبقه هفتم توسط پیمانکار نصب نما در طبقه هفتم
4- شرح کارآماده سازی بیس پلیت های موجود در انبار جهت رنگ آمیزی و نصب توسط پیمانکار مجری نما
5- شرح کارنظافت و شستشو محوطه و سرویس های بهداشتی توسط نیروی کارگری کارگاه
6- شرح کارادامه عملیات رنگ آمیزی(ضد زنگ) آهن آلات ورودی وال پست توسط پیمانکار مجری وال پست
7- شرح کاراپراتوری آسانسورکارگاهی توسط نیروی فورمن کارگاه
8- شرح کارانتقال و جابجایی شوتینگ نخاله در کارگاه توسط نیروی کارگری کارگاه
9- شرح کارجوشکاری و برشکاری نبشی های راه پله جهت نصب وال پست های طبقه ششم توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-عدم حضور نفرات اجرایی (پیمانکار دیوار چینی )
7-کمبود نیروی کارگری کارگاه
8-خرابی دیزل ژنراتور

مهمانان:
1-آقای مهندس محسنی (مهمان مدیریت محترم پروژه)

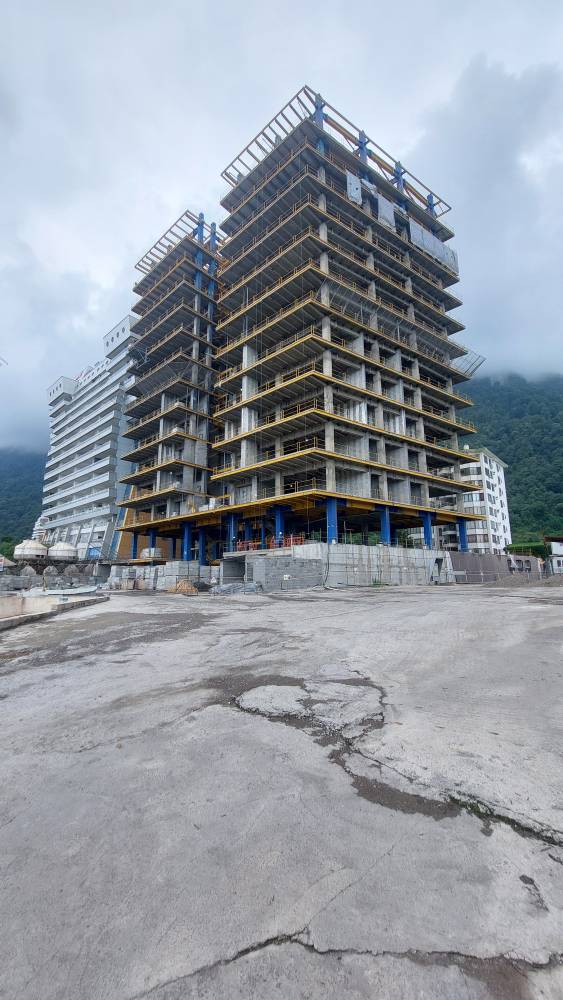

تصویر کارگاهتصویر کارگاه
