تاریخ1405.03.17
تهیه کننده:محمد زال نژاد
دمای فعلی13
وضعیت هواابری
نیروی انسانی
1-شغلمدیرپروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست کارگاه - سرپرست pmo
2-تعداد نفرات2
نیروهایامانی
3-شغلمدیر فنی - کارشناس دفتر فنی
3-تعداد نفرات6
نیروهایامانی
4-شغلکارشناس اجرا
4-تعداد نفرات2
نیروهایامانی
5-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت
5-تعداد نفرات2
نیروهایامانی
6-شغلکارشناس نقشه برداری
6-تعداد نفرات1
نیروهایپیمانی
7-شغلخدمات - فورمن
7-تعداد نفرات2
نیروهایامانی
8-شغلکارگر
8-تعداد نفرات5
نیروهایپیمانی
9-شغلنیروی حراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلاپراتور تاورکرین
10-تعداد نفرات1
نیروهایپیمانی
11-شغلپیمانکار نصب اسکلت
11-تعداد نفرات2
نیروهایپیمانی
12-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی)
12-تعداد نفرات5
نیروهایپیمانی
13-شغلپیمانکار مجری نما (شعاع)
13-تعداد نفرات5
نیروهایپیمانی
14-شغلپیمانکار مجری وال پست 3نفر - تعمیرکار آسانسور و تاورکرین (حاجی آبادی) 1نفر
14-تعداد نفرات4
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال 1غیرفعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحبنزین
واحدلیتر
مقدار20
2-شرحخرید لوازم آبدارخانه
3-شرحپیچ و مهره 8*16
واحدعدد
مقدار4
شرح عملیات روز
1- شرح کارانتقال دستگاه های جوش، ابزارآلات سفتکاری و پیچ و مهره جهت سفتکاری اتصالات فاز نهم اسکلت توسط پیمانکار مجری نصب
2- شرح کارادامه عملیات نصب کلایمرهای پیمانکار مجری نما در تراز 54.95+ توسط پیمانکار مجری نما
3- شرح کارادامه عملیات رنگ آمیزی آهن آلات زیرسازی ویندووال و بیس پلیت های کف زیرسازی ویندووال توسط پیمانکار مجری نما
4- شرح کارپیاده سازی نقاط جهت اجرای شیار طبقه چهارم و پنجم در ترازهای 24.71+ توسط پیمانکار مجری تاسیسات
5- شرح کارنظافت و شستشو محوطه و سرویس های بهداشتی توسط نیروی کارگری کارگاه
6- شرح کارادامه عملیات رنگ آمیزی(ضد زنگ) آهن آلات ورودی وال پست توسط پیمانکار مجری وال پست
7- شرح کاراپراتوری آسانسورکارگاهی و ریگری تاور کرین توسط نیروی فورمن کارگاه
8- شرح کارانتقال و جابجایی وال پست های وارده از تراز 2.65- به طبقات توسط نیروی کارگاری کارگاه
9- شرح کارانتقال آهن آلات و نبشی آهنی به طبقه هفتم جهت اجرای بازشوها و داکت های تاسیسات در طبقه هفتم توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-عدم حضور نفرات اجرایی (پیمانکار دیوار چینی، پیمانکار نصب اسکلت )
7-کمبود نیروی کارگری کارگاه
8-خرابی دیزل ژنراتور

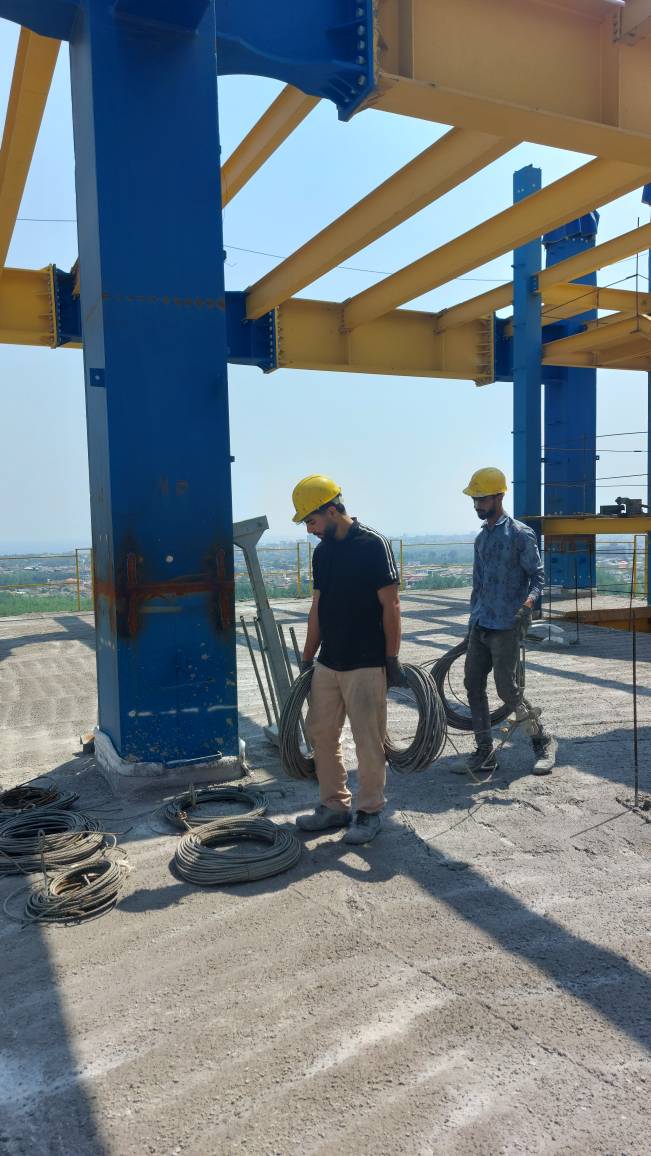

تصویر کارگاهتصویر کارگاه
