تاریخ1405.03.16
تهیه کننده:محمد زال نژاد
دمای فعلی17
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست pmo
1-تعداد نفرات1
نیروهایامانی
2-شغلمدیر فنی - کارشناس دفتر فنی
2-تعداد نفرات6
نیروهایامانی
3-شغلکارشناس اجرا
3-تعداد نفرات2
نیروهایامانی
4-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت
4-تعداد نفرات2
نیروهایامانی
5-شغلخدمات - فورمن
5-تعداد نفرات2
نیروهایامانی
6-شغلکارگر
6-تعداد نفرات5
نیروهایپیمانی
7-شغلنیروی حراست
7-تعداد نفرات3
نیروهایپیمانی
8-شغلکارشناس نقشه برداری
8-تعداد نفرات1
نیروهایپیمانی
9-شغلاپراتور تاورکرین
9-تعداد نفرات1
نیروهایپیمانی
10-شغلپیمانکار اجرای سقف عرشه فولادی و کامپوزیت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی)
11-تعداد نفرات2
نیروهایپیمانی
12-شغلپیمانکار مجری نما (شعاع)
12-تعداد نفرات4
نیروهایپیمانی
13-شغلپیمانکار مجری وال پست
13-تعداد نفرات2
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال 1غیرفعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
شرح عملیات روز
1- شرح کارانتقال وزنه و پایه های کلایمر از تراز 2.65+ به طبقه 12 تراز 54/95+ توسط پیمانکار مجری نما
2- شرح کارادامه عملیات رنگ آمیزی قوطی 80*40، بیس پلیت کف و زیرسازی های ویندووال توسط پیمانکار مجری نما
3- شرح کاربرچیدن قالب های اجرا شده اطراف داکت های تاسیسات در تراز 54.95+ توسط پیمانکار مجری سقف
4- شرح کارپیاده سازی نقاط جهت اجرای شیار طبقه چهارم و پنجم در ترازهای 24.71+ و 20.39+ توسط پیمانکار مجری تاسیسات
5- شرح کارنظافت و شستشو محوطه و سرویس های بهداشتی توسط نیروی کارگری کارگاه
6- شرح کارادامه عملیات رنگ آمیزی(ضد زنگ) آهن آلات ورودی وال پست توسط پیمانکار مجری وال پست
7- شرح کارپیاده سازی نقاط جهت ادامه عملیات دیوارچینی در طبقه اول توسط پیمانکار نقشه برداری
8- شرح کارانتقال و جابجایی وال پست های وارده از تراز 2.65- به طبقات توسط نیروی کارگاری کارگاه
9- شرح کاراپراتوری آسانسور کارگاهی توسط نیروی فورمن کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-عدم حضور نفرات اجرایی (پیمانکار دیوار چینی، پیمانکار نصب اسکلت )
7-کمبود نیروی کارگری کارگاه
8- عدم حضور نفرات اجرایی نصب اسکلت جهت ادامه عملیات سفتکاری اتصلات فاز نهم اسکلت.
9-خرابی دیزل ژنراتور

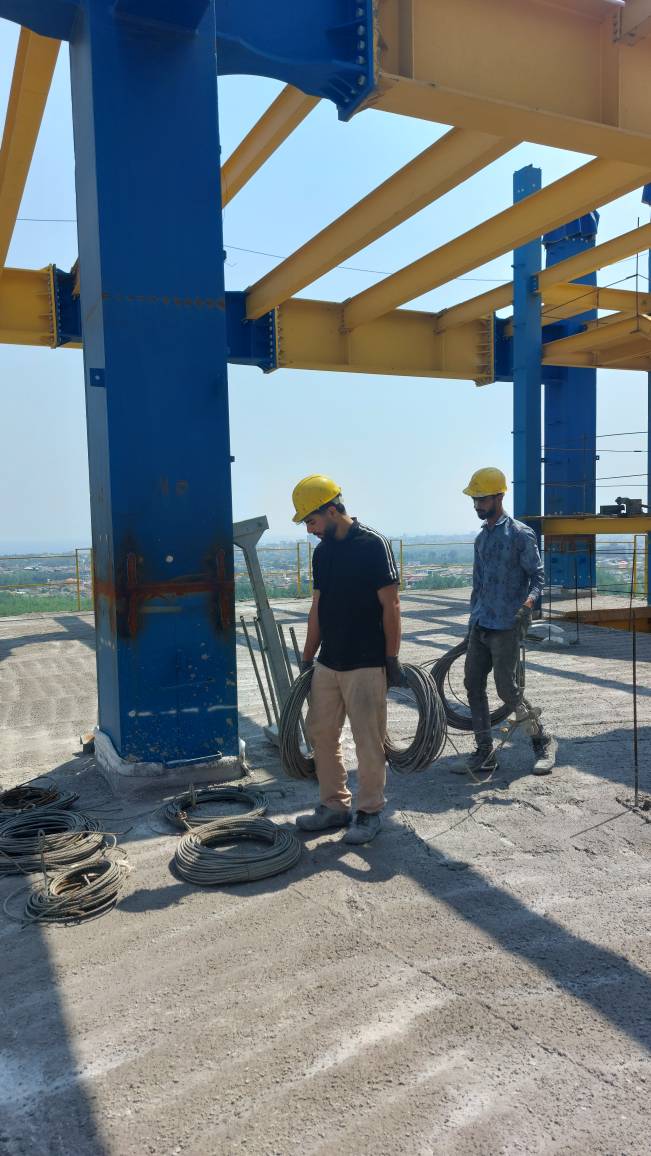

تصویر کارگاهتصویر کارگاه
