| تاریخ | 1405.03.13 |
|---|---|
| تهیه کننده: | محمد زال نژاد |
| دمای فعلی | 16 |
| وضعیت هوا | آفتابی |
| نیروی انسانی | |
| 1-شغل | سرپرست کارگاه |
| 1-تعداد نفرات | 1 |
| نیروهای | امانی |
| 2-شغل | سرپرست pmo |
| 2-تعداد نفرات | 1 |
| نیروهای | امانی |
| 3-شغل | کارشناس دفتر فنی |
| 3-تعداد نفرات | 4 |
| نیروهای | امانی |
| 4-شغل | کارشناس اجرا |
| 4-تعداد نفرات | 2 |
| نیروهای | امانی |
| 5-شغل | مدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت |
| 5-تعداد نفرات | 2 |
| نیروهای | امانی |
| 6-شغل | کارشناس نقشه برداری |
| 6-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 7-شغل | فورمن |
| 7-تعداد نفرات | 1 |
| نیروهای | امانی |
| 8-شغل | کارگر |
| 8-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 9-شغل | نیروی حراست |
| 9-تعداد نفرات | 3 |
| نیروهای | پیمانی |
| 10-شغل | پیمانکار تاًسیسات و الکتریکال (علیجانی) |
| 10-تعداد نفرات | 4 |
| نیروهای | پیمانی |
| 11-شغل | پیمانکار مجری نما (شعاع) |
| 11-تعداد نفرات | 6 |
| نیروهای | پیمانی |
| 12-شغل | پیمانکار مجری وال پست |
| 12-تعداد نفرات | 3 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | دیزل ژنراتور(1فعال 1غیرفعال) |
| تعداد | 2 |
| 2-ماشین | تاور کرین |
| تعداد | 1 |
| 3-ماشین | آسانسور کارگاهی |
| تعداد | 1 |
| مصالح وارده به کارگاه | |
| 1-شرح | براکت |
| مقدار | مطابق فاکتور شرکت شعاع |
| 2-شرح | رنگ و الکترود |
| مقدار | مطابق فاکتور شرکت شعاع |
| 3-شرح | بنزین |
| واحد | لیتر |
| مقدار | 20 |
| شرح عملیات روز | |
| 1- شرح کار | ادامه عملیات نصب بیس پلیت های کف ویندووال نما در طبقه هشتم توسط پیمانکار مجری نما |
| 2- شرح کار | تخلیه با وارده براکت، ورق و بولت جهت اجرای زیرسازی نما توسط پیمانکار مجری نما |
| 3- شرح کار | انتقال پلیت کف زیرسازی ویندووال طبقه هشتم در تراز 37.67+ توسط پیمانکار مجری نما |
| 4- شرح کار | پیاده سازی نقاط جهت اجرای شیار طبقه چهارم در تراز 20.39+ توسط پیمانکار مجری تاسیسات |
| 5- شرح کار | اجرای کلاف شاسی رایزرهای تاسیسات در طبقات دوم و نهم در تراز های 11.75+ و 41.99+ توسط پیمانکار مجری تاسیسات |
| 6- شرح کار | ادامه عملیات نصب وال پست طبقه هفتم تراز 33.35+ توسط پیمانکار مجری صادقی |
| 7- شرح کار | ترسیم نقشه ازبیلت برداشت شده سقف در تراز 54.95+توسط پیمانکار نقشه برداری |
| 8- شرح کار | کنترل زیرسازی نمای اجرا شده در طبقه نهم تراز 41.99+ توسط پیمانکار نقشه برداری |
| 9- شرح کار | اپراتوری آسانسور کارگاهی توسط نیروی فورمن کارگاه |
| توضیحات و مشکلات | موانع و مشکلات : خروج : مهمانان: |

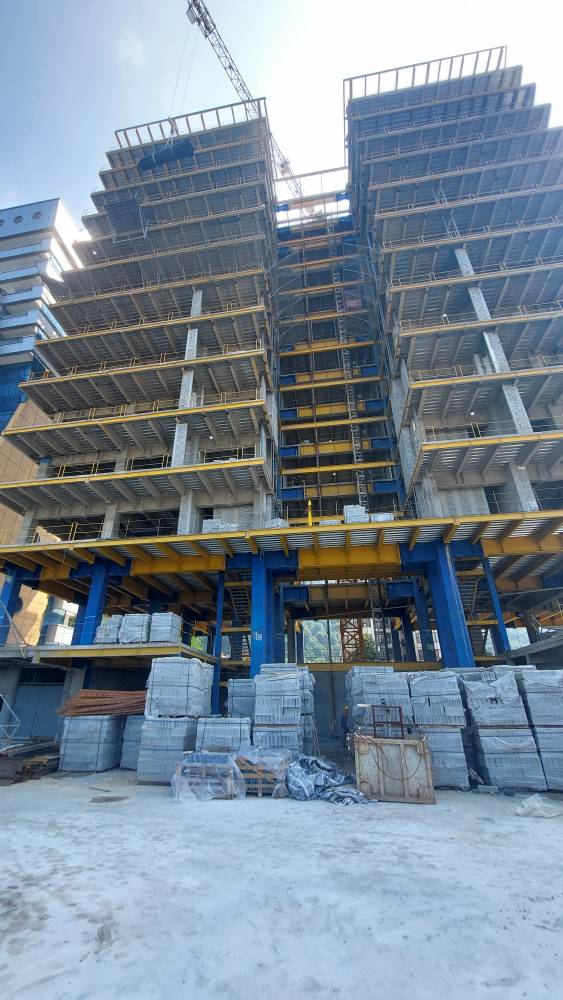

| تصویر کارگاه | ![]() |
