تاریخ1405.03.12
تهیه کننده:محمد زال نژاد
دمای فعلی16
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست کارگاه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست pmo
2-تعداد نفرات1
نیروهایامانی
3-شغلکارشناس دفتر فنی
3-تعداد نفرات4
نیروهایامانی
4-شغلکارشناس اجرا
4-تعداد نفرات2
نیروهایامانی
5-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت - کارشناس مالی و اداری
5-تعداد نفرات3
نیروهایامانی
6-شغلکارشناس نقشه برداری
6-تعداد نفرات1
نیروهایپیمانی
7-شغلخدمات - فورمن
7-تعداد نفرات2
نیروهایامانی
8-شغلکارگر
8-تعداد نفرات2
نیروهایپیمانی
9-شغلنیروی حراست
9-تعداد نفرات3
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات2
نیروهایپیمانی
11-شغلمدیرکنترل پروژه (م علومی)
11-تعداد نفرات1
نیروهایپیمانی
12-شغلاپراتور تاورکرین 1نفر - پیمانکار اجرای سقف عرشه فولادی و کامپوزیت 2نفر
12-تعداد نفرات3
نیروهایپیمانی
13-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی) 6نفر - پیمانکار مجری نما (شعاع) 6نفر
13-تعداد نفرات12
نیروهایپیمانی
14-شغلپیمانکار مجری وال پست 2نفر - پیمانکار تامین کننده بتن (اسدالهی) 8نفر
14-تعداد نفرات10
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال 1غیرفعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
4-ماشینپمپ زمینی
تعداد1
5-ماشینتراک میکسر
تعداد15
6-ماشینوانت آزمایشگاه
تعداد1
مصالح وارده به کارگاه
1-شرحآب آشامیدنی
واحدگالن
مقدار10
2-شرحبتن عیار 450
واحدمتر مکعب
مقدار115.1
3-شرحمیلگرد سایز 8
واحدشاخه
مقدار15
4-شرحتراز لیزری بهمراه سه پایه
واحددستگاه
مقدار1
شرح عملیات روز
1- شرح کارنظافت و جمع آوری نخاله های پاکار عملیات های اجرایی نما در تراز 41.99+ توسط پیمانکار مجری نما
2- شرح کاریک نفر نیروی کارگری در اختیار پیمانکار آزمایشگاه جهت نمونه برداری بتن
3- شرح کارادامه عملیات نصب زیرسازی های فوقانی نما در تراز 41.99+ توسط پیمانکار مجری نما
4- شرح کاراجرای زیرساخت تاسیسات( شیارزنی)طبقه سوم در تراز 16.07+ توسط پیمانکار مجری تاسیسات
5- شرح کارپیاده سازی خطوط شیارزنی طبقه سوم در تراز 20.39+ توسط پیمانکار مجری تاسیسات
6- شرح کاریک نفر نیروی کارگری در اختیار پیمانکار جهت افزودن مواد افزودنی بتن
7- شرح کارادامه عملیات نصب وال پست در طبقه هفتم تراز 33.35+ توسط پیمانکار مجری
8- شرح کاراپراتوری آسانسور کارگاهی و ریگری تاورکرین توسط نیروی فورمن کارگاه
9- شرح کارنظافت محوطه و طبقات بعد از بتن ریزی توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-عدم حضور نفرات اجرایی (پیمانکار دیوار چینی، پیمانکار نصب اسکلت )
7-کمبود نیروی کارگری کارگاه
8- عدم حضور نفرات اجرایی نصب اسکلت جهت ادامه عملیات سفتکاری اتصلات فاز نهم اسکلت.
9-خرابی دیزل ژنراتور

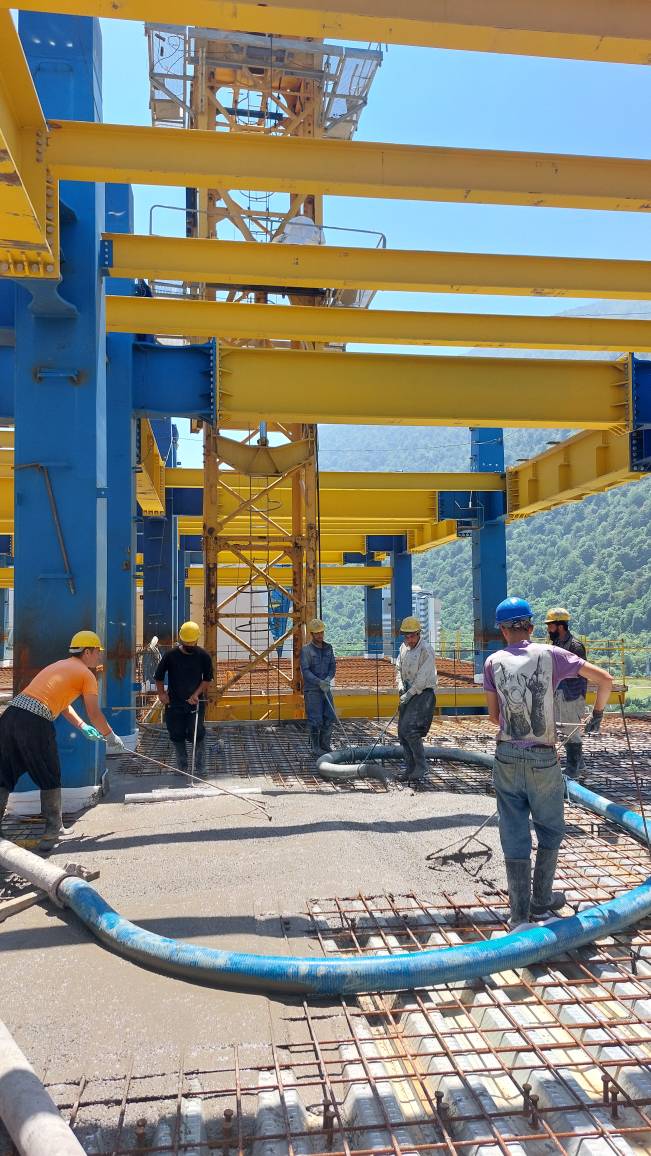

تصویر کارگاهتصویر کارگاه
