تاریخ1405.03.11
تهیه کننده:محمد زال نژاد
دمای فعلی16
وضعیت هواآفتابی
نیروی انسانی
1-شغلمدیرپروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست کارگاه - سرپرست pmo
2-تعداد نفرات2
نیروهایامانی
3-شغلکارشناس دفتر فنی
3-تعداد نفرات5
نیروهایامانی
4-شغلکارشناس اجرا
4-تعداد نفرات2
نیروهایامانی
5-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت - کارشناس مالی و اداری
5-تعداد نفرات3
نیروهایامانی
6-شغلکارشناس نقشه برداری
6-تعداد نفرات1
نیروهایپیمانی
7-شغلخدمات - فورمن
7-تعداد نفرات2
نیروهایامانی
8-شغلکارگر
8-تعداد نفرات1
نیروهایپیمانی
9-شغلنیروی حراست
نیروهایپیمانی
10-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی)
10-تعداد نفرات9
نیروهایپیمانی
11-شغلپیمانکار مجری نما (شعاع)
11-تعداد نفرات6
نیروهایپیمانی
12-شغلپیمانکار مجری وال پست
12-تعداد نفرات6
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال 1غیرفعال)
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحمتریال های وال پست
واحدکیلوگرم
مقدار10105
2-شرحاسپری رنگ
واحدعدد
مقدار10
3-شرحلوله فلزی بهمراه بست(آرین بتن)
واحدعدد
مقدار1
شرح عملیات روز
1- شرح کارجانمایی زیرسازی های فوقانی ویندووال نما در طبقه اول توسط پیمانکار مجری نما
2- شرح کاراجرای فیلر فلزی مابین تیرهای اصلی در تراز 54.95+ توسط نیروی کارگری کارگاه
3- شرح کارادامه عملیات نصب زیرسازی های فوقانی نما در تراز 41.99+ توسط پیمانکار مجری نما
4- شرح کاراجرای زیرساخت تاسیسات( شیارزنی)طبقه سوم در تراز 16.07+ توسط پیمانکار مجری تاسیسات
5- شرح کارپیاده سازی خطوط شیارزنی طبقه سوم در تراز 16.07+ توسط پیمانکار مجری تاسیسات
6- شرح کاربرش ورق های عرشه فولادی داکت های تاسیسات در طبقه دوم تراز 11.75+ توسط پیمانکار مجری تاسیسات
7- شرح کارادامه عملیات نصب وال پست در طبقه هفتم تراز 33.35+ توسط پیمانکار مجری
8- شرح کاراپراتوری آسانسور کارگاهی و ریگری تاورکرین توسط نیروی فورمن کارگاه
9- شرح کارتخلیه بار اسالی وال پست در محوطه کارگاه توسط پیمانکار مجری وال پست
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-عدم حضور نفرات اجرایی (پیمانکار دیوار چینی، پیمانکار نصب اسکلت )
7-کمبود نیروی کارگری کارگاه
8- عدم حضور نفرات اجرایی نصب اسکلت جهت ادامه عملیات سفتکاری اتصلات فاز نهم اسکلت.
9-خرابی دیزل ژنراتور

خروج :
سرسیلندر دیزل ژنراتور 1 عدد

مهمانان:
1-آقای مهندس زمانی (مهمان مدیریت محترم پروژه)
2-آقای محمدی (مهمان مدیریت محترم پروژه)
3-آقای مهندس بابایی (پیمانکار نقشه برداری)
4-آقای موتمنی (تعمیرکار دیزل ژنراتور)

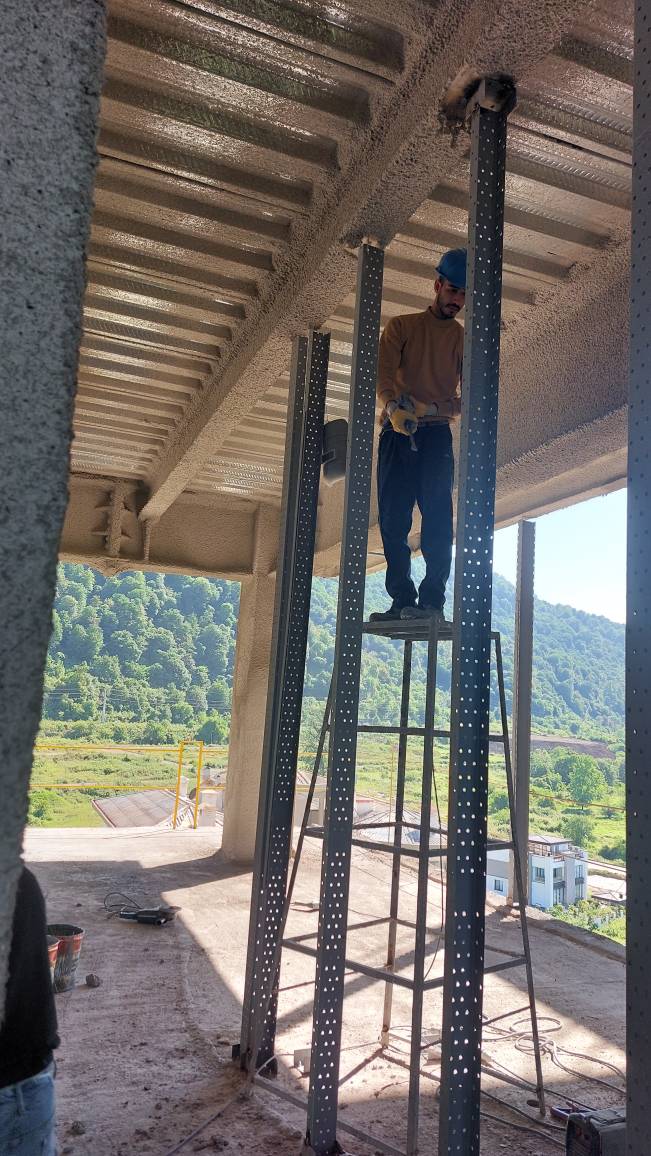

تصویر کارگاهتصویر کارگاه
