تاریخ1405.03.04
تهیه کننده:محمد زال نژاد
دمای فعلی16
وضعیت هواآفتابی
نیروی انسانی
1-شغلمدیرپروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست کارگاه - سرپرست pmo
2-تعداد نفرات2
3-شغلمدیر فنی - کارشناس دفتر فنی
3-تعداد نفرات6
نیروهایامانی
4-شغلکارشناس اجرا
4-تعداد نفرات2
نیروهایامانی
5-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت- کارشناس مالی و اداری
5-تعداد نفرات3
نیروهایامانی
6-شغلکارشناس نقشه برداری
6-تعداد نفرات1
نیروهایپیمانی
7-شغلخدمات - فورمن
7-تعداد نفرات2
نیروهایامانی
8-شغلکارگر
8-تعداد نفرات1
نیروهایپیمانی
9-شغلنیروی حراست
9-تعداد نفرات3
نیروهایپیمانی
10-شغلپیمانکار نصب اسکلت (بدون کارکرد)
10-تعداد نفرات1
نیروهایپیمانی
11-شغلپیمانکار اجرای سقف عرشه فولادی و کامپوزیت (بدون کارکرد)
11-تعداد نفرات1
نیروهایپیمانی
12-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی)
12-تعداد نفرات4
نیروهایپیمانی
13-شغلپیمانکار مجری نما (شعاع)
13-تعداد نفرات6
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور(1فعال-1غیرفعال )
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحآب آشامیدنی
واحدگالن 20 لیتری
مقدار4
شرح عملیات روز
1- شرح کارجمع آوری و نظافت نخاله شیارزنی در طبقه سوم توسط پیمانکار مجری
2- شرح کارانتقال و جابجایی آهن آلات زیرسازی فوقانی نما در طبقه نهم توسط پیمانکار مجری نما
3- شرح کارتخریب بتن کف تراز 20.39+ و تراز 11.75+ جهت اجرای شاسی رایزرهای تاسیسات توسط پیمانکار مجری تاسیسات.
4- شرح کارپیاده سازی نقاط محل نصب زیرسازی نما توسط پیمانکار مجری نما
5- شرح کارآماده سازی بیس پلیت های نما جهت نصب توسط پیمانکار مجری نما
6- شرح کارپیاده سازی نقاط وال پست های دیوار در تراز 37.67+ توسط پیمانکار نقشه برداری
7- شرح کاراپراتوری آسانسور کارگاهی توسط نیروی فورمن کارگاه
8- شرح کاربرچیدن کاور پوششی اطراف طبقه نهم توسط نیروی کارگری کارگاه
9- شرح کاریک نفر نیروی در اختیار نقشه بردار جهت پیاده سازی نقاط
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،پیمانکار تاسیسات، گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-عدم حضور نفرات اجرایی (پیمانکار دیوار چینی، پیمانکار نصب اسکلت )
7-کمبود نیروی کارگری کارگاه
8- عدم حضور نفرات اجرایی نصب اسکلت جهت ادامه عملیات سفتکاری اتصلات فاز نهم اسکلت.
9-خرابی دیزل ژنراتور

خروج:
لوازم استادکار نما
لوازم استادکار نصب اسکلت

مهمانان:
1-آقای سالاریان (مهمان مدیریت محترم پروژه)
2-آقای محمدی (مهمان مدیریت محترم پروژه)
3-آقای عباس نژاد (پیگیری مسائل تسویه حساب)
4-آقایان اردلان (مهمان مدیریت محترم پروژه)
5-آقای مومنی (تعمیرکار دیزل ژنراتور)

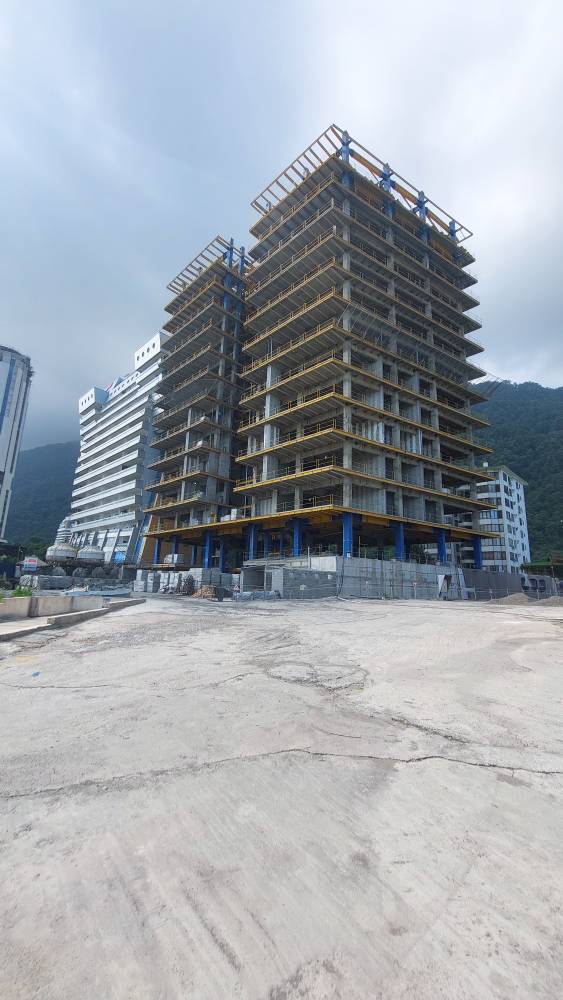

تصویر کارگاهتصویر کارگاه
