تاریخ1405.02.28
تهیه کننده:محمد زال نژاد
دمای فعلی16
وضعیت هواآفتابی
نیروی انسانی
1-شغلمدیرپروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست کارگاه-سرپرست pmo
2-تعداد نفرات2
نیروهایامانی
3-شغلکارشناس دفتر فنی
3-تعداد نفرات5
نیروهایامانی
4-شغلکارشناس اجرا
4-تعداد نفرات2
نیروهایامانی
5-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت - کارشناس مالی و اداری
5-تعداد نفرات3
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات2
نیروهایپیمانی
8-شغلنیروی حراست
8-تعداد نفرات3
نیروهایپیمانی
9-شغلاپراتور تاورکرین
9-تعداد نفرات1
نیروهایپیمانی
10-شغلپیمانکار اجرای سقف عرشه فولادی و کامپوزیت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی)
11-تعداد نفرات5
نیروهایپیمانی
12-شغلپیمانکار مجری نما (شعاع)
12-تعداد نفرات7
نیروهایپیمانی
13-شغلپیمانکار مجری وال پست
13-تعداد نفرات2
نیروهایپیمانی
14-شغلپیمانکار مجری پوشش ضد حریق بتا
14-تعداد نفرات2
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحروغن موتور
واحدلیتر
مقدار60
2-شرحفیلتر روغن دیزل ژنراتور
واحدعدد
مقدار3
3-شرحفیلتر گازوئیل دیزل ژنراتور
واحدعدد
مقدار1
شرح عملیات روز
1- شرح کارادامه عملیات جوشکاری (فول جوش) المان های فلزی زیرسازی های فوقانی ویندووال در تراز 37.67+توسط پیمانکار مجری نما
2- شرح کارادامه عملیات آماده سازی آهن آلات (نظافت و رنگ آمیزی پلیت و قوطی 80*40) زیرسازی نما توسط پیمانکار مجری نما
3- شرح کارادامه عملیات اجرای گلمیخ سقف عرشه فولادی تراز 54.95+ توسط پیمانکار مجری تقلیدی
4- شرح کارادامه عملیات اجرای پوشش ضد حریق درطبقه نهم تراز 41.99+ توسط پیمانکار مجری شرکت بتا
5- شرح کارادامه عملیات رنگ آمیزی (اجرای ضد زنگ) توسط پیمانکار مجری صادقی در تراز 33.35+
6- شرح کاراجرای کاور پوششی اطراف سازه در تراز 41.99+ توسط نیروی کارگری کارگاه
7- شرح کارادامه عملیات نصب وال پست طبقه درتراز 24.71+ توسط پیمانکار مجری صادقی
8- شرح کارادامه عملیات نصب کرپی های نگهدارنده لوله های فاضلابی بر روی شاسی های اجراء شده در تراز 37.67+ و تراز 41.99+ توسط پیمانکار مجری علیجانی
9- شرح کاراپراتوری آسانسور کارگاهی، ریگری تاورکرین جهت جابجایی سیفتی نت و بلوک سبک توسط نیروی فورمن کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-عدم حضور نفرات اجرایی (پیمانکار دیوار چینی، پیمانکار نصب اسکلت )
7-کمبود نیروی کارگری کارگاه
8- عدم حضور نفرات اجرایی نصب اسکلت جهت ادامه عملیات سفتکاری اتصلات فاز نهم اسکلت.

مهمانان:
1-آقای احمدی، راسخ و لطفی (مهمان مدیریت محترم پروژه )
2-آقای خادمی (مهمان مهندس گلمکانی )

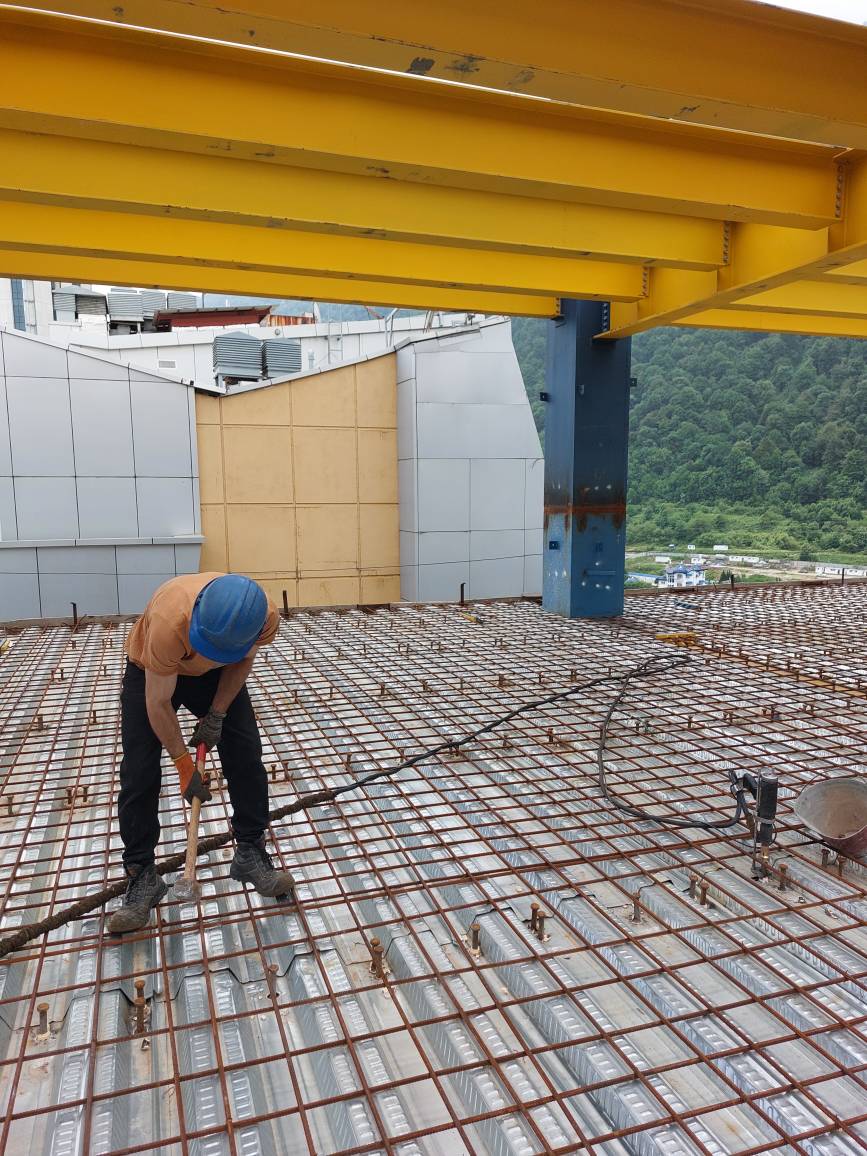

تصویر کارگاهتصویر کارگاه
