تاریخ1405.02.27
تهیه کننده:محمد زال نژاد
دمای فعلی16
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست کارگاه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست pmo
2-تعداد نفرات1
نیروهایامانی
3-شغلمدیر فنی - کارشناس دفتر فنی
3-تعداد نفرات5
نیروهایامانی
4-شغلکارشناس اجرا
4-تعداد نفرات2
نیروهایامانی
5-شغلمدیر انبار و سرپرست حراست - سرپرست ایمنی و بهداشت
5-تعداد نفرات2
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات2
نیروهایپیمانی
8-شغلنیروی حراست
8-تعداد نفرات3
نیروهایپیمانی
9-شغلپیمانکار اجرای سقف عرشه فولادی و کامپوزیت
9-تعداد نفرات1
نیروهایپیمانی
10-شغلپیمانکار تاًسیسات و الکتریکال (علیجانی)
10-تعداد نفرات4
نیروهایپیمانی
11-شغلپیمانکار مجری نما (شعاع)
11-تعداد نفرات6
نیروهایپیمانی
12-شغلپیمانکار مجری وال پست
12-تعداد نفرات1
نیروهایپیمانی
13-شغلپیمانکار مجری پوشش ضد حریق بتا
13-تعداد نفرات2
نیروهایپیمانی
ماشین آلات
1-ماشیندیزل ژنراتور
تعداد2
2-ماشینتاور کرین
تعداد1
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحبنزین
واحدلیتر
مقدار40
2-شرحفیلتر تصفیه آب
واحدعدد
مقدار3
3-شرحفیلتر تصفیه خانگی
واحدعدد
مقدار3
4-شرحاقلام مصرفی تاسیسات
5-شرحلوازم آبدارخانه
شرح عملیات روز
1- شرح کارادامه عملیات جوشکاری (فول جوش) المان های فلزی زیرسازی های فوقانی ویندووال در تراز 37.67+توسط پیمانکار مجری نما
2- شرح کارادامه عملیات آماده سازی آهن آلات (نظافت و رنگ آمیزی پلیت و قوطی 80*40) زیرسازی نما توسط پیمانکار مجری نما
3- شرح کارادامه عملیات اجرای گلمیخ سقف عرشه فولادی تراز 54.95+ توسط پیمانکار مجری تقلیدی
4- شرح کارادامه عملیات اجرای پوشش ضد حریق درطبقه نهم تراز 41.99+ توسط پیمانکار مجری شرکت بتا
5- شرح کارادامه عملیات رنگ آمیزی (اجرای ضد زنگ) توسط پیمانکار مجری صادقی در تراز 33.35+
6- شرح کارادامه عملیات شاسی کشی داکت ها و رایزرهای تاسسات مکانیکال درتراز 37.67+ . 41.99+ توسط پیمانکار مجری علیجانی
7- شرح کارادامه عملیات نصب وال پست طبقه درتراز 24.71+ توسط پیمانکار مجری صادقی
8- شرح کارادامه عملیات نصب کرپی های نگهدارنده لوله های فاضلابی بر روی شاسی های اجراء شده در تراز 37.67+ و تراز 41.99+ توسط پیمانکار مجری علیجانی
9- شرح کاراپراتوری آسانسور کارگاهی، جابجایی کابل برق دستگاه گلمیخ و تعویض فیلتر دستگاه های تصفیه آب توسط نیروی فورمن کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال قطعات اسکلت در فاز دهم توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه (گروه پیمانکاری آقای علی تقلیدی و شرکت ساتراپ)
5-عدم حضور سرپرست کارگاه (پیمانکار نصب اسکلت ساتراپ،گروه پیمانکاری آقای علی تقلیدی و شرکت بتا)
6-عدم حضور نفرات اجرایی (پیمانکار دیوار چینی، پیمانکار نصب اسکلت )
7-کمبود نیروی کارگری کارگاه
8- عدم حضور نفرات اجرایی نصب اسکلت جهت ادامه عملیات سفتکاری اتصلات فاز نهم اسکلت.

مهمانان:
1-آقای پورمند (پیمانکار دیوارچینی)
2-آقای حکیمیان (مهمان پیمانکار نما)

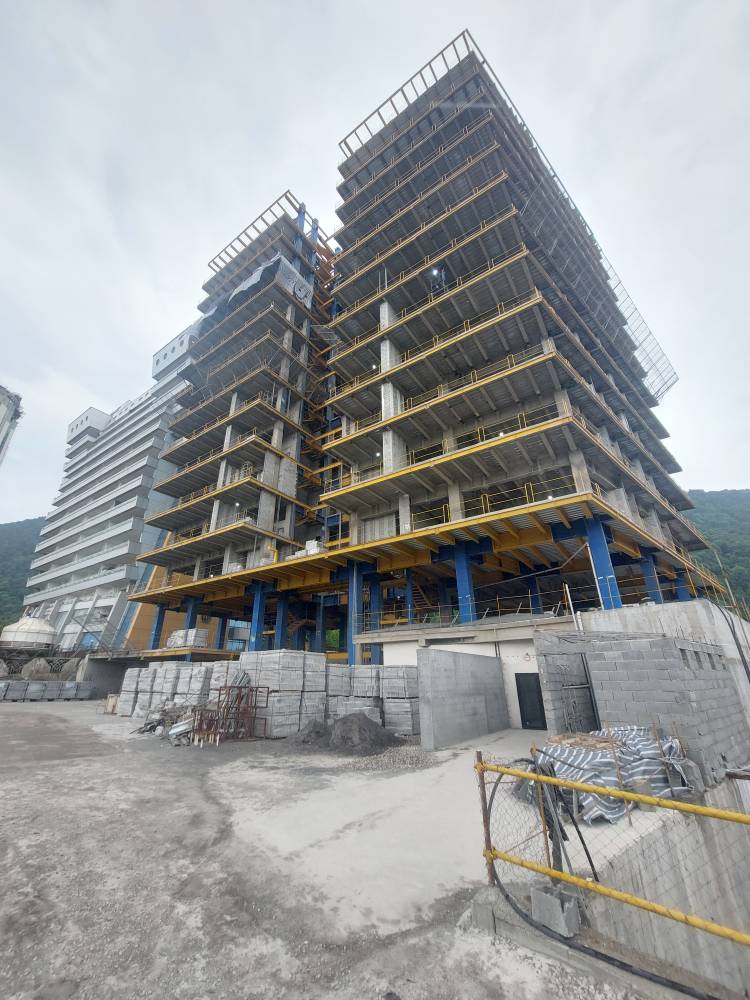

تصویر کارگاهتصویر کارگاه
