تاریخ1404.10.29
تهیه کننده:محمد زال نژاد
دمای فعلی13
وضعیت هواابری
نیروی انسانی
1-شغلسرپرست کارگاه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست PMO
2-تعداد نفرات1
نیروهایامانی
3-شغلسرپرست دفترفنی - کارشناس دفتر فنی
3-تعداد نفرات4
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات1
نیروهایامانی
5-شغلمالی-سرپرست حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات9
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین
11-تعداد نفرات1
نیروهایپیمانی
12-شغلپیمانکار نصب اسکلت
12-تعداد نفرات4
نیروهایپیمانی
13-شغلپیمانکار اجرای سقف عرشه فولادی
13-تعداد نفرات3
نیروهایپیمانی
14-شغلپیمانکار دیوارچینی (پورمند)
14-تعداد نفرات14
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحماسه 04
واحدکیلوگرم
مقدار18860
2-شرحبلوک سبک سایز 10 سه جداره
واحدعدد
مقدار3564
3-شرحمهر اداری (واحد سرپرستی)
واحدعدد
مقدار1
4-شرحترمینال برق سایز 10
واحدبسته
مقدار1
5-شرحصفحه استیل بر
واحدعدد
مقدار20
شرح عملیات روز
1- شرح کارشروع عملیات نصب ستون های سازه در فاز نهم
واحدعدد
مقدار2
2- شرح کارادامه عملیات آرماتوربندی سقف عرشه فولادی تراز 46.31+ توسط پیمانکار مجری سقف
3- شرح کارادامه عملیات دیوارچینی طبقات در تراز 16.07+ و 11.75+ توسط پیمانکار دیوارچینی پورمند
4- شرح کارادامه عملیات اجرای وال مش در تراز 16.07+ توسط پیمانکار دیواچینی
5- شرح کارکنترل شاقولی ستون های اجراء شده فاز نهم توسط پیمانکار نقشه برداری
6- شرح کارتعمیرکابل های سیار پیمانکار، اجرای روشنایی موقت طبقه دوم و اپراتوری آسانسورکارگاهی توسط نیروی فورمن کارگاه
7- شرح کارتخلیه بار ارسالی بلوک سبک بوسیله تاورکرین
واحدسرویس
مقدار1
8- شرح کارانتقال ماسه و سیمان به تراز 1.67+ توسط نیروی کارگری کارگاه
9- شرح کارجوشکاری و ساخت نعل درگاه های مورد نیاز وال هنگ طبقه دوم توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8- عدم فعالیت شرکت شعاع به دلیل نبود متریال (پلیت)
9-عدم حضور نفرات اجرایی پیمانکار مجری پوشش مقاوم در برابر حریق

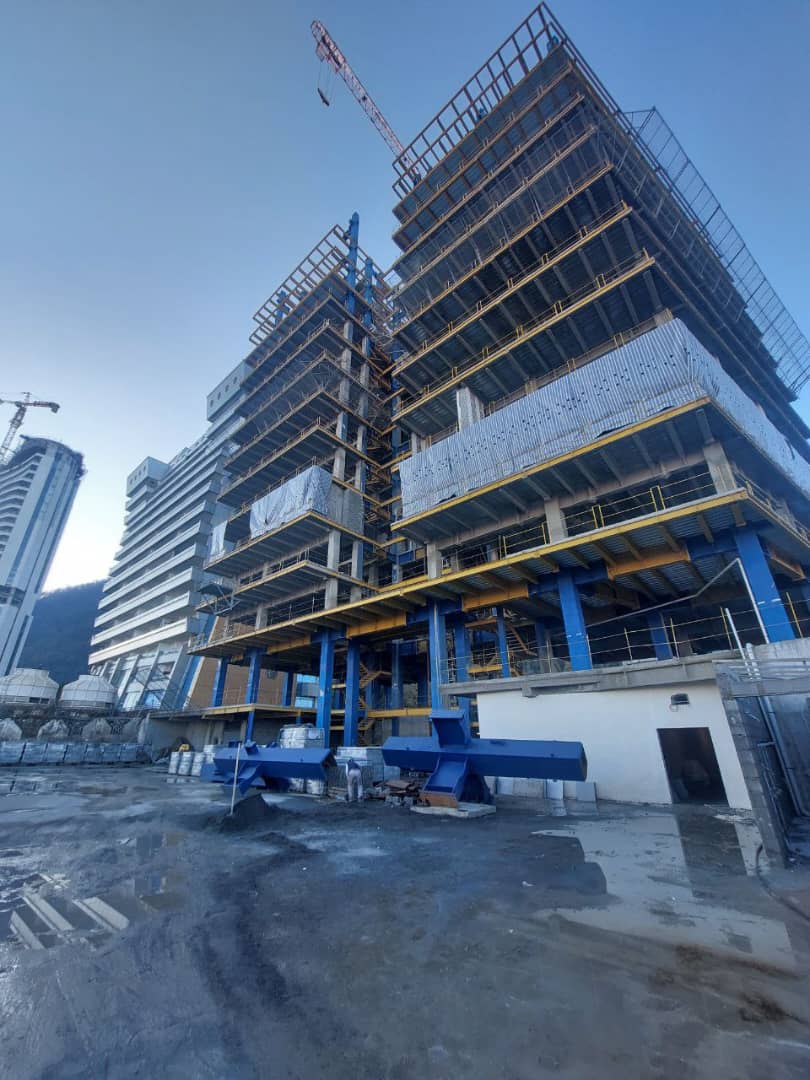

تصویر کارگاهتصویر کارگاه
