تاریخ1404.09.28
تهیه کننده:محمد زال نژاد
دمای فعلی11
وضعیت هواآفتابی
نیروی انسانی
1-شغلکارشناس اجراء
1-تعداد نفرات1
نیروهایامانی
2-شغلحراست
2-تعداد نفرات2
نیروهایامانی
3-شغلکارگر
3-تعداد نفرات7
نیروهایپیمانی
4-شغلپیمانکار دیوارچینی (پورمند)
4-تعداد نفرات9
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین(بدون کارکرد)
تعداد1
2-ماشیندیزل ژنراتور(بدون کارکرد)
تعداد2
3-ماشینآسانسور کارگاهی(غیر فعال)
تعداد1
مصالح وارده به کارگاه
شرح عملیات روز

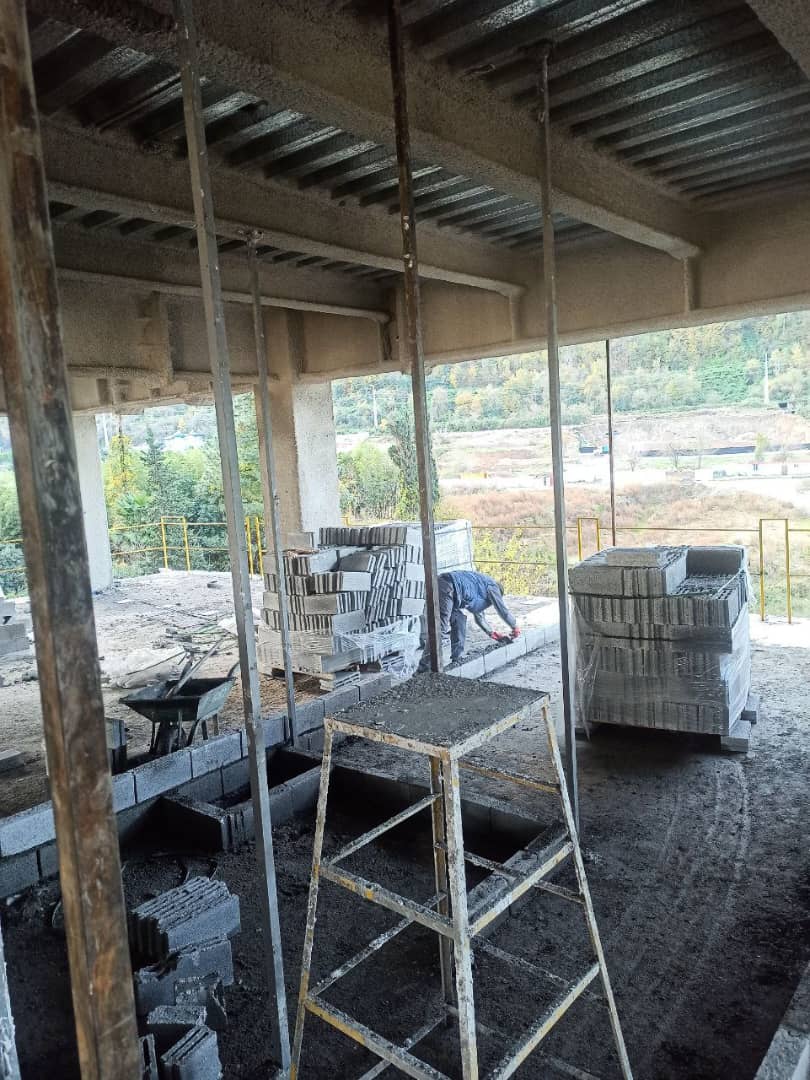

1- شرح کارادامه عملیات دیوارچینی تراز 16.07+ و 11.75+ توسط پیمانکار دیوارچینی پورمند
2- شرح کاراجرای وال مش دیواره های اجراء شده تراز 16.07+ توسط پیمانکار دیوارچینی پورمند
3- شرح کارنظافت و جمع آوری نخاله در تراز 11.75+ توسط نیروی کارگری کارگاه
4- شرح کارادامه عملیات شیب بندی سقف کامپوزیت تراز 1.67+ توسط نیروی کارگری کارگاه .
5- شرح کارساخت و نصب نعل درگاه های مورد نیاز دیوارچینی توسط نیروی کارگری کارگاه
6- شرح کارآب بند کردن کرهای اجراء شده تراز 20.39+ توسط نیروی کارگری کارگاه
7- شرح کارنظافت سایت
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز ششم اسکلت توسط شرکت ساتراپ
2- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
3-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ
4- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
5-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8- عدم فعالیت شرکت شعاع به دلیل نبود متریال (پلیت)
9-عدم حضور نفرات اجرایی پیمانکار مجری پوشش مقاوم در برابر حریق
