تاریخ1404.08.14
تهیه کننده:محمد زال نژاد
دمای فعلی19
وضعیت هواآفتابی
نیروی انسانی
1-شغلمدیریت پروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست کارگاه-سرپرست PMO
2-تعداد نفرات2
نیروهایامانی
3-شغلسرپرست دفترفنی - کارشناس دفتر فنی
3-تعداد نفرات5
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات1
نیروهایامانی
5-شغلمالی-سرپرست حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات11
نیروهایامانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلاپراتور تاورکرین
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین
11-تعداد نفرات1
نیروهایپیمانی
12-شغلپیمانکار نصب اسکلت
12-تعداد نفرات4
نیروهایپیمانی
13-شغلپیمانکار اجرای سقف عرشه فولادی 1 نفر- پیمانکار اجرای فایرپروف 7نفر(بدون کارکرد)
13-تعداد نفرات8
نیروهایپیمانی
14-شغلپیمانکار سیمانکاری ابنیه (کیا) 1نفر(بدون کارکرد)- پیمانکار الکتریکال علیجانی 7 نفر
14-تعداد نفرات8
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحگچ
واحدپاکت
مقدار10
2-شرحسیم جوش co2
واحدبسته
مقدار4
3-شرحبنزین
واحدلیتر
مقدار20
4-شرحضد زنگ
واحدکیلوگرم
مقدار20
5-شرحالکترود نمره 3
واحدکیلوگرم
مقدار20
6-شرحسطل بنایی
واحدعدد
مقدار4
7-شرحنوار خطر
واحدرول
مقدار20
8-شرحصفحه استیل بر
واحدعدد
مقدار20
شرح عملیات روز
1- شرح کارادامه عملیات سفتکاری اتصالات فاز هشتم
2- شرح کارادامه عملیات جوشکاری ستون به ستون فاز هفتم به هشتم
3- شرح کارادامه عملیات آرماتوربندی سقف عرشه فولادی تراز 41.99+ جهت بتن ریزی
4- شرح کاراجرای قفسه بوسیله لوله داربست در داخل انبار موقت تراز 2.65- و تعمیر سیم سیار توسط نیروی فورمن کارگاه
5- شرح کاراپراتوری آسانسورکارگاهی توسط نیروی کارگری کارگاه
6- شرح کارادامه عملیات کرگیری رایزرهای تاًسیسات الکتریکی و مکانیکی تراز 16.07+ توسط پیمانکار تاًسیسات
7- شرح کارپیاده سازی نقاط دیوار طبقات در تراز11.75+ و پیاده سازی نقاط کرگیری تراس در تراز های 11.75+ و16.07+ توسط پیمانکار نقشه برداری
8- شرح کارادامه عملیات یک رگه چینی تراز 11.75+ و 20.39+ توسط نیروی کارگری کارگاه
9- شرح کارانتقال مصالح ماسه و سیمان به طبقات جهت دیوارچینی طبقات توسط نیروی کارگری کارگاه
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز پنجم و ششم اسکلت توسط شرکت ساتراپ
2-عدم تحویل سفتکاری اتصالات فاز ششم توسط شرکت ساتراپ
3- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
4-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ
5-کمبود نفرات اجرایی نصب اسکلت شرکت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
9- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
10-کمبود نفرات اجرایی سقف عرشه فولادی و کامپوزیت.

بازدیدکنندگان
دانش آموزان رشته نقشه برداری هنرستان آیت الله طالقانی شهرستان چالوس

مهمانان:
1-آقای مهندس کرمی و مهندس جلالی (بازدید کننده )
2-آقایان مهندس فخیم و ابن الرضا (مهمان مدیریت محترم پروژه )
3-آقای مهندس علیجانی (مهمان مدیریت محترم پروژه )
4-آقای مقدسی (مهمان مدیریت محترم پروژه )
5-سرکارخانم مقدم(مهمان مدیریت محترم پروژه )

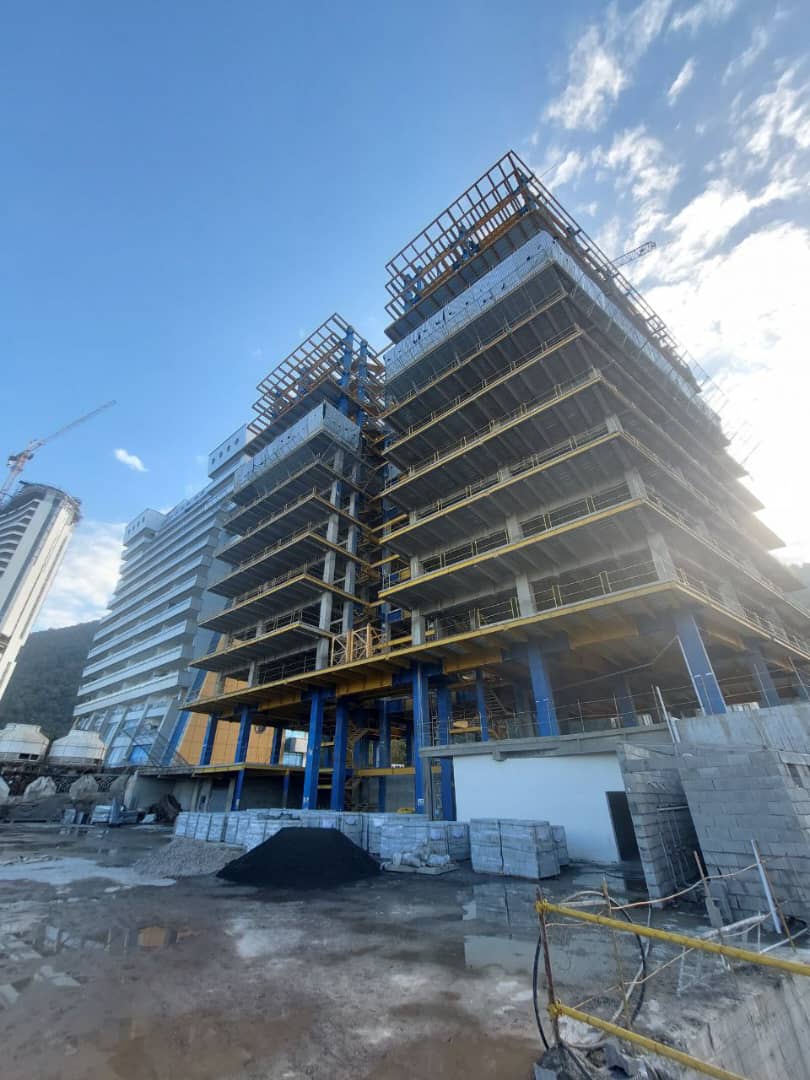

تصویر کارگاهتصویر کارگاه
