تاریخ1404.08.08
تهیه کننده:محمد زال نژاد
دمای فعلی18
وضعیت هوابارانی
نیروی انسانی
1-شغلسرپرست کارگاه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست PMO
2-تعداد نفرات1
نیروهایامانی
3-شغلسرپرست دفترفنی - کارشناس دفتر فنی
3-تعداد نفرات4
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات1
نیروهایامانی
5-شغلسرپرست حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات3
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات9
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین
11-تعداد نفرات1
نیروهایپیمانی
12-شغلپیمانکار نصب اسکلت
12-تعداد نفرات6
نیروهایپیمانی
13-شغلپیمانکار اجرای فایرپروف
13-تعداد نفرات9
نیروهایپیمانی
14-شغلپیمانکار جوشکاری (کیا)
14-تعداد نفرات2
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی(غیر فعال)
تعداد1
مصالح وارده به کارگاه
1-شرحآب آشامیدنی
واحدگالن
مقدار10
2-شرحپالت بر(شاهین)
واحددستگاه
مقدار1
شرح عملیات روز
1- شرح کارجمع آوری و نظافت پاکار اجرای پوشش مقاوم در برابر حریق در طبقات 5 و 6 توسط پیمانکار
2- شرح کارپیاده سازی نقاط دیوار طبقه دوم ضلع غرب توسط پیمانکار نقشه برداری
3- شرح کارشارژ گازوئیل دیزل ژنراتور و تخلیه آب باران موجود در چاله آسانسور توسط نیروی فورمن کارگاه
4- شرح کاریک نفر نیروی کارگری در اختیار پیمانکار نقشه برداری جهت پیاده سازی نقاط
5- شرح کارادامه عملیات بتن ریزی انبار موقت پیمانکار در تراز های 2.65- توسط نیروی کارگری کارگاه
6- شرح کاراجرای کاور پوششی اطراف طبقات در تراز 33.35-جهت اجرای پوشش مقاوم در برابر حریق توسط نیروی کارگری کارگاه
7- شرح کاراجرای ضد زنگ توری های فنس مفتول موجود در کارکاه توسط نیروی کارگری کارگاه
8- شرح کارنظافت سایت.
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز پنجم و ششم اسکلت توسط شرکت ساتراپ
2-عدم تحویل سفتکاری اتصالات فاز ششم توسط شرکت ساتراپ
3- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
4-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ
5-کمبود نفرات اجرایی نصب اسکلت شرکت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
9- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
10-کمبود نفرات اجرایی سقف عرشه فولادی و کامپوزیت.
11- عدم ارسال به موقع متریال ترموگپ توسط شرکت بتا
12-خرابی پاراشوت آسانسورکارگاهی
13- عملیات اجرایی به دلیل بارندگی شده متوقف گردید.

مهمانان:
1-آقایان طاولی (مهمان مهندس زال نژاد)

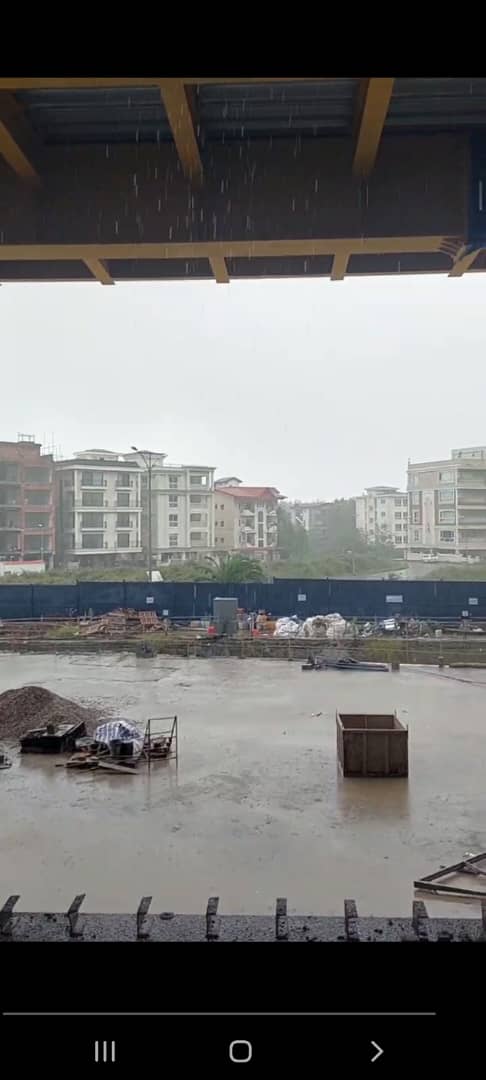

تصویر کارگاهتصویر کارگاه
