تاریخ1404.08.05
تهیه کننده:محمد زال نژاد
دمای فعلی26
وضعیت هواآفتابی
نیروی انسانی
1-شغلمدیریت پروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست کارگاه-سرپرست PMO
2-تعداد نفرات2
نیروهایامانی
3-شغلسرپرست دفترفنی - کارشناس دفتر فنی
3-تعداد نفرات5
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات1
نیروهایامانی
5-شغلمالی-سرپرست حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات4
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات10
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین
11-تعداد نفرات1
نیروهایپیمانی
12-شغلپیمانکار نصب اسکلت
12-تعداد نفرات5
نیروهایپیمانی
13-شغلپیمانکار اجرای سقف عرشه فولادی 1 نفر- پیمانکار اجرای فایرپروف 12نفر
13-تعداد نفرات13
نیروهایپیمانی
14-شغلپیمانکار جوشکاری (کیا) 2نفر- پیمانکار الکتریکال علیجانی 3نفر -پیمانکار الکتریکال نصیری 4نفر
14-تعداد نفرات9
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحکاور کلاه ایمنی
واحدبسته
مقدار2
2-شرحرنگ روغنی زرد
واحدکیلوگرم
مقدار20
3-شرحپرایمر
واحدگالن 20لیتری
مقدار30
شرح عملیات روز
1- شرح کارادامه عملیات پیچ ریزی قطعات اسکلت فلزی در فاز هشتم
2- شرح کارادامه عملیات تاچ المان های فلزی سازه در فاز ششم اسکلت
3- شرح کارادامه عملیات جوشاری ستون به ستون فاز هفتم به هشتم
4- شرح کارادامه عملیات زیرسازی (نصب توری و پشم سنگ) المان های فلزی سازه در تراز 37.67+ جهت اجرای پوشش مقاوم در برابر حریق
5- شرح کاربرداشت نقشه ازبیلت فاز هفتم، برداشت نقشه ازبیلت تیرهای نصب شده تراز 46.18+،ایجاد بنچ مارک نقشه برداری در طبقه پنجم توسط پیمانکار نقشه برداری
6- شرح کاراجرای گلمیخ سقف عرشه فولادی تراز 41.99+
7- شرح کارسربندی کابل برق تابلوهای طبقه ششم،شارژ گازوئیل دیزل ژنراتور، اجرای کابل برق طبقات 2 و3 ، آماده سازی خروجی سیار تابلوهای برق طبقات 2 و 3 و جمع آوری کابل های سیار طبقات 1 الی 6 توسط نیروی فورمن کارگاه
8- شرح کارادامه عملیات بتن ریزی کف دفاتر پیمانکاران و انبار موقت پیمانکار تاًسیسات بخش تجهیزکارگاه در ترازهای 7.30- و 2.65- توسط نیروی کارگری کارگاه
9- شرح کارشروع عملیات هم بندی ارتینگ المان های فلزی سازه توسط پیمانکار علیجانی
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز پنجم و ششم اسکلت توسط شرکت ساتراپ
2-عدم تحویل سفتکاری اتصالات فاز ششم توسط شرکت ساتراپ
3- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
4-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ
5-کمبود نفرات اجرایی نصب اسکلت شرکت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
9- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
10-کمبود نفرات اجرایی سقف عرشه فولادی و کامپوزیت.
11- عدم ارسال به موقع متریال ترموگپ توسط شرکت بتا
12-خرابی پاراشوت آسانسورکارگاهی

مهمانان:
1-آقای محمدی و همراهان (مهمان مدیریت محترم پروژه)
2-آقای قاسمی (شرکت در مناقصه دیوارچینی)
3-آقایان سیاه پشت و ترک (شرکت در مناقصه خدمات جابجایی اسپلیت)
4-آقای اجاق زاده (کارشناس فروش شرکت هیلتی)
5-آقای مهرانی و همراهان(شرکت در مناقصه دیوارچینی)

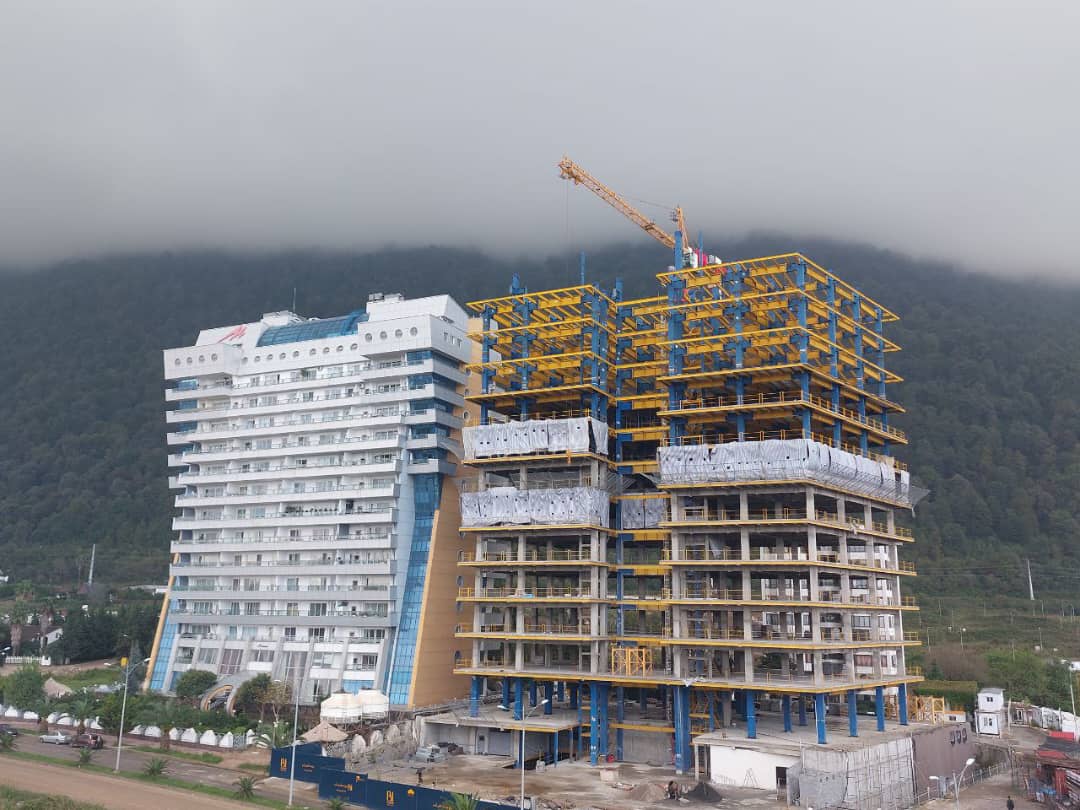

تصویر کارگاهتصویر کارگاه
