تاریخ1404.08.02
تهیه کننده:محمد زال نژاد
دمای فعلی25
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست حراست
1-تعداد نفرات1
نیروهایامانی
2-شغلنیروی حراست
2-تعداد نفرات2
نیروهایپیمانی
3-شغلکارگر
3-تعداد نفرات10
نیروهایپیمانی
4-شغلپیمانکار نصب اسکلت
4-تعداد نفرات6
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین(بدون کارکرد)
تعداد1
2-ماشیندیزل ژنراتور(بدون کارکرد)
تعداد2
3-ماشینآسانسور کارگاهی(بدون کارکرد)
تعداد1
مصالح وارده به کارگاه
شرح عملیات روز

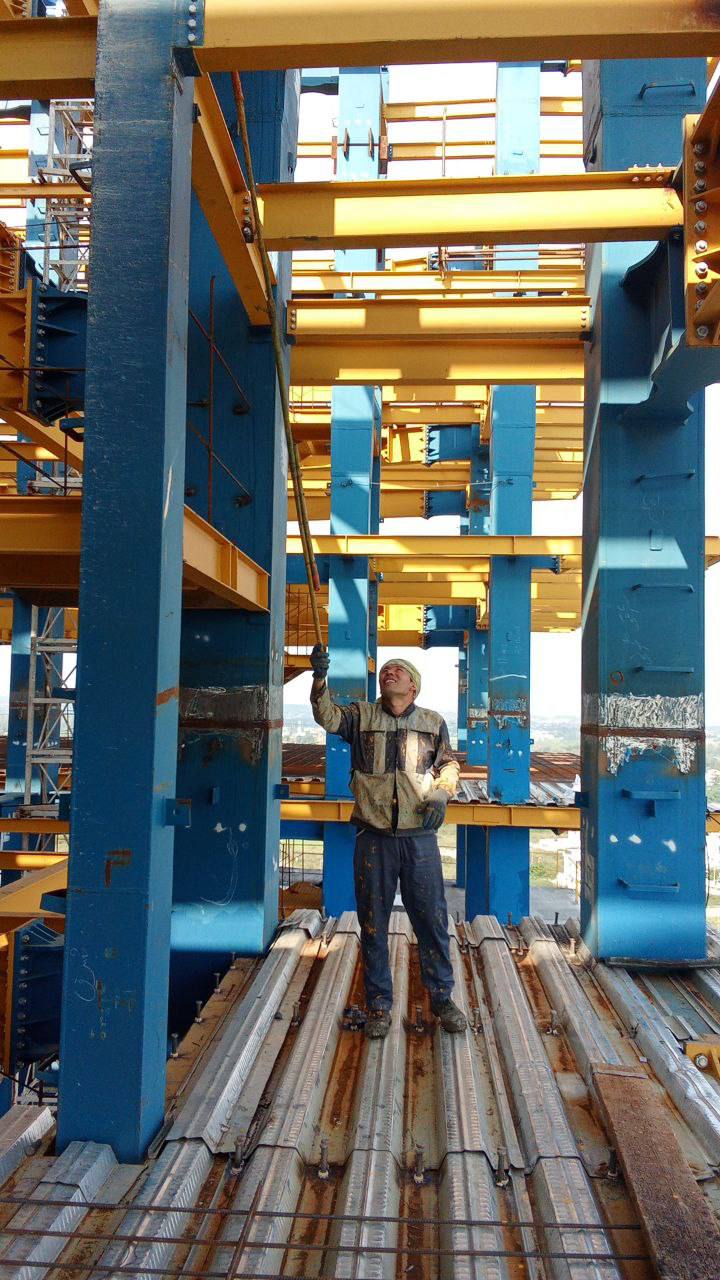

1- شرح کارادامه عملیات تاچ المان های فلزی سازه در فاز ششم اسکلت
2- شرح کاراجرای دیوار مابین سقف کامپوزیت تراز 2.65- و رمپ ورودی ضلع جنوب توسط نیروی کارگری کارگاه
3- شرح کاراجرای فنس توری برروی پوشش محافظ محدوده ورودی انبار موقت تراز 2.65- توسط نیروی کارگری کارگاه
4- شرح کارتخریب دیواره جهت اجرای کانال هوای تازه دفاتر تجهیز کارگاه در تراز 2.65- توسط نیروی کارگری کارگاه
5- شرح کارنصب درب انبار موقت تجهیزکارگاه در تراز2.65- توسط نیروی کارگری کارگاه.
6- شرح کاراجرای ماهیچه بتنی برروی لوله های تاًسیسات الکتریکی انبار موقت تراز 2.65- توسط نیروی کارگری کارگاه
7- شرح کارنظافت سایت
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز پنجم و ششم اسکلت توسط شرکت ساتراپ
2-عدم تحویل سفتکاری اتصالات فاز ششم توسط شرکت ساتراپ
3- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
4-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ
5-کمبود نفرات اجرایی نصب اسکلت شرکت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
9- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
10-کمبود نفرات اجرایی سقف عرشه فولادی و کامپوزیت.
11- عدم ارسال به موقع متریال ترموگپ توسط شرکت بتا
12-عملیات اجرایی به دلیل عدم صدور مجوزکار در ایام تعطیل(جمعه) از سوی شهرک نمک آبرود متوقف گردید.
