تاریخ1404.08.01
تهیه کننده:محمد زال نژاد
دمای فعلی26
وضعیت هواآفتابی
نیروی انسانی
1-شغلسرپرست کارگاه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست PMO
2-تعداد نفرات1
نیروهایامانی
3-شغلسرپرست دفترفنی - کارشناس دفتر فنی
3-تعداد نفرات5
نیروهایامانی
4-شغلکارشناس اجراء
4-تعداد نفرات1
نیروهایامانی
5-شغلسرپرست حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات3
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات10
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلاپراتور تاورکرین
10-تعداد نفرات1
نیروهایپیمانی
11-شغلپیمانکار نصب اسکلت
11-تعداد نفرات7
نیروهایپیمانی
12-شغلپیمانکار اجرای پوشش مقاوم به حریق 9نفر- پیمانکار اجرای سقف عرشه فولادی 3نفر
12-تعداد نفرات12
نیروهایپیمانی
13-شغلپیمانکار تاًسیسات الکتریکال و مکانیکال علیجانی
13-تعداد نفرات2
نیروهایپیمانی
14-شغلپیمانکار سیمانکاری (کیا)
14-تعداد نفرات3
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحتیرآهن سایز 20
واحدکیلوگرم
مقدار530
2-شرحنمونه فن کوئل
واحدعدد
مقدار3
شرح عملیات روز
1- شرح کارآماده سازی محل اتصال ستون به ستون فاز هفتم جهت انجام تست جوش
2- شرح کارادامه عملیات تاچ المان های فلزی سازه در فاز ششم اسکلت
3- شرح کارادامه عملیات جوشاری ستون به ستون فاز هفتم به هشتم
4- شرح کارادامه عملیات زیرسازی المان های فلزی سازه در تراز 33.35+ جهت اجرای پوشش مقاوم در برابر حریق
5- شرح کارادامه عملیات اجرای آستررویه نهایی (سیمان سفید) دیواره های تجهیز کارگاه در تراز 2.65- توسط نیروی کارگاه
6- شرح کاراجرای گلمیخ سقف عرشه فولادی تراز 41.99+
7- شرح کارشارژ گازوئیل دیزل ژنراتور، جابجایی کابل برق تابلو های سیار تراز 2.65- و تعمیر و راه اندازی بتونیر اجاره ای توسط نیروی فورمن کارگاه
8- شرح کارادامه عملیات کرم بندی کف دفاتر پیمانکاران بخش تجهیزکارگاه در تراز 2.65- توسط نیروی کارگری کارگاه
9- شرح کارادامه عملیات اجرایی مکانیکال (نصب کانال هوای تازه) دفاتر اداری تجهیزکارگاه در تراز 2.65- توسط پیمانکار علیجانی
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز پنجم و ششم اسکلت توسط شرکت ساتراپ
2-عدم تحویل سفتکاری اتصالات فاز ششم توسط شرکت ساتراپ
3- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
4-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ
5-کمبود نفرات اجرایی نصب اسکلت شرکت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
9- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
10-کمبود نفرات اجرایی سقف عرشه فولادی و کامپوزیت.
11- عدم ارسال به موقع متریال ترموگپ توسط شرکت بتا

مهمانان:
1-آقای محمدی (مهمان مهندس فقیه)
2-آقای مهندس مسلمی (کارشناس فروش بلوک)
3- آقای نصیری (نماینده شرکت امنیت سازان برتر)
4-آقای مهندس نهاردانی (مهمان مهندس کجوری)
5-آقایان مهرانی،جهانی، عبدی و موسوی(مهمان مهندس مهرانی)

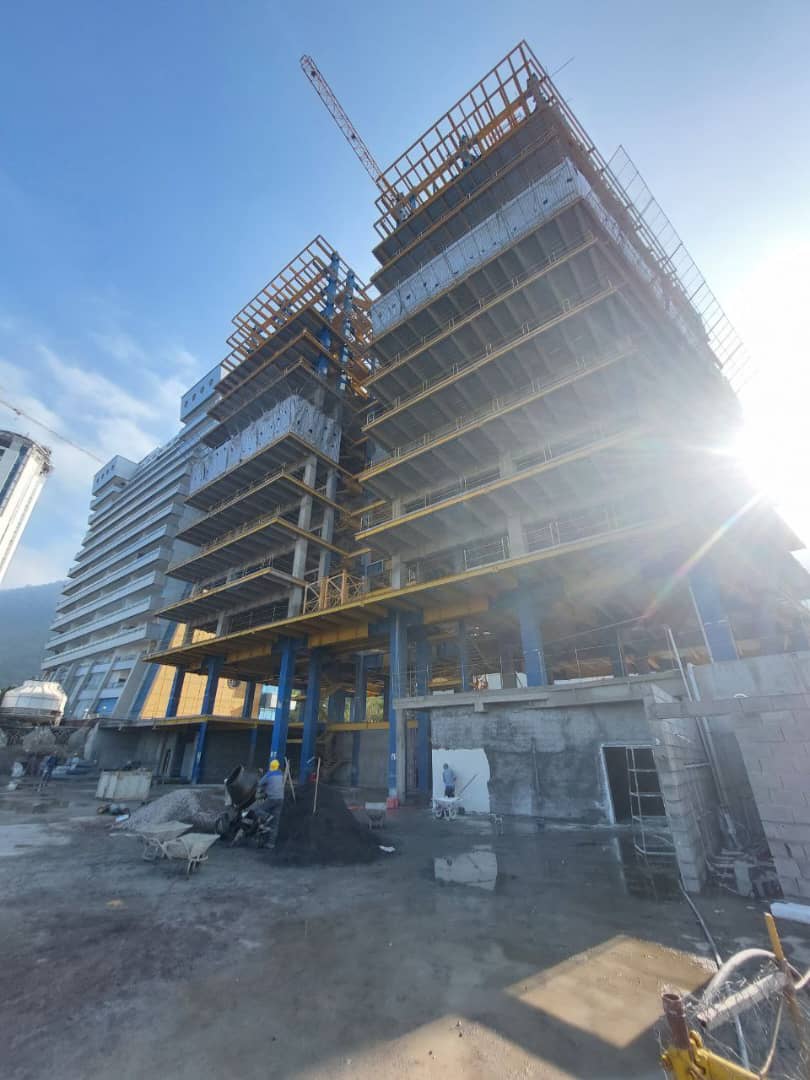

تصویر کارگاهتصویر کارگاه
