تاریخ1404.07.30
تهیه کننده:محمد زال نژاد
دمای فعلی24
وضعیت هواآفتابی
نیروی انسانی
1-شغلمدیریت پروژه
1-تعداد نفرات1
نیروهایامانی
2-شغلسرپرست کارگاه-سرپرست PMO
2-تعداد نفرات2
نیروهایامانی
3-شغلسرپرست دفترفنی - کارشناس دفتر فنی
3-تعداد نفرات5
نیروهایپیمانی
4-شغلکارشناس اجراء
4-تعداد نفرات1
نیروهایامانی
5-شغلسرپرست حراست -نیروی تدارکات -سرپرست HSE
5-تعداد نفرات3
نیروهایامانی
6-شغلخدمات - فورمن
6-تعداد نفرات2
نیروهایامانی
7-شغلکارگر
7-تعداد نفرات10
نیروهایپیمانی
8-شغلنقشه بردار
8-تعداد نفرات1
نیروهایپیمانی
9-شغلحراست
9-تعداد نفرات2
نیروهایپیمانی
10-شغلنماینده دستگاه نظارت
10-تعداد نفرات1
نیروهایپیمانی
11-شغلاپراتور تاورکرین
11-تعداد نفرات1
نیروهایپیمانی
12-شغلپیمانکار نصب اسکلت
12-تعداد نفرات7
نیروهایپیمانی
13-شغلپیمانکار اجرای سقف عرشه فولادی 3 نفر- پیمانکار اجرای فایرپروف 10نفر
13-تعداد نفرات13
نیروهایپیمانی
14-شغلپیمانکار سیمانکاری ابنیه (کیا) 2نفر- پیمانکار الکتریکال علیجانی 10نفر -پیمانکار جوشکاری کیا 1نفر
14-تعداد نفرات13
نیروهایپیمانی
ماشین آلات
1-ماشینتاور کرین
تعداد1
2-ماشیندیزل ژنراتور
تعداد2
3-ماشینآسانسور کارگاهی
تعداد1
مصالح وارده به کارگاه
1-شرحلامپ
واحدعدد
مقدار30
2-شرحسرپیچ
واحدعدد
مقدار30
3-شرحکابل برق 3*1.5
واحدمتر
مقدار300
4-شرحلوله نسوز
واحدبسته
مقدار2
5-شرحمیلگرد سایز 12
واحدکیلوگرم
مقدار24300
6-شرحکپسول میکس (پیمانکار)
واحدعدد
مقدار12
شرح عملیات روز
1- شرح کارآماده سازی محل اتصال ستون به ستون فاز هفتم جهت انجام تست جوش
2- شرح کارادامه عملیات تاچ المان های فلزی سازه در فاز ششم اسکلت
3- شرح کارادامه عملیات جوشاری ستون به ستون فاز هفتم به هشتم
4- شرح کارادامه عملیات زیرسازی المان های فلزی سازه در تراز 33.35+ جهت اجرای پوشش مقاوم در برابر حریق
5- شرح کارادامه عملیات اجرای آستررویه نهایی (سیمان سفید) دیواره های تجهیز کارگاه در تراز 2.65- توسط نیروی کارگاه
6- شرح کارادامه عملیات آرماتوربندی سقف عرشه فولادی تراز 41.99+ جهت بتن ریزی
7- شرح کاراجرای روشنایی انبار موقت تراز 2.65-، تعویض روغن و سرویس دیزل ژنراتور اجاره ای و ریگری تاورکرین توسط نیروی فورمن کارگاه
8- شرح کارادامه عملیات کرم بندی کف دفاتر پیمانکاران بخش تجهیزکارگاه در تراز 2.65- توسط نیروی کارگری کارگاه
9- شرح کارتخلیه بار ارسالی میلگرد بوسیله تاورکرین
واحدسرویس
مقدار1
توضیحات و مشکلات

موانع و مشکلات :
1-عدم تحویل فاز پنجم و ششم اسکلت توسط شرکت ساتراپ
2-عدم تحویل سفتکاری اتصالات فاز ششم توسط شرکت ساتراپ
3- عدم تحویل عملیات پوشش مقاوم در برابر حریق طبقات اجراء شده توسط شرکت بتا
4-عدم ارسال به موقع قطعات اسکلت توسط شرکت ساتراپ
5-کمبود نفرات اجرایی نصب اسکلت شرکت ساتراپ
6-عدم حضور سرپرست کارگاه پیمانکار نصب اسکلت ساتراپ
7- عدم حضور سرپرست کارگاه گروه پیمانکاری آقای علی تقلیدی
8-عدم ارائه گزارش روزانه پیمانکار نصب اسکلت ساتراپ
9- عدم ارائه گزارش روزانه گروه پیمانکاری آقای علی تقلیدی
10-کمبود نفرات اجرایی سقف عرشه فولادی و کامپوزیت.
11- عدم ارسال به موقع متریال ترموگپ توسط شرکت بتا

مهمانان:
1-سرکار خانم شعبانی (مهمان مدیریت محترم پروژه)
2-آقای مهندس احدی (مهمان مدیریت محترم پروژه)
3- آقای مهندس محمدی (مهمان مدیریت محترم پروژه)
4-آقای مهندس لطفی (شرکت در مناقصه دیوارچینی)
5-آقایان حمدی(مهمان مهندس مهرانی)
6-آقای مهندس عسگری(مهمان مدیریت محترم پروژه)

** خروج **
کپسول میکس (پیمانکار) 8 عدد

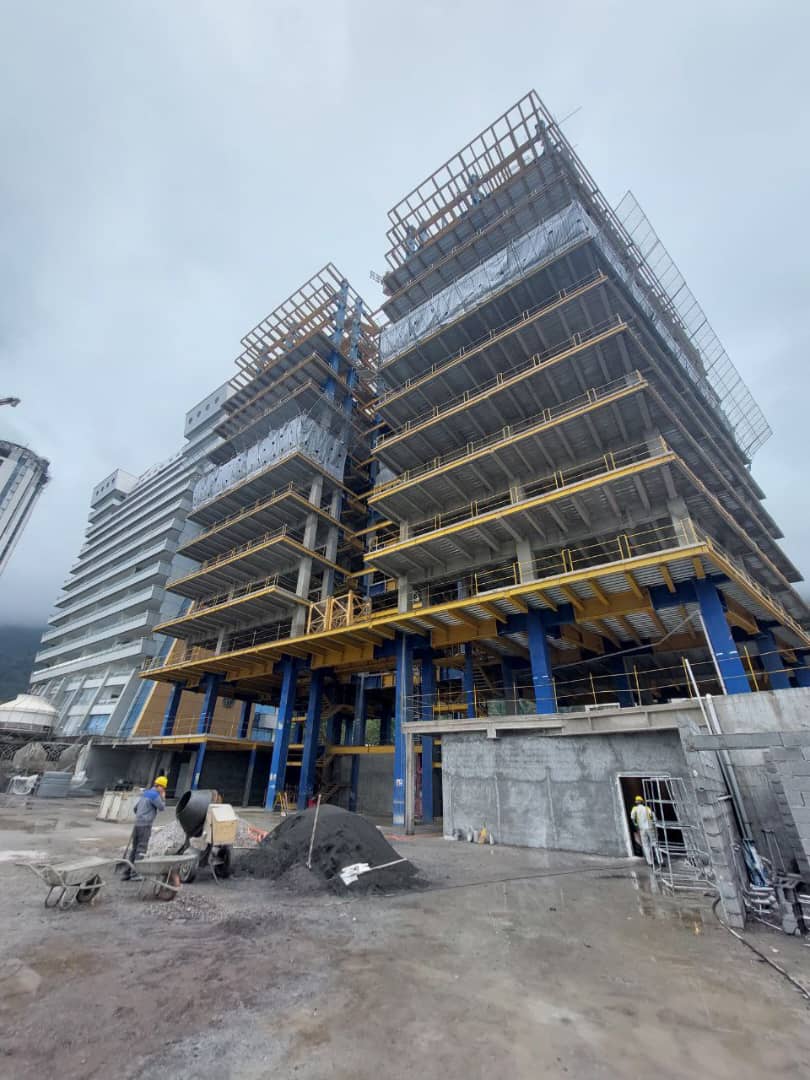

تصویر کارگاهتصویر کارگاه
