| تاریخ | 1404.06.05 |
|---|---|
| تهیه کننده: | محمد زال نژاد |
| دمای فعلی | 30 |
| وضعیت هوا | آفتابی |
| نیروی انسانی | |
| 1-شغل | مدیریت پروژه |
| 1-تعداد نفرات | 1 |
| نیروهای | امانی |
| 2-شغل | سرپرست کارگاه-سرپرست PMO |
| 2-تعداد نفرات | 2 |
| نیروهای | امانی |
| 3-شغل | سرپرست دفتر فنی -کارشناس دفتر فنی |
| 3-تعداد نفرات | 5 |
| نیروهای | امانی |
| 4-شغل | کارشناس اجراء |
| 4-تعداد نفرات | 1 |
| نیروهای | امانی |
| 5-شغل | مالی-سرپرست حراست -سرپرست HSE |
| 5-تعداد نفرات | 3 |
| نیروهای | امانی |
| 6-شغل | خدمات - فورمن |
| 6-تعداد نفرات | 2 |
| نیروهای | امانی |
| 7-شغل | کارگر |
| 7-تعداد نفرات | 9 |
| نیروهای | پیمانی |
| 8-شغل | نقشه بردار |
| 8-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 9-شغل | حراست |
| 9-تعداد نفرات | 3 |
| نیروهای | پیمانی |
| 10-شغل | نماینده دستگاه نظارت |
| 10-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 11-شغل | اپراتور تاورکرین |
| 11-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 12-شغل | پیمانکار نصب اسکلت |
| 12-تعداد نفرات | 8 |
| نیروهای | پیمانی |
| 13-شغل | پیمانکار اجرای سقف عرشه فولادی 1 نفر- پیمانکار اجرای فایرپروف 8نفر |
| 13-تعداد نفرات | 9 |
| نیروهای | پیمانی |
| 14-شغل | پیمانکار ماشین آلات (محمود ثانی ) 2نفر-پیمانکار سیمانکاری (کیا) 7 نفر |
| 14-تعداد نفرات | 9 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | تاور کرین |
| تعداد | 1 |
| 2-ماشین | دیزل ژنراتور |
| تعداد | 2 |
| 3-ماشین | آسانسور کارگاهی |
| تعداد | 1 |
| 4-ماشین | نیسان کمپرسی (جابجایی مصالح) |
| تعداد | 1 |
| 5-ماشین | بیل تراکتوری |
| تعداد | 1 |
| مصالح وارده به کارگاه | |
| 1-شرح | بلوک سیمانی 40*20 |
| واحد | عدد |
| مقدار | 225 |
| 2-شرح | فوم |
| واحد | متر |
| مقدار | 200 |
| 3-شرح | متر لیزری |
| واحد | دستگاه |
| مقدار | 1 |
| 4-شرح | الکومتر |
| واحد | دستگاه |
| مقدار | 1 |
| شرح عملیات روز | |
| 1- شرح کار | ادامه عملیات سفتکاری اتصالات فاز ششم اسکلت |
| 2- شرح کار | اصلاح تیرهای فرعی اسکلت در فاز ششم جهت نصب توسط پیمانکار نصب شرکت ساتراپ |
| 3- شرح کار | ادامه عملیات زیرسازی المان های فلزی در تراز 20.39+ جهت اجرای پوشش مقاوم برابر حریق |
| 4- شرح کار | بارگیری نخاله های موجود در تراز 7.30- بوسیله بیل تراکتوری و انتقال و تخلیه نخاله به تراز 2.65- بوسیله نیسان کمپرسی توسط پیمانکار ماشین آلات محمودی |
| 5- شرح کار | ادامه عملیات پاشش مواد ترموگپ برروی المان های فلزی تراز 11.75+ و 16.07+ |
| 6- شرح کار | برداشت وضع موجود دیوار حائل اجراء شده، پیاده سازی خط زمین و پیاده سازی نقاط انبار دیوار انبار پیمانکاران در تراز 7.30- توسط پیمانکار نقشه برداری |
| 7- شرح کار | ادامه عملیات دیوار چینی دیوار انبار های موقت تراز 7.30- و پلاستر دیواره های دفاتر تجهیزکارگاه تراز 2.65- توسط پیمانکار ابنیه کیا لاشکی |
| 8- شرح کار | برشکاری و جوشکاری هندریل های حفاظتی تراز 2.65- ، اجرای قوطی های برق دفاتر تجهیزکارگاه و شارژ گازوئیل دیزل ژنراتور توسط نیروی فورمن کارگاه |
| 9- شرح کار | اجرای فنس پوششی سیفتی نت های ساخته شده جهت نصب توسط نیروی کارگری کارگاه |
| توضیحات و مشکلات | موانع و مشکلات : مهمانان: |

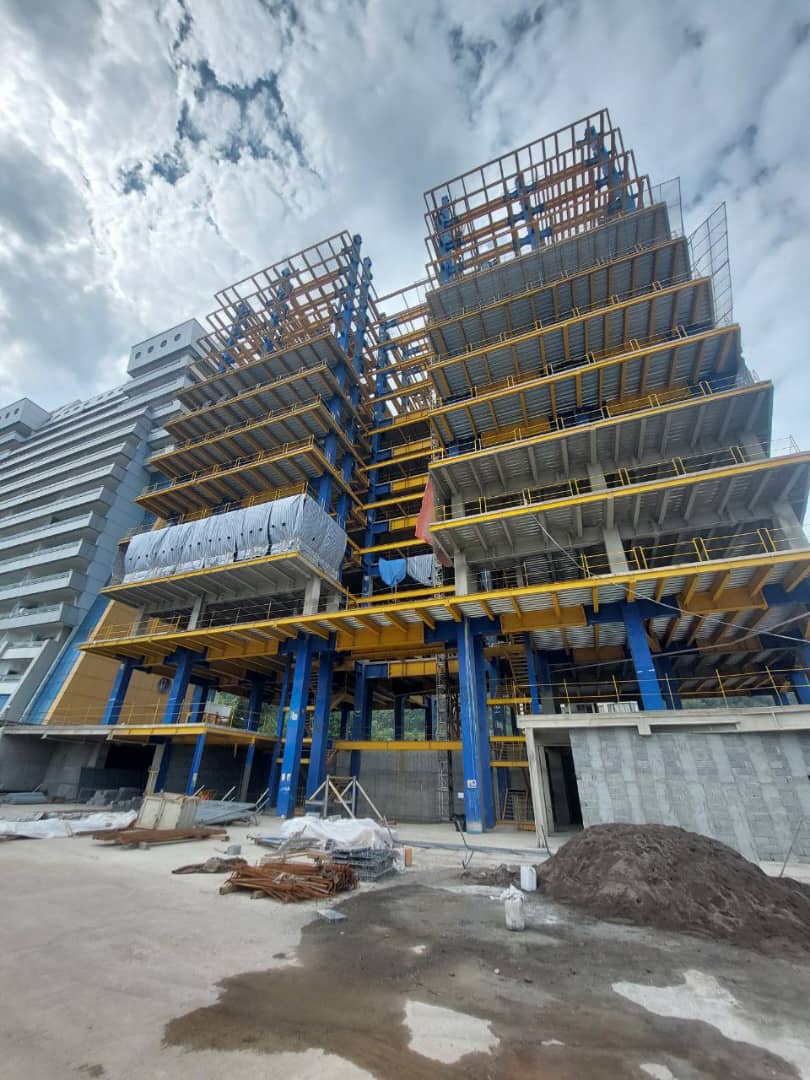

| تصویر کارگاه | ![]() |
