| تاریخ | 1404.05.06 |
|---|---|
| تهیه کننده: | محمد زال نژاد |
| دمای فعلی | 35 |
| وضعیت هوا | آفتابی |
| نیروی انسانی | |
| 1-شغل | مدیریت عامل تراساز -مدیریت پروژه |
| 1-تعداد نفرات | 2 |
| نیروهای | امانی |
| 2-شغل | سرپرست کارگاه-سرپرست PMO |
| 2-تعداد نفرات | 2 |
| نیروهای | امانی |
| 3-شغل | کارشناس دفتر فنی |
| 3-تعداد نفرات | 5 |
| نیروهای | امانی |
| 4-شغل | کارشناس اجراء |
| 4-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 5-شغل | مالی-سرپرست حراست -سرپرست HSE |
| 5-تعداد نفرات | 3 |
| نیروهای | امانی |
| 6-شغل | خدمات - فورمن |
| 6-تعداد نفرات | 2 |
| نیروهای | امانی |
| 7-شغل | کارگر |
| 7-تعداد نفرات | 9 |
| نیروهای | پیمانی |
| 8-شغل | نقشه بردار |
| 8-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 9-شغل | حراست |
| 9-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 10-شغل | نماینده دستگاه نظارت |
| 10-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 11-شغل | اپراتور تاورکرین 1نفر - پیمانکار نصب اسکلت 14نفر |
| 11-تعداد نفرات | 15 |
| نیروهای | پیمانی |
| 12-شغل | پیمانکار اجرای پوشش مقاوم به حریق 7نفر- پیمانکار اجرای سقف عرشه فولادی 1نفر |
| 12-تعداد نفرات | 8 |
| نیروهای | پیمانی |
| 13-شغل | پیمانکار قیراندود کردن پاشنه ستون ها(علیخانی) 2 نفر -پیمانکار تاسیسات محمدی 1نفر- پیمانکار جوشکاری کیا 3نفر |
| 13-تعداد نفرات | 6 |
| نیروهای | پیمانی |
| 14-شغل | پیمانکار خرید ضایعات(رضی پور) |
| 14-تعداد نفرات | 8 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | تاور کرین |
| تعداد | 1 |
| 2-ماشین | دیزل ژنراتور (دو دستگاه فعال و یک دستگاه آماده به کار) |
| تعداد | 3 |
| 3-ماشین | آسانسور کارگاهی |
| تعداد | 1 |
| 4-ماشین | کامیون 10تن |
| تعداد | 1 |
| مصالح وارده به کارگاه | |
| 1-شرح | میخ و چاشنی |
| واحد | بسته |
| مقدار | 1 |
| 2-شرح | بلوک سیمانی20*40 |
| واحد | عدد |
| مقدار | 661 |
| 3-شرح | اتصالات فلزی |
| واحد | عدد |
| مقدار | 2 |
| 4-شرح | فلوتر 2.5 |
| واحد | عدد |
| مقدار | 1 |
| 5-شرح | کاغذ a4 |
| واحد | بسته |
| مقدار | 2 |
| 6-شرح | کاور a4 |
| واحد | بسته |
| مقدار | 4 |
| شرح عملیات روز | |
| 1- شرح کار | ادامه عملیات جوشکاری ستون به ستون فاز ششم به هفتم با جوش co2 |
| 2- شرح کار | ادامه عملیات تاچ آپ و رفع نواقص اسکلت در فاز پنجم |
| 3- شرح کار | برچیدن قالب دیوارحائل ضلع جنوب در تراز 2.67- |
| 4- شرح کار | ادامه عملیات پاشش مواد ترموگپ برروی المان های فلزی سازه در تراز 7.43+ |
| 5- شرح کار | ادامه عملیات زیرسازی المان های فلزی تراز 16.07+ جهت اجرای پوشش مقاوم به حریق |
| 6- شرح کار | بارگیری آهن آلات ضایعات موجود در محل دپو توسط نیروی کارگری پیمانکار آقای رضی پور |
| 7- شرح کار | ادامه عملیات جوشکاری ساخت سیفتی نت توسط پیمانکار جوشکاری |
| 8- شرح کار | نصب اتصالات پمپ طبقاتی جهت راه اندازی توسط پیمانکار تاًسیسات آقای محمدی |
| 9- شرح کار | اجرای چهارپایه داربستی جهت اجرای عملیات ارت و هم بندی تراز 16.07+ |
| توضیحات و مشکلات | موانع و مشکلات : مهمانان:  |

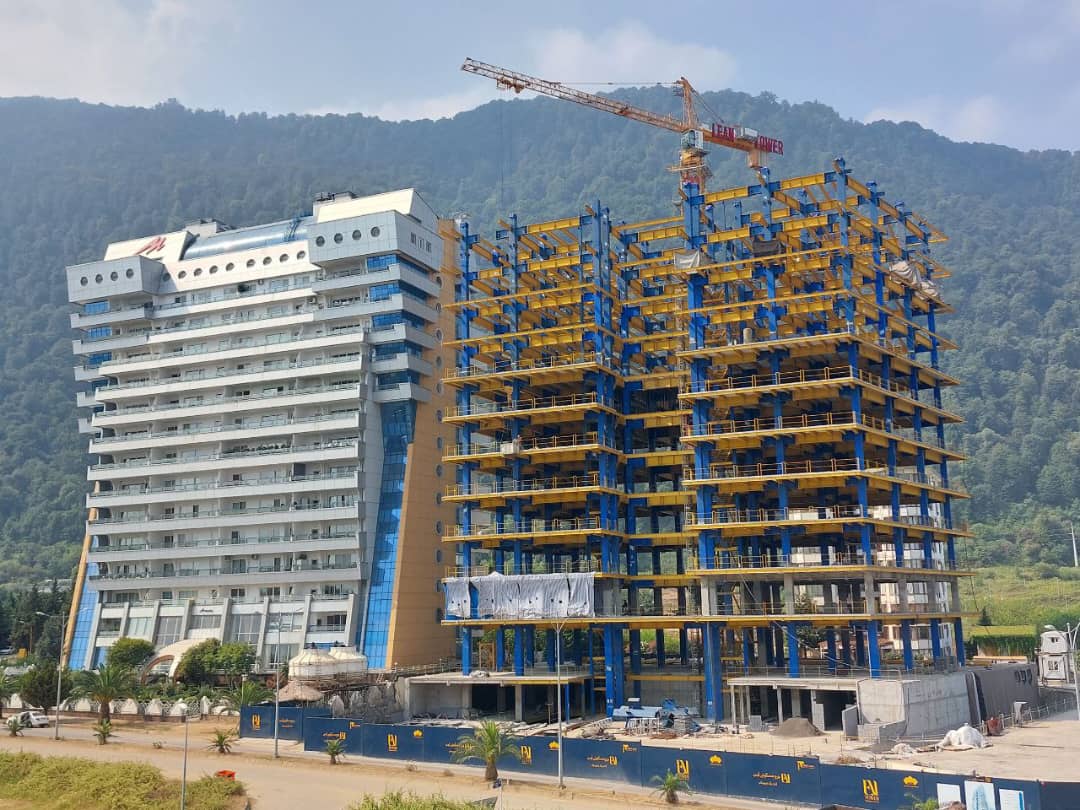

| تصویر کارگاه | ![]()  |
