| تاریخ | 1404.05.30 |
|---|---|
| تهیه کننده: | محمد زال نژاد |
| دمای فعلی | 33 |
| وضعیت هوا | آفتابی |
| نیروی انسانی | |
| 1-شغل | سرپرست کارگاه |
| 1-تعداد نفرات | 1 |
| نیروهای | امانی |
| 2-شغل | سرپرست PMO |
| 2-تعداد نفرات | 1 |
| نیروهای | امانی |
| 3-شغل | کارشناس دفتر فنی |
| 3-تعداد نفرات | 4 |
| نیروهای | امانی |
| 4-شغل | کارشناس اجراء |
| 4-تعداد نفرات | 1 |
| نیروهای | امانی |
| 5-شغل | مالی-سرپرست حراست -سرپرست HSE |
| 5-تعداد نفرات | 3 |
| نیروهای | امانی |
| 6-شغل | خدمات - فورمن |
| 6-تعداد نفرات | 2 |
| نیروهای | امانی |
| 7-شغل | کارگر |
| 7-تعداد نفرات | 7 |
| نیروهای | امانی |
| 8-شغل | نقشه بردار |
| 8-تعداد نفرات | 1 |
| نیروهای | امانی |
| 9-شغل | حراست |
| 9-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 10-شغل | نماینده دستگاه نظارت |
| 10-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 11-شغل | اپراتور تاورکرین |
| 11-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 12-شغل | پیمانکار نصب اسکلت |
| 12-تعداد نفرات | 13 |
| نیروهای | پیمانی |
| 13-شغل | پیمانکار اجرای سقف عرشه فولادی 4 نفر- پیمانکار اجرای فایرپروف 9نفر |
| 13-تعداد نفرات | 13 |
| نیروهای | پیمانی |
| 14-شغل | پیمانکار جوشکاری کیا 3نفر - پیمانکار همبندی برق (علیجانی) 4نفر |
| 14-تعداد نفرات | 7 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | تاور کرین |
| تعداد | 1 |
| 2-ماشین | دیزل ژنراتور (یک دستگاه فعال و یک دستگاه غیر فعال) |
| تعداد | 2 |
| 3-ماشین | آسانسور کارگاهی |
| تعداد | 1 |
| مصالح وارده به کارگاه | |
| 1-شرح | تبدیل پلی اتیلن 50*63 |
| واحد | عدد |
| مقدار | 1 |
| 2-شرح | تبدیل پلی اتیلن 35*25 |
| واحد | عدد |
| مقدار | 2 |
| 3-شرح | مادگی پلی اتیلن 50 |
| واحد | 1 |
| 4-شرح | بار ارسالی قطعات اسکلت |
| واحد | کیلوگرم |
| مقدار | 15660 |
| 5-شرح | تینر اپوکسی |
| واحد | لیتر |
| مقدار | 20 |

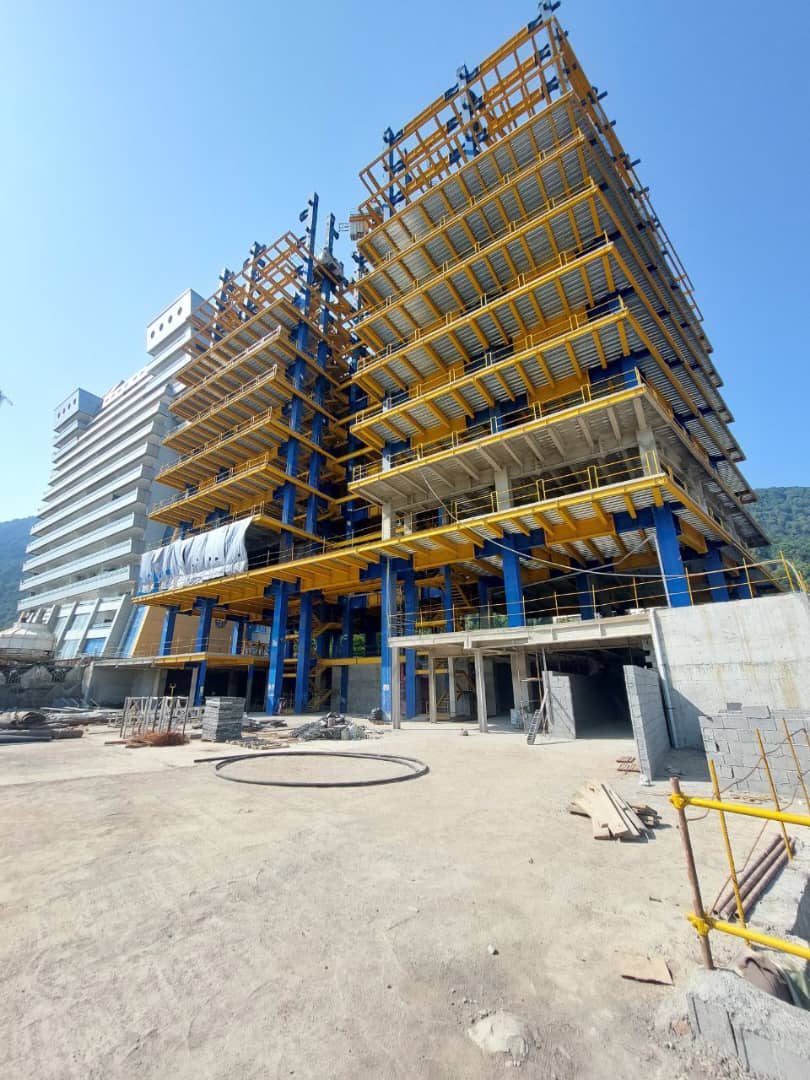

| شرح عملیات روز | |
| 1- شرح کار | ادامه عملیات جوشکاری ستون های فاز 6 به 7 با جوش CO2 |
| 2- شرح کار | تخلیه بار ارسالی اسکلت بوسیله تاور کرین |
| واحد | سرویس |
| مقدار | 1 |
| 3- شرح کار | نصب تیرهای فرعی اسکلت در فاز هفتم بوسیله تاور کرین |
| واحد | عدد |
| مقدار | 11 |
| 4- شرح کار | رفع نواقص سقف عرشه اجراء شده تراز 33.35+ جهت بتن ریزی |
| 5- شرح کار | قالب بندی سقف کامپوزیت قسمت هولد تراز 1.67+ جهت بتن ریزی |
| 6- شرح کار | ادامه عملیات پوشش مقاوم به حریق المان های فلزی سازه در تراز 7.43+ |
| 7- شرح کار | ادامه عملیات زیرسازی المان های فلزی سازه در تراز 11.75+جهت اجرای پوشش مقاوم به حریق |
| 8- شرح کار | انتقال متریال ترموگپ به تراز 7.43+ جهت اجرای پوشش مقاوم به حریق |
| 9- شرح کار | ادامه عملیات داربست بندی راهروی های دفاتر تجهیز کارگاه توسط نیروی داربست بندی مقدم |
| توضیحات و مشکلات | موانع و مشکلات: مهمانان:  |
