| تاریخ | 1404.04.10 |
|---|---|
| تهیه کننده: | محمد زال نژاد |
| دمای فعلی | 24 |
| وضعیت هوا | آفتابی |
| نیروی انسانی | |
| 1-شغل | مدیریت پروژه |
| 1-تعداد نفرات | 1 |
| نیروهای | امانی |
| 2-شغل | سرپرست کارگاه-سرپرست PMO |
| 2-تعداد نفرات | 2 |
| نیروهای | امانی |
| 3-شغل | سرپرست دفتر فنی -کارشناس دفتر فنی |
| 3-تعداد نفرات | 6 |
| نیروهای | امانی |
| 4-شغل | کارشناس اجراء |
| 4-تعداد نفرات | 1 |
| نیروهای | امانی |
| 5-شغل | مالی-سرپرست حراست -سرپرست HSE |
| 5-تعداد نفرات | 3 |
| نیروهای | امانی |
| 6-شغل | خدمات - فورمن |
| 6-تعداد نفرات | 2 |
| نیروهای | امانی |
| 7-شغل | کارگر |
| 7-تعداد نفرات | 6 |
| نیروهای | پیمانی |
| 8-شغل | نقشه بردار |
| 8-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 9-شغل | حراست |
| 9-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 10-شغل | نماینده دستگاه نظارت |
| 10-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 11-شغل | اپراتور تاورکرین |
| 11-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 12-شغل | پیمانکار نصب اسکلت |
| 12-تعداد نفرات | 6 |
| نیروهای | پیمانی |
| 13-شغل | پیمانکار عرشه فولادی |
| 13-تعداد نفرات | 4 |
| نیروهای | پیمانی |
| 14-شغل | پیمانکار اجرای فایرپروف |
| 14-تعداد نفرات | 4 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | تاور کرین |
| تعداد | 1 |
| 2-ماشین | دیزل ژنراتور |
| تعداد | 2 |
| 3-ماشین | آسانسور کارگاهی |
| تعداد | 1 |
| مصالح وارده به کارگاه | |
| 1-شرح | ضد زنگ |
| واحد | کیلوگرم |
| مقدار | 40 |
| شرح عملیات روز | |
| 1- شرح کار | ادامه عملیات سفتکاری اتصالات فاز پنجم اسکلت |
| 2- شرح کار | انجام تست ut ستون های پارت دوم فاز 4 و کلیه ستون های فاز پنجم |
| 3- شرح کار | اجرای وایربرس محل اتصال ستون به ستون جهت انجام عملیات تاچ آپ فاز پنجم |
| 4- شرح کار | ادامه عملیات آرماتوربندی سقف عرشه فولادی تراز 33.35+ جهت بتن ریزی |
| 5- شرح کار | برداشت وضع موجود سقف عرشه فولادی تراز 29.03+ توسط واحد نقشه برداری |
| 6- شرح کار | شارژ گازوئیل دستگاه دیزل ژنراتور و نصب هندریل های حفاظتی تراز 29.03+ و نصب کابل برق آسانسور کارگاهی توسط نیروی فورمن کارگاه |
| 7- شرح کار | انتقال بلوک و مصالح به سقف تراز 2.65- جهت بلوک چینی دیوار دفاتر تجهیزکارگاه |
| 8- شرح کار | انتقال هندریل های ساخته شده به تراز 29.03+ جهت جوشکاری و نصب توسط نیروی کارگری کارگاه |
| 9- شرح کار | آماده سازی بیس پلیت های هندریل های حفاظتی طبقات جهت نصب در تراز 29.03+توسط نیروی کارگری کارگاه |
| توضیحات و مشکلات | موانع و مشکلات : مهمانان:  |

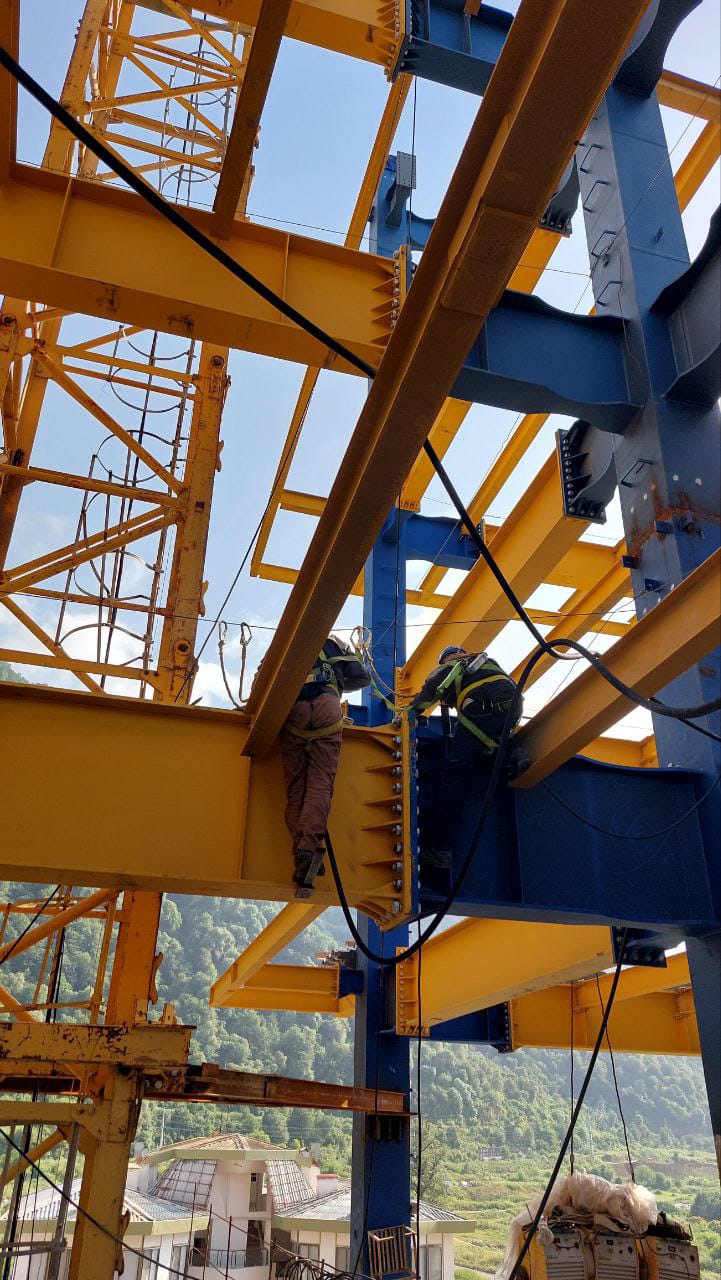

| تصویر کارگاه | ![]()  |
