| تاریخ | 1404.02.29 |
|---|---|
| تهیه کننده: | محمد زال نژاد |
| دمای فعلی | 20 |
| وضعیت هوا | آفتابی |
| نیروی انسانی | |
| 1-شغل | سرپرست کارگاه |
| 1-تعداد نفرات | 1 |
| نیروهای | امانی |
| 2-شغل | سرپرست PMO |
| 2-تعداد نفرات | 1 |
| نیروهای | امانی |
| 3-شغل | سرپرست دفتر فنی -کارشناس دفتر فنی |
| 3-تعداد نفرات | 2 |
| نیروهای | امانی |
| 4-شغل | کارشناس اجراء |
| 4-تعداد نفرات | 1 |
| نیروهای | امانی |
| 5-شغل | انباردار -تدارکات-مالی-سرپرست HSE |
| 5-تعداد نفرات | 4 |
| نیروهای | امانی |
| 6-شغل | خدمات - فورمن |
| 6-تعداد نفرات | 2 |
| نیروهای | امانی |
| 7-شغل | کارگر |
| 7-تعداد نفرات | 9 |
| نیروهای | پیمانی |
| 8-شغل | نقشه بردار |
| 8-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 9-شغل | حراست |
| 9-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 10-شغل | نماینده دستگاه نظارت |
| 10-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 11-شغل | اپراتور تاورکرین 1نفر - پیمانکار نصب اسکلت 20نفر |
| 11-تعداد نفرات | 21 |
| نیروهای | پیمانی |
| 12-شغل | پیمانکار اجرای سقف عرشه فولادی 3نفر - پیمانکار اجرای پوشش ضد حریق 8نفر- تعمیرکار دیزل ژنراتور 1نفر(دریایی) |
| 12-تعداد نفرات | 12 |
| نیروهای | پیمانی |
| 13-شغل | پیمانکار تاًسیسیات 2نفر- تعمیرکار بیسیم 1نفر |
| 13-تعداد نفرات | 3 |
| نیروهای | پیمانی |
| 14-شغل | نیروی داربست بندی مقدم |
| 14-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | تاور کرین |
| تعداد | 1 |
| 2-ماشین | دیزل ژنراتور (یک دستگاه فعال و یک دستگاه غیر فعال) |
| تعداد | 2 |
| 3-ماشین | آسانسور کارگاهی(غیر فعال) |
| تعداد | 1 |
| مصالح وارده به کارگاه | |
| 1-شرح | گازوئیل |
| واحد | 2000 |
| 2-شرح | اسکلت فلزی تیر اصلی beamفاز 7 |
| واحد | عدد |
| مقدار | 5 |
| 3-شرح | دستگاه تصویه آب |
| واحد | دستگاه |
| مقدار | 1 |
| 4-شرح | ستون اسکلت فلزی column فاز هفتم |
| واحد | عدد |
| مقدار | 1 |
| شرح عملیات روز | |
| 1- شرح کار | ادامه عملیات جوشکاری ستون به ستون فاز پنجم به ششم با جوش co2 |
| 2- شرح کار | ادامه عملیات پیچ ریزی تیرهای اصلی و فرعی اسکلت در فاز ششم |
| 3- شرح کار | ادامه عملیات سفتکاری اتصالات فاز پنجم |
| 4- شرح کار | تخلیه بار ارسالی اسکلت فاز ششم بوسیله تاور کرین |
| 5- شرح کار | انتقال ورق عرشه فولادی به ترلز 29.03+ جهت اجراء |
| 6- شرح کار | ادامه عملیات زیرسازی قطعات اسکلت در تراز 1.7+ الی 7.43+ جهت اجرای پوشش ضد حریق |
| 7- شرح کار | ادامه عملیات پاشش مواد پوشش ضد حریق (ترموگپ) تراز 2.65- الی 1.67+ |
| 8- شرح کار | اجرای عملیات پاشش پرایمر بر روی قطعات اسکلت در تراز 2.65- و سقف 1.67+ |
| 9- شرح کار | شروع عملیات لوله کشی تجهیز کارگاه توسط پیمانکار تاًسیسات |
| توضیحات و مشکلات | موانع و مشکلات: مهمانان:  |

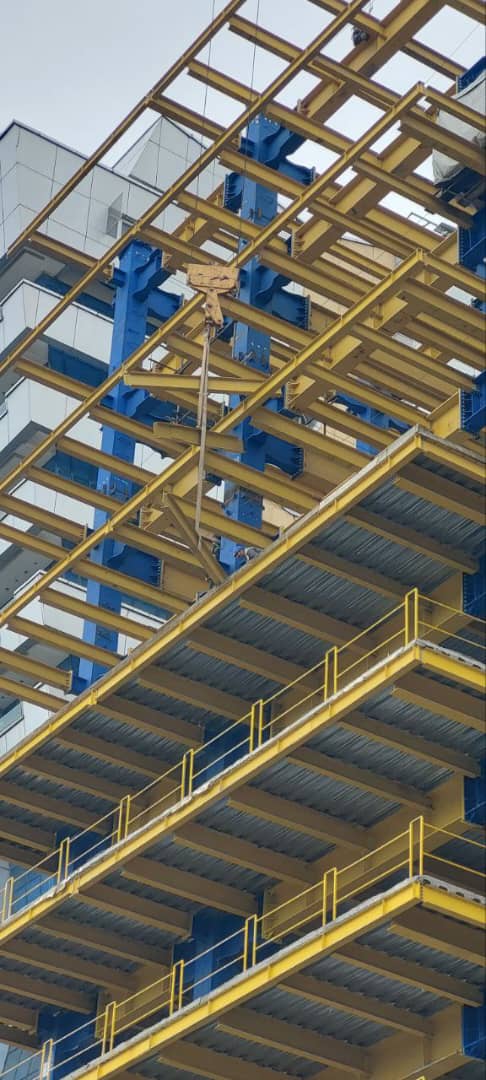

| تصویر کارگاه | ![]()  |
