| تاریخ | 1404.02.16 |
|---|---|
| تهیه کننده: | محمد زال نژاد |
| دمای فعلی | 22 |
| وضعیت هوا | آفتابی |
| نیروی انسانی | |
| 1-شغل | مدیریت پروژه |
| 1-تعداد نفرات | 1 |
| نیروهای | امانی |
| 2-شغل | سرپرست کارگاه-سرپرست PMO |
| 2-تعداد نفرات | 2 |
| نیروهای | امانی |
| 3-شغل | سرپرست دفتر فنی -کارشناس دفتر فنی |
| 3-تعداد نفرات | 3 |
| نیروهای | امانی |
| 4-شغل | کارشناس اجراء |
| 4-تعداد نفرات | 1 |
| نیروهای | امانی |
| 5-شغل | انباردار -تدارکات-مالی-سرپرست HSE |
| 5-تعداد نفرات | 4 |
| نیروهای | امانی |
| 6-شغل | خدمات - فورمن |
| 6-تعداد نفرات | 2 |
| نیروهای | امانی |
| 7-شغل | کارگر |
| 7-تعداد نفرات | 10 |
| نیروهای | پیمانی |
| 8-شغل | نقشه بردار |
| 8-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 9-شغل | حراست |
| 9-تعداد نفرات | 2 |
| نیروهای | پیمانی |
| 10-شغل | نماینده دستگاه نظارت |
| 10-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 11-شغل | اپراتور تاورکرین |
| 11-تعداد نفرات | 1 |
| نیروهای | پیمانی |
| 12-شغل | پیمانکار نصب اسکلت |
| 12-تعداد نفرات | 17 |
| نیروهای | پیمانی |
| 13-شغل | پیمانکار عرشه فولادی |
| 13-تعداد نفرات | 5 |
| نیروهای | پیمانی |
| 14-شغل | پیمانکار اجرای فایرپروف |
| 14-تعداد نفرات | 9 |
| نیروهای | پیمانی |
| ماشین آلات | |
| 1-ماشین | تاور کرین |
| تعداد | 1 |
| 2-ماشین | دیزل ژنراتور |
| تعداد | 2 |
| 3-ماشین | آسانسور کارگاهی(غیر فعال) |
| تعداد | 1 |
| مصالح وارده به کارگاه | |
| 1-شرح | تیر فرعی اسکلت(ipe) فاز ششم |
| واحد | عدد |
| مقدار | 40 |
| 2-شرح | تیر فرعی اسکلت(joist) فاز ششم |
| واحد | عدد |
| مقدار | 10 |
| شرح عملیات روز | |
| 1- شرح کار | ادامه عملیات جوشکاری ستون به ستون فاز پنجم به پنجم با جوش co2 |
| 2- شرح کار | برش پله های موقت و تاچ آپ قطعات اسکلت در فاز چهارم |
| 3- شرح کار | نصب تیرهای فرعی فاز ششم اسکلت بوسیله تاورکرین |
| 4- شرح کار | نصب لایف لاین فاز ششم اسکلت |
| 5- شرح کار | تخلیه بار ارسالی اسکلت بوسیله تاور کرین در فاز ششم |
| 6- شرح کار | نصب ورق عرشه فولادی در تراز 24.71+ در ضلع جنوب غربی |
| 7- شرح کار | اجرای گل میخ سقف عرشه فولادی تراز 24.71+ |
| 8- شرح کار | اجرای زیرسازی سقف کامپوزیت ترا 24.71+ جهت قالب بندی و آرماتوربندی |
| 9- شرح کار | اجرای زیرسازی قطعات اسکلت جهت پوشش ضد حریق |
| توضیحات و مشکلات | موانع و مشکلات: 1-عدم تحویل فاز دوم اسکلت توسط شرکت ساتراپ مهمانان: |

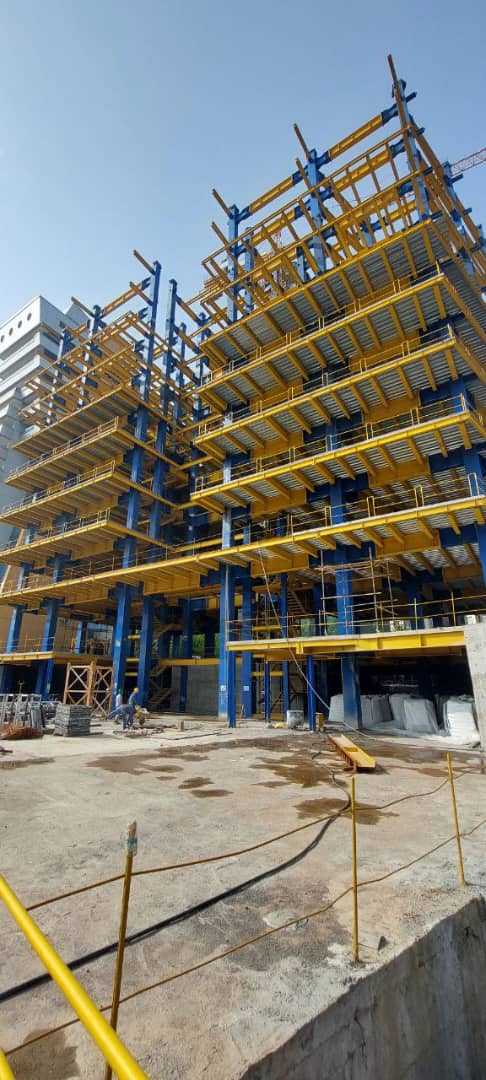

| تصویر کارگاه | ![]() |
